    1. Определение нормативной продолжительности строительства отдельных объектов и комплекса зданий и сооружений.

Продолжительность строительства отдельных объектов определяется на основе ТКП 45-1.03-124-2008 “Нормы продолжения строительства объектов культуры и спорта”, ТКП 45-1.03-211-2011 “Нормы продолжения строительства гостиниц, зданий административных учреждений, объектов торговли и других общественных зданий и сооружений”, ТКП 45-1.03-123-2008 “Нормы продолжения строительства объектов образования”,

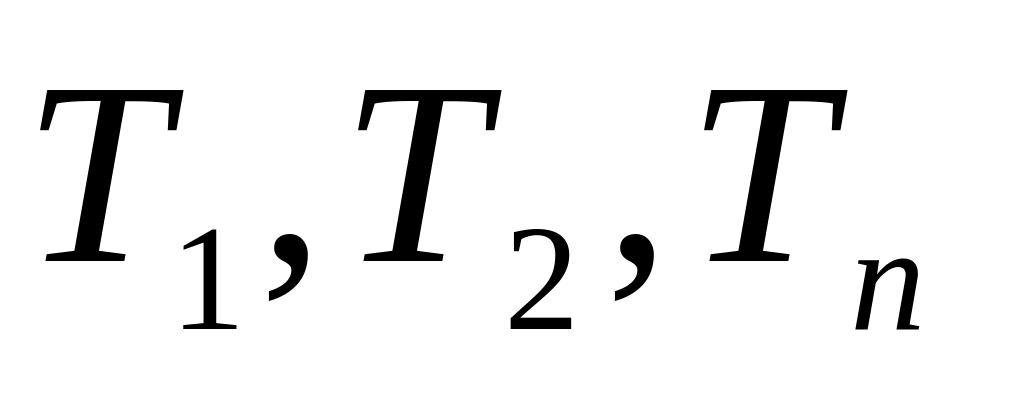

Продолжительность строительства комплекса жилых объектов (Т) определяется по формуле:

где, -максимальная из продолжительностей возведения подземной части всех жилых зданий, входящих в комплекс, согласно прил.2 к Инструкции (10).;

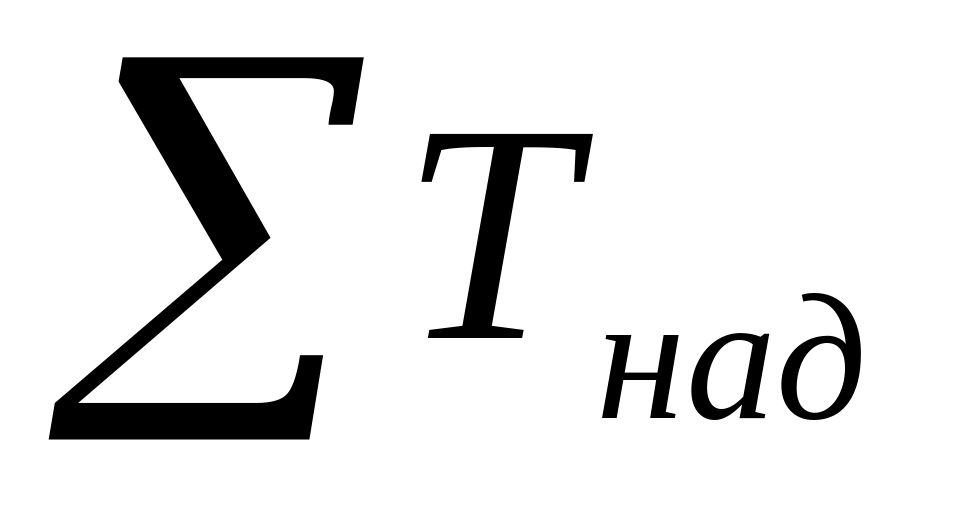

- сумма продолжительностей возведения надземной части всех жилых зданий, согласно прил.2 к Инструкции (10).;

- максимальная из продолжительностей отделочных работ всех жилых зданий, входящих в комплекс, согласно прил.2 к Инструкции (10).;

- продолжительность строительства культурно- бытовых помещений, входящих в комплекс.

9-этажного 2- ех секционного жилого панельного дома

Предельные нормативы продолжительности строительства жилых домов крупнопанельного домостроения серии 90 (согласно прил. 2 к Инструкции (10))

Определяем нормативную продолжительность строительства 9 – этажного 2-ех секционного жилого дома :

месяцев

Универсам:

ТКП 45-1.03-211-2011 «Нормы продолжительности строительства гостиниц, зданий административных учреждений, объектов торговли и других общественных зданий и сооружений» стр. 20

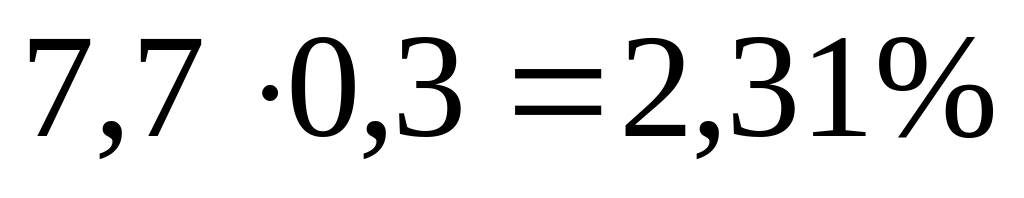

Определяем увеличение объема здания:

Определяем изменение нормы продолжительности строительства:

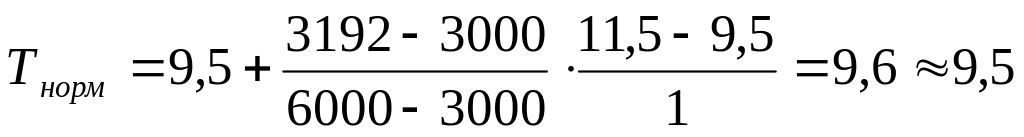

Определяем нормативную продолжительность строительства универсама:

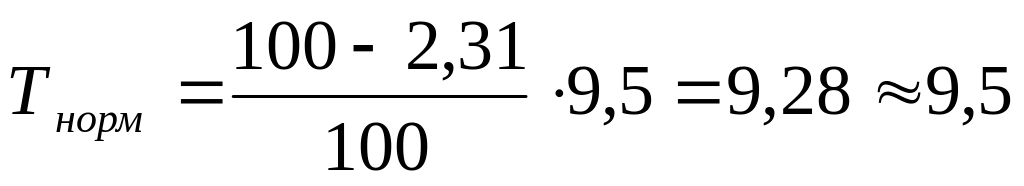

месяцев

месяца

Нормативный срок 9 – этажного 2-ех секционного жилого дома составляет 9,5 мес. (подземная – 2 мес; надземная – 6 мес; отделка – 1,5 мес), 9 – этажного 2-ех секционного жилого дома составляет 9,5 мес. (подземная – 2 мес; надземная – 6 мес; отделка – 1,5 мес), 9 – этажного 2-ех секционного жилого дома составляет 9,5 мес. (подземная – 2 мес; надземная – 6 мес; отделка – 1,5 мес), универсам – 9,5 мес.

1.5. Проектирование организационно-технологической модели календарного плана строительства комплекса объектов

1.5.1. Разработка линейной организационно-технологической модели

На первом этапе определяются объемы работ по каждому объектному и специализированному потоку, устанавливается последовательность строительства объектов в объектных потоках, осуществляется увязка объектных потоков в составе комплексного. По специализированным и объектным потокам, а также работам вне потока определяется трудоемкость и продолжительность их выполнения, устанавливается средняя численность рабочих занятых в этих работах. Все расчеты заносят в таблицу.

При разработке линейного графика выполнения работ вначале увязывают специализированные потоки по возведению основных объектов строительства. Строительство этих объектов начинают после окончания подготовительного периода.
