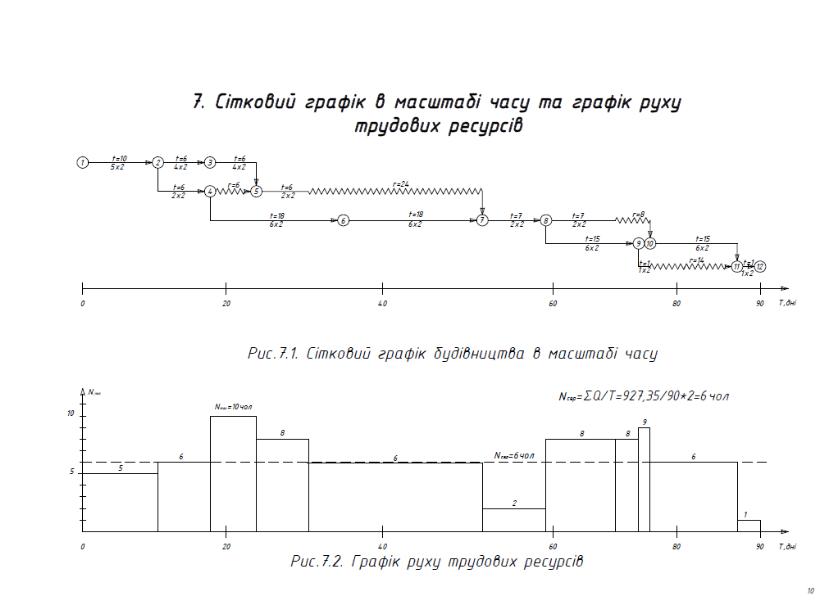

4. Картка-визначник робіт і ресурсів сіткового графіка
Шифр робіт |
Характеристика робіт |
Об’єми робіт |
Трудоміст-кість робіт, люд.дн. |
Виконавець робіт |
N, зм. |
Основні механізми |
||||
Назва |
Термін вико-ння, дні |
Вимірник |
К-ть |
Професія |
n, чол./зм |
Назва |
К-ть |
|||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
|
Земляні роботи |
|
|
|
|
|
|
|
|
|
|
І захватка |
6 |
1000м3 |
3,575 |
40,39 |
машиніст 5,6р., землекопи |
4 |
2 |
бульдозер екскаватор |
1 1 |
1000м3 |
3,293 |
|||||||||
100м3 |
0,1395 |
|||||||||
ІІ захватка |
6 |
1000м3 |
3,575 |
40,39 |
машиніст 5,6р., землекопи |
4 |
2 |
бульдозер екскаватор |
1 1 |
|
1000м3 |
3,293 |
|||||||||
100м3 |
0,1395 |
|||||||||
|
Влаштування бетонної підготовки під фундамент |
|
|
|
|
|
|
|
|
|
|
І захватка |
6 |
100м3 |
0,277 |
21,85 |
бетонувальник |
2 |
2 |
- |
- |
ІІ захватка |
6 |
100м3 |
0,277 |
21,85 |
бетонувальник |
2 |
2 |
- |
- |
|
|
Влаштування фундаментів під колони |
|
|
|
|
|
|
|
|
|
|
І захватка |
18 |
100м3 |
2,912 |
206,025 |
бетонувальник, машиніст |
6 |
2 |
кран |
1 |
ІІ захватка |
18 |
100м3 |
2,912 |
206,025 |
бетонувальник, машиніст |
6 |
2 |
кран |
1 |
|
|
Влаштування гідроізоляції |
|
|
|
|
|
|
|
|
|
|
І захватка |
7 |
100 м2 |
5,104 |
26,23 |
гідроізолювальник |
2 |
2 |
- |
- |
ІІ захватка |
7 |
100 м2 |
5,104 |
26,23 |
гідроізолювальник |
2 |
2 |
- |
- |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
|
Влаштування фундаментних балок і колон |
|
|
|
|
|
|
|
|
|
|
І захватка |
15 |
100шт |
0,27 |
20,59 |
монтажник, машиніст 5,6р. |
6 |
2 |
кран |
1 |
1т |
124,5 |
147,95 |
кран |
1 |
||||||
ІІ захватка |
15 |
100шт |
0,27 |
20,59 |
монтажник, машиніст 5,6р. |
6 |
2 |
кран |
1 |
|
1т |
124,5 |
147,95 |
кран |
1 |
||||||
|
Зворотна засипка |
|
|
|
|
|
|
|
|
|
|
І захватка |
1 |
1000м3 |
3,002 |
0,64 |
машиніст 5,6р. |
1 |
2 |
бульдозер |
1 |
ІІ захватка |
1 |
1000м3 |
3,002 |
0,64 |
машиніст 5,6р. |
1 |
2 |
бульдозер |
1 |
Тривалість підготовчого періоду будівництва визначається як 10-15%від загальної тривалості будівництва:
