- •Глава I
- •§ 7. Физико-механические свойства каменной кладки
- •Глава III
- •§ 8. Система перевязки кладки
- •§ 11. Подача, расстилание и разравнивание раствора
- •§ 12. Способы и последовательность кладки. Виды расшивки швов
- •§ 14. Кладка столбов и простенков
- •§ 17. Кладка перемычек, колодцев
- •§ 19. Рабочее место каменщиков. Подмости и леса
- •§ 20. Организация труда каменщиков
- •§ 22. Правила техники безопасности
- •Глава IV
- •§ 24. Бутобетонная кладка
- •Глава V
- •§ 29. Кладка стен из бетонных камней
- •§ 30. Смешанные кладки
- •§ 31. Кладка перегородок
- •Глава VI
- •§ 33. Виды отделки фасадов
- •§ 36. Кладка стен с облицовкой плитами
- •Глава VII
- •§ 38. Виды и назначение гидроизоляции
- •Глава VIII монтажные работы
- •§ 41. Общие сведения
- •§ 43. Приемка и складирование сборных конструкций
- •§ 49. Требования к качеству монтажа
- •Глава IX
- •§ 53. Контроль качества строительно-монтажных работ
- •Глава X
- •§ 55. Кладка способом замораживания
- •§ 56. Кладки на растворах с химическими добавками и с последующим оттаиванием и прогревом
- •§ 58. Требования к монтажу сборных конструкций
- •§ 59. Мероприятия, проводимые в период оттаивания кладки
- •§ 60. Техника безопасности
- •Глава XI
- •§ 62. Разборка кладки
- •§ 63. Пробивка и заделка отверстий, борозд, гнезд и проемов
- •§ 64. Заделка балок и трещин. Ремонт простенков
- •Глава XII
- •§ 68. Управление строительным производством
- •Глава XIII
- •Глава VII. Гидроизоляция каменных конструкций 139
- •Глава IX. Геодезические работы на стройках 190
§ 31. Кладка перегородок
Перегородки из кирпича, гипсовых плит и камней правильной формы, как правило, выкладывает звено «двойка» ярусами. Рабочее место организуют по обычным схемам с учетом конкретных условий.
Кирпичные перегородки. Толщина кирпичных перегородок обычно равна '/4 кирпича при длине перегородки до 3 м и высоте до 2,7 м, а при большей длине и высоте — '/2 кирпича.
Перегородки выкладывают на растворе марки не ниже 10. Для устойчивости их армируют прутками стальной арматуры диаметром не более 6 мм, а в местах сопряжения с капитальными стенами забивают стальные ерши или штыри.
При кладке особое внимание уделяют тому, чтобы швы были хорошо заполнены раствором, каждый кирпич занимал правильное положение и кладка была вертикальна в целом.

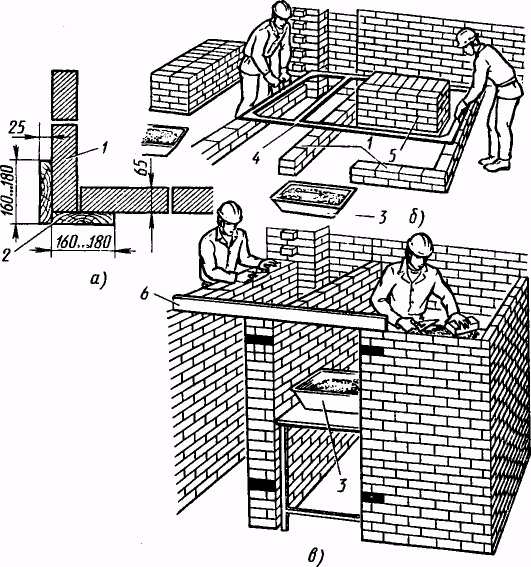

Чтобы добиться хорошего качества кладки углов, рекомендуется применять шаблоны из досок (рис. 82, а), остроганных с наружной и отфугованных с внутренней рабочей стороны. При возведении перегородок в помещениях, где уже смонтированы перекрытия, шаблон устанавливают по отвесу враспор между полом и потолком помещения. Угловые кирпичи укладывают вплотную к шаблону с перевязкой. Применение такого шаблона обеспечивает не только большую точность установки перегородок, но и значительно ускоряет работу каменщика.
Перегородки санузлов выкладывают с применением металлического шаблона 4 (рис. 82, б) для безразметочной кладки. Выложив первые два ряда кладки по рискам, нанесенным мастером, проверяют с помощью правила качество выполненной кладки и снимают шаблон. Устанавливают угловые шаблоны или обычные порядовки и продолжают кладку стенок. По ходу кладки каменщики
123
Рис.
82. Кладка перегородок
санузлов:
а
—
шаблон из досок
для кладки угла,
б
—
начало кладки
санузла по металлическому
шаблону,
в
—
кладка
с подмостей;
/ — стенки перегородок,
2,
—
шаблоны,
3—
ящик
с раствором,
— пакет
с кир
пичом,
6
—
пере
мычка
забивают в швы капитальных стен 2...3 металлических ерша по высоте стены, привязывая к ним мягкой проволокой прутки арматуры. С каждой стороны дверного проема на уровне '/4---'/5 проема от низа и верха его закладывают в кладке деревянные антисептированные пробки (размер их обычно равен '/2 кирпича) для последующего крепления к ним дверных коробок.
Выложив перегородки на высоту яруса, каменщики убирают из санузла поддон из-под кирпича, устанавливают краном в санузле подмости, ставят на них поддон с кирпичом, ящик с раствором и железобетонную перемычку 6 для проемов и продолжают кладку перегородок (рис. 82, в). По ходу кладки устанавливают арматуру, пробки для крепления дверных коробок, перемычку 6 над проемами. Вертикальность и горизонтальность рядов кладки периодически проверяют отвесом, правилом и уровнем. Кладку выравнивают легким постукиванием молотком-
124
кирочкой по правилу, приложенному с внешней стороны перегородок.
Перегородки из гипсовых плит. Перегородки устраивают внутри жилых домов и других зданий. Межквартирные перегородки делают двойными с воздушной прослойкой, межкомнатные — одинарными. Плиты устанавливают на гипсовом растворе со смещением вертикальных швов в смежных рядах на '/4 или '/2 плиты.
Основание под перегородку готовят и выравнивают заблаговременно. Затем у стен, между которыми будет выкладываться перегородка, устанавливают и закрепляют порядовки. Шнур-причалку натягивают на высоте первого ряда плит от выровненного раствором основания так, чтобы ее кромка находилась в плоскости перегородки. Плиты одного ряда раскладывают вдоль места установки перегородки и непосредственно на рабочем месте приготовляют гипсовый раствор следующим образом. В ящик засыпают гипс в количестве, необходимом для приготовления раствора на один ряд плит. Наливают воду вместе с замедлителем схватывания и массу перемешивают. Готовый раствор должен иметь консистенцию густой сметаны. Его необходимо использовать в течение 15...20 мин, так как гипс быстро схватывается. Если раствор схватился, то разводить его водой и применять вновь нельзя, так как он уже не будет обладать необходимыми вяжущими свойствами и прочностью.

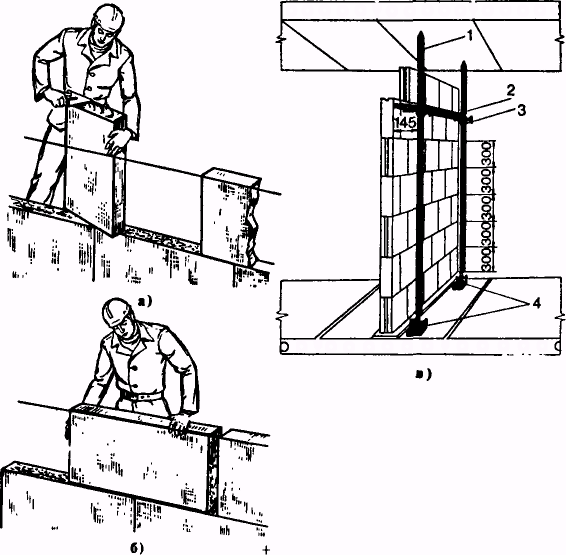

Перед установкой плит каменщик расстилает раствор по постели, берет плиту, ставит ее торцом вверх, зачерпывает из ящика раствор штукатурной лопаткой и расстилает его ровным слоем по боковой грани плиты (рис. 83, а). Затем каменщик поворачивает плиту на 90° и ставит на растворную постель, плотно прижимая к стене или к ранее установленной плите (рис. 83, б). Выжатый раствор подрезают кельмой, выравнивают плиту по шнуру и устанавливают следующую плиту. Установив первый ряд, проверяют правильность установки перегородки, заполняют пустые швы раствором и зачищают их кельмой. Второй и последующие ряды плит устанавливают в такой же последовательности, соблюдая перевязку швов.
Положение устанавливаемых плит в вертикальной плоскости проверяют отвесом и правилом.
До полного схватывания раствора поверхность плит очищают от наплывшего раствора и сглаживают стальной циклей размером 150Х80Х 1,5 мм (на одной из длинных сторон цикли сделаны зубья высотой 2, 5 мм с шагом 2мм).
125
оооооУооо
оо
о
о
о
ос
оу
о
о
о
о
о
о
у
о
о
о
о
о
Рис.
83. Кладка перегородок из
гипсовых плит: а
— нанесение
раствора на боковую
грань плиты, б
— установка
плиты, в
—
кладка перегородки
по шаблону; / — стойка,
2
— рейка,
3
— кронштейн,
4
— винтовой
домкрат
Циклю при работе держат поперек шва, опирая одновременно на две плиты. Не следует сильно нажимать на циклю, чтобы не сместить уже установленные плиты.
В перегородку с проемом после установки второго ряда плит вставляют дверную коробку. Ее закрепляют в процессе кладки перегородки деревянными пробками, которые закладывают между плитами в трех местах по высоте коробки. Зазор между плитами и коробкой, а также места установки деревянных пробок заполняют гипсовым раствором.
Перемычки над дверными проемами делают из гипсовых плит, которые укладывают симметрично относительно оси проема с соблюдением правил перевязки швов.
Верхние ряды плит перегородки устанавливают с инвентарных переносных подмостей. Между потолком и верхом последнего ряда плит оставляют зазор 15...20 мм для компенсации возможных осадок конструкции. В дальней-
126
шем его проконопачивают паклей, смоченной гипсовым раствором.
Сопряжения перегородок выполняют с соблюдением правил перевязки плит, закладывая в горизонтальные швы сопрягаемых перегородок связи и анкеры из стальных стержней диаметром 4...6 мм, предварительно покрытых битумным или асфальтовым лаком. К наружной стене перегородку крепят ершами в 2...3 местах по высоте стены. В этом уровне в горизонтальные швы перегородки укладывают стальную 4-миллиметровую проволоку по всей длине перегородки для обеспечения ее устойчивости.
При устройстве перегородок внутри помещений пользуются шаблонами (рис. 83, в). Шаблон состоит из двух трубчатых стоек / и горизонтальной рейки 2, длину которой можно изменять в зависимости от размеров перегородки. Рейка опирается на два металлических кронштейна 3, которые можно перемешать по трубчатым стойкам, закрепляя на требуемой высоте стопорными винтами. Стойки снабжены винтовыми домкратами 4, которыми при установке закрепляют шаблон. Стойки шаблона помешают на расстоянии 250...300 мм от стен и размечают места расположения дверных проемов. После того как плиты одного ряда будут установлены и выверены, горизонтальную рейку поднимают на высоту плиты (300...400 мм) и по ней устанавливают плиты следующего ряда. Перегородки из калиброванных плит возводят теми же приемами, но плиты устанавливают «насухо» с соблюдением перевязки.
Перегородки и заполнение проемов из стеклоблоков. Светопрозрачные ограждения и перегородки устраивают из пустотелых стеклянных блоков в жилых домах, промышленных и общественных зданиях. Блоки обладают высокими теплотехническими качествами и хорошей звукоизоляцией, они долговечны и гигиеничны, а перегородки или заполнения проемов из них удобны в эксплуатации, не изменяют внешнего вида под действием атмосферных условий, легко моются и обеспечивают хорошую освещенность помещений.
Блоки устанавливают в проемы или перегородки на ребро на цементном или цементно-известковом растворе без перевязки швов, располагая между кирпичными стенами, железобетонными или другими несущими конструкциями зданий. При больших размерах проемов блоки перевязывают металлическим или железобетонным каркасом (переплетами) или стержнями. Способы крепления указываются в проектах.
127
Швы между блоками делают равными по толщине швам кирпичной кладки, но не менее 8...10 мм — при уменьшении их толщины они плохо заполняются раствором, что отражается на прочности ограждения. Наиболее сложно заполнять вертикальные швы. Здесь, как и при укладке керамических блоков, используют метод предварительного нанесения раствора на грань стеклоблока с последующим подрезанием раствора, выжимаемого из горизонтального и вертикального швов. Применяют и другой способ: устанавливают ряд блоков на постель из раствора, вертикальные швы между ними промазывают снаружи гипсовым раствором, а затем заливают в них жидкий цементный раствор. Для уплотнения раствора между блоками рекомендуется швы расшивать: чем плотнее швы между блоками, тем прочнее конструкция. Особенно необходимо уплотнять швы при кладке наружных ограждающих конструкций; от этого зависят теплотехнические качества ограждения, кроме того, в неплотных швах может скапливаться влага, которая, замерзая, разрушает кладку.
{ 32. ТРЕБОВАНИЯ К КАЧЕСТВУ КЛАДКИ
К качеству кладки из камней правильной формы предъявляют те же требования, что и к кладке из кирпича.
При кладке из пустотелых бетонных или керамических камней свешивающиеся ряды карнизов, поясков и других архитектурных деталей на фасаде выполняют из готовых элементов, фасонных камней либо из полнотелого кирпича. Из полнотелого кирпича также выкладывают рядовые перемычки и при соответствующих указаниях в проекте опорные части под балками, тяжелыми перемычками и прогонами перекрытий.
Допускаемые отклонения кладки из искусственных камней от проектных размеров приведены в табл. 4.
Качество кладки из камней проверяют теми же инструментами и приемами, что и качество кирпичной кладки.
Контрольные вопросы. 1. Каковы особенности кладки тычковых наружной и внутренней верст из керамических камней? 2. В чем особенности кладки ложковых верст и забутки из керамических камней? 3. Как обеспечивается перевязка основного и лицевого слоев различных видов смешанной кладки? 4. Какими приемами можно обеспечить безразметочную кладку перегородок санузлов? 5. В какой последовательности выкладывают перегородки из гипсовых плит? в. В каких местах перегородок закладывают «пробки> для крепления дверных коробок?
