Выбор крана для монтажа фундаментов
Для выбора крана определяем требуемые технические параметры крана:
Требуемая грузоподъемность крана, т.
где
–
максимальная масса монтируемых элементов;
-
масса
грузозахватных приспособлений.

требуемая высота подъема стрелы крана, м.
,
где
-
запас по высоте по условиям безопасности
между отметкой установки и низом
элемента;
-
высота
монтируемого элемента;
-
высота
строповки в рабочем положении от верха
монтируемого элемента;
-
высота
полиспаста в стянутом состоянии,
принимается 1,5 – 2 м;
Рис. 13. Схема для определения технических параметров крана
Требуемый вылет стрелы крана, м
,
где – половина ширины фундамента;
-
по условиям безопасности;
- заложение откоса;
-
расстояние между краном и бровкой
котлована
,
где
–
глубина заложения фундамента;
- угол допустимой крутизны откоса по таблице;
- угол естественного откоса.

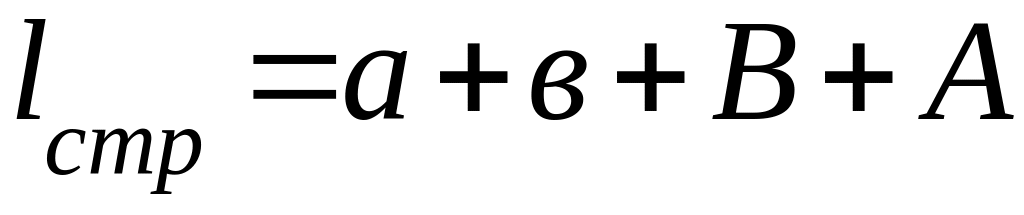

Требуемая длина стрелы крана, м.
После расчета требуемых параметров выбирается кран, строится график его грузоподъемности. На графике указываются точки, соответствующие каждой конструкции.
Составление калькуляции трудовых затрат
Калькуляция трудовых затрат составляется только по принятому варианту на основании ЕниР и ведомости объемов работ.
При ее составлении учитываются работы не только по разработке котлована, но и монтаж фундаментов. Порядок расчета и записей по таблице 15.
Таблица 15
§ ЕниР |
Наименование работ |
Ед. измерения |
Количество |
Норма времени на единицу, чел.час |
|||
|
|
|
|
звена |
Машины |
||
Трудоемкость |
Зарплата, руб |
Состав звена |
|||||
Всего объема Работ, чел.час |
на единицу работ |
на весь объем работ |
квалификация |
Количество |
|||
Звена |
Машины |
звена |
машины |
звена |
Машины |
|
|
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
Технологические расчеты и составление календарного плана производства работ
Календарный план по планировке территории и отрывке котлованов составляется по табл. на основе:
а) принятых технологических решений и выбранного варианта производства работ;
б) составление калькуляции трудовых затрат;
в) заданного срока выполнения работ.
Запись рабочих процессов в графе 4 производится в соответствии с калькуляцией в технологической последовательности выполнения работ. Сначала записываются все процессы на первой захватке, затем на второй и т.д. Одновременно заполняются графы 3 (ссылка на параграфы ЕНиР), 5 (единица измерения по ЕНиР), 6 (объем работ), 12 и 13 (количество рабочих по профессиям и квалификации).Нормативная сменная выработка машины (графа 7) в принятых единицах рассчитывается на основании установленной по ЕниР норме времени (Н.вр.) по формуле:
,
где – продолжительность смены;
-
норма времени по калькуляции;
-
количество рабочих в звене.
В
графе 10 и11 указываются машины, участвующие
в данном процессе, а в графе 9 – принятый
в расчет коэффициент превышения норм
выработки. В курсовой работе для
механизированных работ можно рекомендовать
принять
.
Затем в
графе указывается принятая (с учетом
коэффициента перевыполнения) сменная
выработка машины:
В графе 14 указывается продолжительность выполнения операций (в сменах):
,
где – объем работ i –го технологического процесса.
Таблица 16
№ участка (захватки) |
№ процесса по калькуляции |
Основание для Н.вр. |
Наименование работ |
Един. Измерения |
Объем работ |
Выработка на маш.см. |
Коэф. перевыполн. норм |
|
|
|
|
|
|
|
Норматив. |
принятая |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
Продолжение табл.16
Машины и Механизмы |
Состав бригад |
Продолжительн. |
Кол-во смен |
График выполнения Работ |
|||||||||||
марка |
Кол-во |
проф. |
кол-во |
работ |
в сутки |
Рабочие дни |
|||||||||
|
|
разряд |
|
в сменах |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
|
10 |
11 |
12 |
13 |
14 |
15 |
16 |
В графе 15 указывается сменность работ (число смен в сутки). Рекомендуется основные работы в летнее время выполнять в две смены. Водопонижение необходимо вести непрерывно (т.е. в три смены).
Построение календарного графика.
Календарный план представляет собой графическое изображение рабочего процесса во времени. Он строится в графе 16 на основании выполненных технологических расчетов, причем каждая работа изображается сплошной (первая смена) или пунктирной (вторая смена) линией. Над нею цифрой указывается количество рабочих, участвующих в данном процессе.
Выполнение работ на захватках (участках) по времени согласуется между собой так, чтобы ведущие механизмы переходили с участка на участок без перерывов в работе.
После построения графика работ определяется общая продолжительность работ в днях от начала первой рабочей операции до завершения последней работы. Рассчитанная продолжительность сравнивается со сроком выполнения работ по заданию. Если завершение работ в срок не обеспечивается, то следует увеличить число комплектов машин, увеличить сменность работ или принять ведущую машину с большей производительностью. В этом случае технологические расчеты выполняются вновь.
Если продолжительность работ не превышает заданную, то построение графика производства работ завершается построением графика движения рабочих. Он строится в том же масштабе времени, а количество ежедневно работающих получается путем суммирования по всем выполняемым одновременно операциям и указывается в произвольном масштабе.
