11.5. Планирование ремонта оборудования и работы ремонтно-механического цеха

Планирование ремонтных работ заключается в составле­нии общих годовых, уточненных квартальных и месячных пла­нов ремонтов по цехам и заводу в целом. Планы ремонтов со­ставляются бюро ППР в виде календарных планов-графиков, включающих перечень всех инвентарных единиц оборудова­ния, виды ремонтов и осмотров, которые должны быть осуще­ствлены в плановом году с указанием календарного срока их выполнения (табл. 11.2).

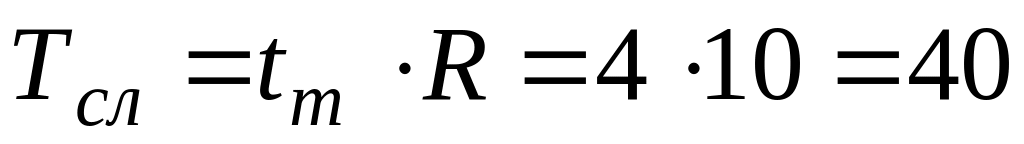

Предварительные сроки выполнения ремонтов и осмотров определяются по нормативам ППР в соответствии с продол­жительностью межремонтного цикла, межремонтного и ме-жосмотрового периодов. Месяц, в котором должен произво­диться очередной плановый ремонт или осмотр, определяет­ся путем прибавления к месяцу предыдущего ремонта (осмот­ра) времени межремонтного (межосмотрового) периода. Например, если межремонтный период станка 1А62 составляет 9 месяцев при двухсменной работе и последний текущий ремонт производился в апреле текущего года, то следующий текущий ремонт должен быть запланирован на январь планово­го года, а другие виды ремонтов и осмотров устанавливаются по структуре межремонтного цикла, межосмотрового и меж­ремонтного периодов. Кроме того, на графике указываются трудоемкость ремонта по слесарным работам (например, для станка 1А62 ), а также время простоя оборудования в ремонте. В гр. 21 и 22 проставляется суммар­ная трудоемкость слесарных и станочных работ по всем ви­дам ремонтов и осмотров, запланированных на данный пла­новый период. Итоговые данные этих граф служат исходными данными для расчета численности слесарей-ремонтников и станочников для изготовления запасных частей.

Для равномерности загрузки ремонтного персонала в те­чение года график ремонта корректируется таким образом, чтобы объем работ в нормо-часах по месяцам был примерно одинаковым. Для этого часть ремонтных работ из месяца со значительным превышением объема в нормо-часах перено­сится на месяцы с недогрузкой рабочих против располагае­мого месячного фонда времени.

В гр. 23 проставляется суммарная продолжительность про­стоев единицы оборудования в ремонте. Время, затрачивае­мое на осмотры, в общую сумму простоев оборудования не включается, так как осмотры проводятся в нерабочее время. По данным этой графы определяется среднее количество еди­ниц оборудования, постоянно находящегося в ремонте. Оно равно частному от деления общего числа дней простоя обо­рудования на среднее число рабочих дней в году.

На основе годового плана-графика составляются месячные планы ремонтных работ, которые служат базой для разработ­ки календарных планов ремонта каждого вида оборудования и организации труда рабочих ремонтных бригад. Месячный план ремонта согласуется с планом выпуска основной продукции на данный месяц.

Состав бригад для осуществления ремонта конкретного типа оборудования зависит от трудоемкости и вида ремонта, для каждого вида ремонта и типа оборудования устанавлива­ется определенное нормативное количество рабочих в брига­де исходя из трудоемкости ремонтных работ, обеспечивающих полную загрузку ремонтников в течение рабочего дня.

Планирование работы РМЦ осуществляется методами, аналогичными методам планирования работы механичес­ких цехов с единичным и мелкосерийным типами производ­ства.

На основе годового плана-графика ремонта оборудования планово-производственное бюро отдела главного механика устанавливает для РМЦ квартальный план с разбивкой по ме­сяцам. План составляется в ремонтных единицах и в единицах трудоемкости по следующим видам ремонтных работ: ремонт оборудования (с разбивкой на капитальный, средний, теку­щий), осмотры, проверки на точность и промывки, изготовле­ние запасных деталей, регенерация масел, работы по технике безопасности, хозяйственные и прочие работы. Кроме того, предусматривается резерв на внеплановые (аварийные) ра­боты в размере до 15 % общей трудоемкости работ.

Объем работ по изготовлению запасных и сменных дета­лей устанавливается исходя из продолжительности производ­ственного цикла изготовления деталей и срока ремонта обо­рудования, в котором будут использованы эти детали. Кроме того, по отдельным видам деталей устанавливается задание для пополнения текущего запаса.
