Закрепление операций за рабочими местами

Номер рабочего места

Номер опе­рации, зак­репленной за рабочим

местом

Условное обозначе­ние сбо­рочной

единицы

Суммарная продолжи­тельность операцион­ного

цикла, ч

Пропускная способ­ность рабо­чего места за

Rпр=48 ч.

Коэффи­циент заг­рузки ра­бочего ме-

ста

4

3

2

1

9, 10, 11

6, 7, 8

4, 5

1, 2, 3

А

АА, АБ

АБ

АВ, АВ1,

АВ2

48

48

48

48

48

48

48

48

1

1

1

1

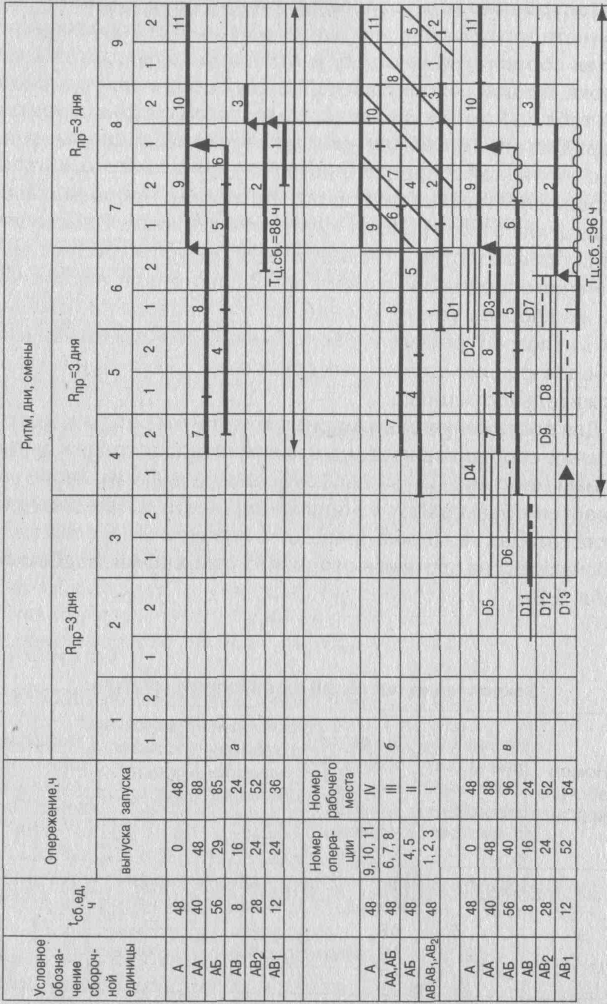

Построение стандарт-плана сборки изделия "А" (цик­лового графика с учетом загрузки рабочих мест). График строится на основе графика без учета загрузки рабочих мест (см. рис. 5.6, а) и данных табл. 5.2. При этом периоды выполне­ния циклов отдельных операций графика должны были проеци­роваться на соответствующие рабочие места на графике (рис. 5.6, б). В этом случае сохраняется продолжительность производственного цикла на графике (см. рис. 5.6, а), постро­енном без учета загрузки рабочих мест. Однако не всегда уда­ется это осуществить. В рассматриваемом примере сдвинуты сроки начала выполнения операций 4, 5, 6, 1. Сдвиг работ на более раннее начало повлек за собой увеличение продолжи­тельности производственного цикла и появилось пролеживание сборочных единиц. На этом же графике (см. рис. 5.6, б) не­обходимо привести производство второй, третей и последую­щих партий изделий до тех пор, пока не заполнится полностью один период чередования партий изделий. Заполненный пери­од чередования и представляет собой стандарт-план, так как именно здесь показаны стандартные, повторяющиеся сроки проведения отдельных операций сборки каждым рабочим-сборщиком.

Построение уточненного циклового графика сборки изделия "А" и определение фактической продолжитель­ности производственного цикла, которая обычно немного больше минимальной, так как выполнение некоторых опера­ций сдвинуто на более ранние сроки.

Уточненный график сборки изделий "А" (рис. 5.6, в) строит­ся на основе графиков, приведенных на рис. 5.6, а и б, и по этому графику определяется фактическая продолжительность производственного цикла сборки партии изделий.

В рассматриваемом примере эта величина составлявляет 96 ч. Волнистые линии на рис. 5.6, в показывают время смеще­ния запуска соответствующих сборочных единиц АБ и АВ1

Важным календарно-плановым нормативом является опе­режение запуска-выпуска сборочных единиц изделия "А" Расчет этого норматива ведется непосредственно на самих графиках в третей и четвертой колонках на рис. 5.6, а и В. Е связи с необходимостью смещения запуска сборочных единиц АБ и АВ1 на более ранние сроки (см. рис. 5.6, в) изменилось и опережение запуска-выпуска этих сборочных единиц, а про­должительность производственного цикла на 8 ч больше, чем на первоначальном графике.

Если к цикловому графику сборки пристроить графим заготовки и обработки деталей (см. рис. 5.6, в), то можно получить график изготовления изделия "А".
