Задача 2

Будівельна компанія по спорудженню кораблів “Тітанік” має контракт, що не може бути анульований, на будівництва невеликого вантажного корабля.

Будівництво передбачає 250 000 дол. затрат наприкінці кожного з наступних двох років. У кінці третього року компанія отримає 650 000 дол.

Компанія може прискорити будівництво, організувавши понадстрокові роботи. Тоді витрати складуть 550 000 дол. наприкінці першого року, а 650 000 дол. грошових надходжень компанія отримає в кінці 2-го року.

Використовуючи метод внутрішньої норми дохідності покажіть (приблизно) в яких межах повинно перебувати значення альтернативних витрат, при яких компанія має сенс працювати понаднормово.

Розв’язання

Роки

Витрати

Доходи

Варіант 1

Варіант 2

Варіант 1

Варіант 2

1

250 000

550000

-

-

2

250 000

-

-

650000

3

-

-

650 000

-

Внутрішня норма дохідності інвестиційного проекту IRR показує верхню межу допустимого рівня дисконтної ставки, перевищення якої робить проект збитковим.

Щоб розрахувати IRR необхідно знайти таку дисконтну ставку, за якої NPV = 0.

Для визначення IRR спочатку необхідно знайти такі два значення ставки дисконтування к12, щоб в інтервалі (к12) функція NPV = f(r) змінювала своє значення з “+” на “-“ або з “-“ на “+”.

Показник NPV – чистий приведений до теперішньої вартості дохід. Він становить різницю між сумою приведених до теперішньої вартості всіх грошових потоків доходів та сумою інвестицій.

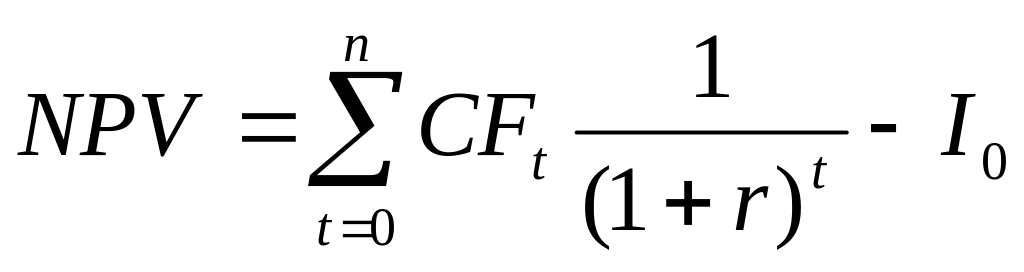

Проведемо розрахунки для першого варіанту за формулою:

,

Роки

Грошові надходження

Коефіцієнт дисконтування

Дисконтовані грошові надходження

1

-250 000

0,847

-211864

2

-250 000

0,718

-179546

3

650 000

0,609

395610,1

Разом

4199,553

Розрахуємо NPV при ставці дисконту 18 %:

NPV=4199,553 дол. Розрахуємо NPV при ставці дисконту 19 % :

Роки

Грошові надходження

Коефіцієнт дисконтування

Дисконтовані грошові надходження

1

-250 000

0,840

-210084

2

-250 000

0,706

-176541

3

650 000

0,593

385720

Разом

-

-

-904,96

NPV= - 904,96дол. Далі обчислення IRR проекту здійснюється за наступною формулою:

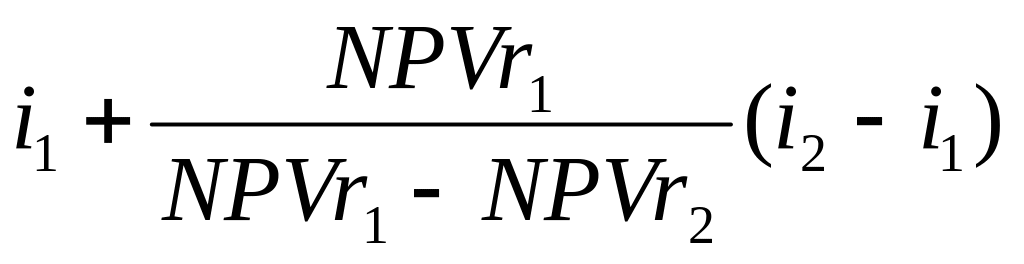

IRR= ,

тоді IRR = 18+(4199,55/(4199,55-(-904,96)))*1=18,82 %

Таким чином, внутрішня норма дохідності інвестиційного проекту становить 18,82 %.

Проведемо розрахунки для другого варіанту. Розрахуємо NPV при ставці дисконту 18 % :

Роки

Грошові надходження

Коефіцієнт дисконтування

Дисконтовані грошові надходження

1

-550 000

0,847

-466102

2

650 000

0,718

466820

3

0

0,609

0

Разом

718,184

NPV=718,184 дол. Розрахуємо NPV при ставці дисконту 19 % :

Роки

Грошові надходження

Коефіцієнт дисконтування

Дисконтовані грошові надходження

1

-550 000

0,840

-462185

2

650 000

0,706

459007

3

0

0,593

0

Разом

-3177,7

NPV= - 3177,7 дол. Далі обчислення IRR проекту здійснюється за наступною формулою:

IRR= ,

тоді IRR = 18+(718,184/(718,184-(-3177,7)))*1=18,18%

Таким чином, внутрішня норма дохідності інвестиційного проекту за другим варіантом становить 18,18 %.

Отже, використавши метод внутрішньої норми дохідності було встановлено, що значення альтернативних витрат при яких компанія має сенс працювати понаднормово повинно перебувати в межах 18,18-18,82%.
