- •Введение
- •1. Общие указания
- •1.1. Задание на курсовой проект
- •1.2. Содержание курсового проекта
- •1.3. Оформление расчетно-пояснительной записки
- •1.4. Оформление графической части курсового проекта
- •1.4.1. Общие положения по оформлению строительных чертежей
- •1.4.2. Правила привязки колонн и стен к координационным осям
- •1.4.3. Выполнение чертежа плана здания
- •2. Указания к выполнению разделов курсового
- •2.1. Характеристика возводимого здания
- •2.2. Конструктивные решения промышленных зданий
- •2.3. Подбор индустриальных железобетонных конструкций
- •Несущие конструкции являются опорой для ограждающих конструкций, подъемно-транспортного оборудования и воспринимают все нагрузки, приходящиеся на здание.
- •2.3.1. Фундаменты и фундаментные балки
- •2.3.2. Сборные железобетонные колонны
- •2.3.3. Стены и перегородки
- •2.3.4. Покрытия и перекрытия
- •Безбалочные перекрытия устраивают из многопустотных или ребристых плит, которые опираются на несущие стены.
- •Спецификация сборных индустриальных железобетонных элементов
- •3. Выбор строительных машин
- •3.1. Выбор башенного крана
- •Определение требующейся грузоподъемности башенного крана
- •Требующиеся расчетные параметры башенного крана
- •Сравнение технико-экономических показателей башенных кранов
- •3.2. Выбор самоходного стрелового крана
- •Параметры полиспастов
- •3.3. Выбор крана на основе технико-экономического сравнения
- •3.4. Выбор автотранспортного средства для перевозки
- •Технико-экономическое сравнение специализированных
- •4. Организация и технология монтажа
- •4.1. Монтажная технологичность сборных элементов в здании Под монтажной технологичностью понимают степень приспособленности сборных элементов к монтажу минимальными затратами труда, средств и времени.
- •4.2. Выбор метода монтажа
- •4.3. Разработка технологической карты на монтаж конструкций
- •4.3.1. Состав и область применения технологической карты
- •4.3.2. Указания по транспортированию и складированию
- •4.3.3. Указания по строповке железобетонных конструкций
- •4.3.4. Организация производства работ по монтажу
- •4.3.5. Установка конструкций, приведение их в проектное
- •4.3.6. Заделка стыков и швов сборных конструкций
- •4.3.7. Производственный контроль и оценка качества работ
- •4.3.8. Техника безопасности при монтаже строительных
- •Границы опасных зон, в пределах которых возможно возникновение
- •4.4. Определение объема монтажных работ
- •Расчет объема монтажных работ
- •4.5. Калькуляция трудовых затрат
- •Калькуляция трудовых затрат по монтажу строительных конструкций
- •4.6. График производства работ
- •4.7. Материально-технические ресурсы
- •Потребность в основных конструкциях, полуфабрикатах и материалах
- •Потребность в машинах, оборудовании,
- •4.8. Технико-экономические показатели
- •Заключение
- •Библиографический список
- •Технология строительного производства
- •428000, Г. Чебоксары, ул. К. Маркса, 54
Калькуляция трудовых затрат по монтажу строительных конструкций
Обоснование ЕНиР |
Наименование работ |
Единица измерения |
Объем работ |
Трудоемкость |
Расценка на единицу измерения, руб. |
Стоимость затрат труда на весь объем работ, руб. |
|
Норма времени на единицу измерения, чел.-ч (маш.-ч) |
Затраты труда на весь объем работ, чел.- дн. (маш.-см.) |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
|
|
|
|
|
|
|
|
Итого на весь объем работ, включая машиниста В том числе: для машиниста крана для монтажников |
ТР ТМ ТМОН |
|
ЗР КУ ЗМ КУ ЗМОН КУ |
Образец составления калькуляции на монтаж каркаса одноэтажного промышленного здания приведен в прил. 10.
4.6. График производства работ
График выполнения работ по монтажу строительных конструкций состоит из двух частей: левой – цифровой и правой – графической (табл. 4.6).
Левая часть графика включает в себя все виды рабочих процессов и операций, данные об их объемах и трудоемкости, составе звеньев и о потребных механизмах (графы 1-6).
График выполнения работ составляется согласно следующим указаниям.
Заполнение граф 1, 2, 3, 4 и 5 является одинаковым по всем значениям с соответствующими графами 2, 3, 4, 5 и 6 табл. 4.5.
В графе 6 «Состав звена и используемые механизмы» приводится численно-квалификационный состав рабочих при выполнении каждого рабочего процесса и операции, увязанный с трудоемкостью, объемами и сроками выполнения работ, а также наименование, тип, марка и количество принятых машин и механизмов.
Таблица 4.6
График выполнения работ по монтажу строительной конструкции
Левая часть графика |
|||||
Наименование работ |
Единица измерения |
Объем работ |
трудоемкость |
Состав звена, используемые механизмы |
|
на ед. измерения, чел.-ч |
на весь объем работ, чел.-дн. |
||||
1 |
2 |
3 |
4 |
5 |
6 |
|
|
|
|
|
|
Окончание табл. 4.6
Правая часть графика |
||||||||||||||
Рабочие дни |
||||||||||||||
1 |
2 |
3 |
4 |
5 |
и т.д. |
|
|
|
|
|
|
|
|
|
Рабочие смены |
||||||||||||||
1 |
2 |
3 |
4 |
5 |
и т.д. |
|
|
|
|
|
|
|
|
|
7 |
||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Правая часть графика (графа 7) разделяется на рабочие дни и смены, и на ней горизонтальными линиями обозначаются продолжительности выполнения всех видов рабочих процессов и операций на монтаже заданных конструкций из расчета на одну секцию (этаж) здания, а вертикальными пунктирными линиями показывается последовательность их выполнения.

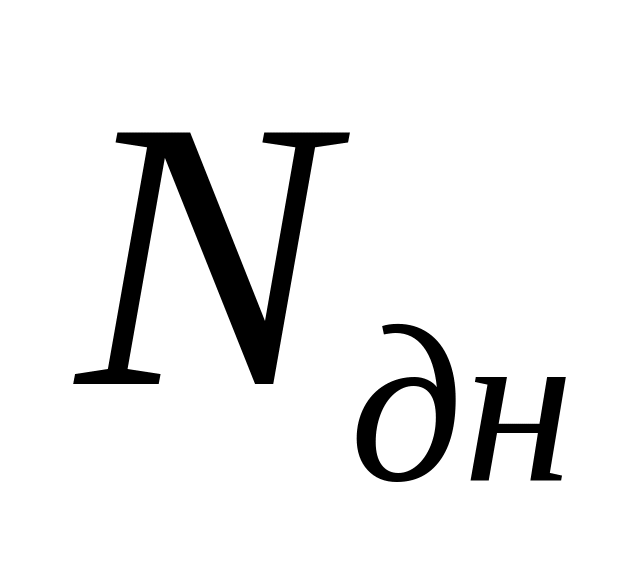

Продолжительность
выполнения рабочих процессов и операций
в днях
определяется по формуле
,

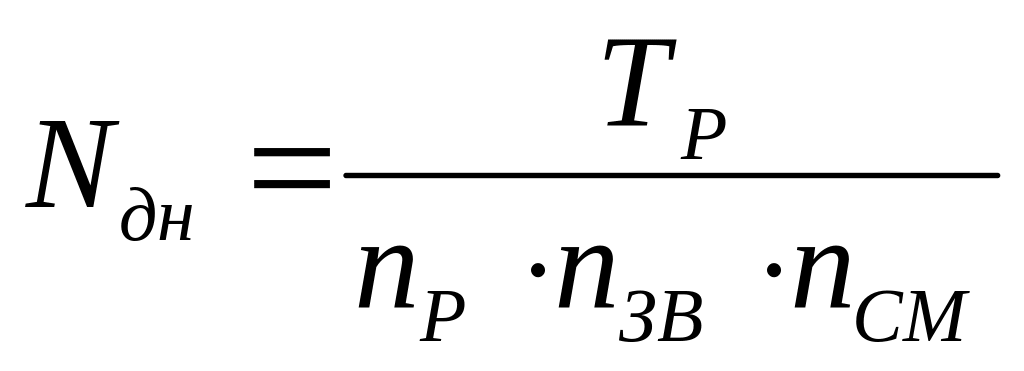

(4.10)
где
-

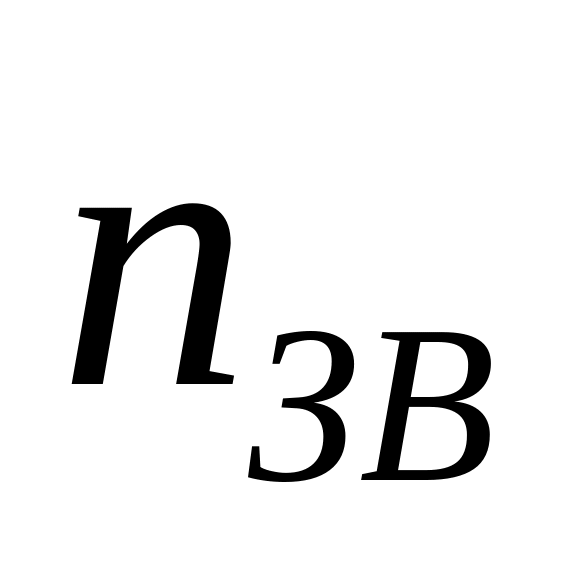

число рабочих в звене без машиниста
крана (графа 6);
-

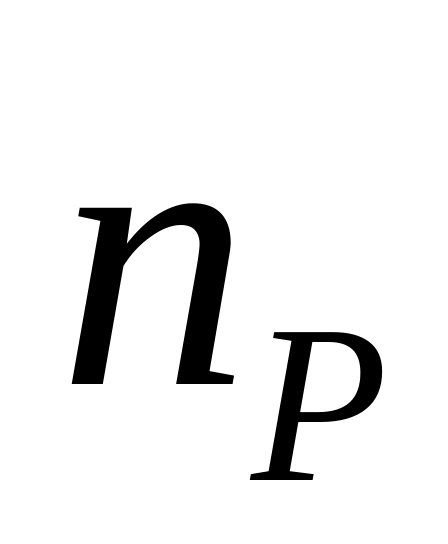

принятое число звеньев рабочих;
-

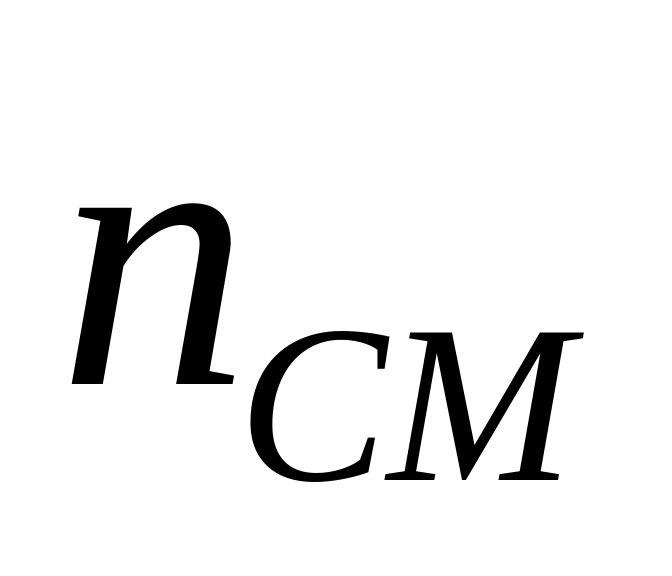

сменность работы в сутки.

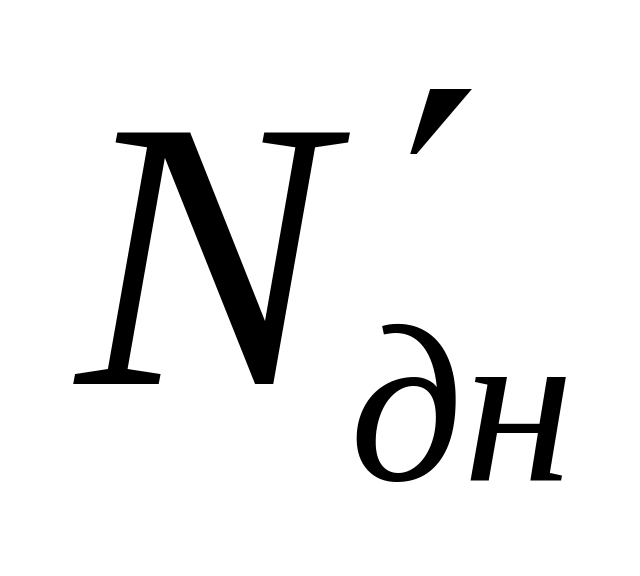

Продолжительность
выполнения рабочего процесса по установке
строительной конструкции рекомендуется
определять исходя из трудоемкости для
машиниста крана
,
а не для звена машинистов -
.

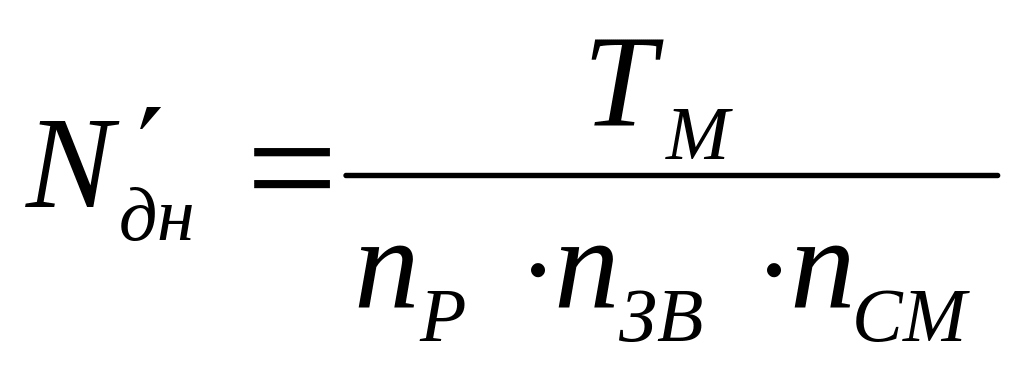

(4.11)
Правая часть графика показывает также движение рабочих за весь период монтажа строительных конструкций из расчета на одну секцию (этаж) здания. Для этой цели над горизонтальными линиями проставляется общая численность рабочих, занятых каждый день, принимая из графы 6.
Общая продолжительность выполнения всего комплексного строительного процесса, на который разрабатывается рабочая технологическая карта, должна быть кратной рабочей смене при односменной работе или рабочим суткам при двух- и трехсменной работе.
Календарный график производства работ по монтажу каркаса одноэтажного промышленного здания приведен в прил. 11.
