2.2.. Оптимизация процесса работы механической мастерской

Для изготовления изделия в механической мастерской необходимо выполнить пять операции на машине и вернуться в точку первой операции. Эти операции могут быть произведены в любой последовательности. Однако время переналадки машины зависит от того, какой была предыдущая операция по изготовлению изделия. Длительности переналадок приведены в таблице 2.2. Какова наилучшая последовательность выполнения операций?

Таблица 2.11

Последующая операция

Предыдущая операция

А

Б

В

Г

Д

А

15

20

5

10

Б

15

30

25

12

В

20

30

40

35

Г

5

25

40

17

Д

10

12

35

17

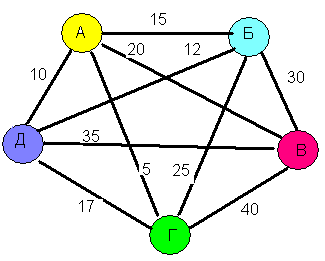

Рис. 2.3. Граф

2.2.1. Прямой алгоритм

;

;

;

;

;

;

;

;

;

И возвращаемся в точку А (+20)

;

Ответ: наилучшее время – 84. порядок обхода операций:

2.2.2. Метод Литтла

Табл. 2.12. исходная

А

Б

В

Г

Д

А

15

20

5

10

Б

15

30

25

12

В

20

30

40

35

Г

5

25

40

17

Д

10

12

35

17

Табл. 2.13. Зануление по столбцам

А

Б

В

Г

Д

А

10

15

0

5

Б

3

18

13

0

В

0

10

20

15

Г

0

20

35

12

Д

0

2

25

7

Табл. 2.14. Зануление по столбцам

А

Б

В

Г

Д

А

8

0

0

5

Б

3

3

13

0

В

0

8

20

15

Г

0

18

20

12

Д

0

0

10

7

Нижняя оценка: 5+12+20+5+10+2+15=69.

Табл. 2.15. Расчет оценок клеток

А

Б

В

Г

Д

А

8

5

Б

3

3

13

В

8

20

15

Г

18

20

12

Д

10

7

Шаг 2

Табл. 2.16. Снижение размера матрицы

Б

В

Г

Д

Б

3

13

В

8

20

15

А

8

5

Д

10

7

Табл. 2.17. Зануление

Б

В

Г

Д

Б

3

6

В

0

5

7

А

8

5

Д

10

0

Общий размер вычитаний: 7+8=15

Табл. 2.18. Расчет оценок клеток

Б

В

Г

Д

Б

3

6

В

5

7

А

8

5

Д

10

Шаг 3.

Табл.2.19. Снижение размера матрицы

Б

Г

Д

Б

6

В

5

7

Д

Зануление невозможно!

Табл. 2.20. Расчет оценок

Б

Г

Д

Б

6

В

5

7

Д

Шаг 4.

Табл.2.21. Снижение размера матрицы

Б

Г

Д

В

5

Остались два незапрещенных ребра: Д-Г и В-Б

Шаг 5. Составление дерева ветвления алгоритма

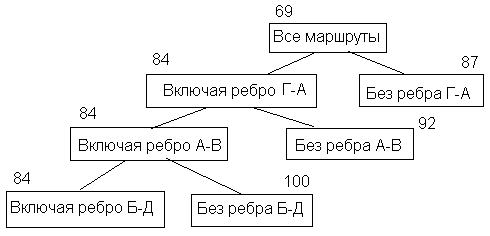

Рис. 2.4. Дерево ветвления алгоритма

Построение оптимального маршрута выполним, используя рис. 2.4. На последнем шаге остались два свободных не запрещенных ребра Д-Г и В-Б. Оба ребра включаем в маршрут и добавляем ребра из левой ветви дерева.

Оптимальный маршрут будет состоять из ребер Г-А; А-В; Б-Г; Д-Г и В-Б. После упорядочения получим: .

Ответ: Наилучшее время – 84. порядок обхода операций:
