5.2.Технология возведения крупноблочных зданий

Крупноблочные здания возводят преимущественно из силикатных и легкобетонных блоков в сочетании с железобетонными конструкциями перекрытий, покрытий, лестничных маршей и площадок, перегородок и санитарно-технических кабин. Масса стеновых блоков в зависимости от мате­риала стен составляет 1—3 т.

По числу блоков, размещаемых по высоте этажа, различают двух, трех и четырехрядную разрезку стен крупноблочных зда­ний. Наибольшее распространение в современном крупноблочном строительстве имеет двухрядная разрезка стен (рис. 5.3). Возведение зданий при двухрядной разрезке стен производят с транспортных средств или приобъектного склада, при трех- и четырехрядной разрезке стен — только с приобъектного склада. При этом запас бло­ков не должен превышать их расхода на один этаж.

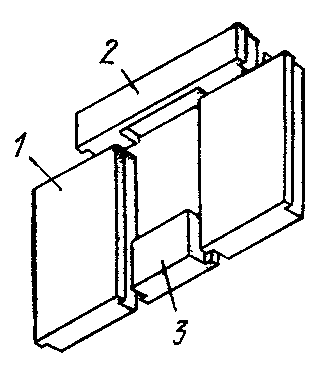

Рис. 5.3. Монтажная схе­ма наружной крупноблочной стены: 1 — простеночный блок; 2 — блок-пере­мычка; 3 — подоконный блок

При возведении зданий применяют поэлементный метод монтажа. Возводят здания только методом наращивания поэтажно.

Подземную часть зданий возводят стреловыми кранами, ко­торые монтируют сборные элементы, переме­щаясь вокруг здания. При отсутствии подвала или при незначительной глубине техни­ческого подполья для монтажа применяют башенные краны, которые затем используют и для монтажа надземной части здания.

Возведение крупноблочных зданий на­чинают с зачистки дна котлована, а при непесчаных грунтах — с устройства плотно утрамбованной песча­ной подготовки толщиной 10 см. После разбивки осей здания и разметки проектного положения блоков устанавливают фун­даментные блоки. Верх блоков первого ряда покрывают пятисанти­метровым слоем цементного раствора, армируемого сеткой.

После фиксации осей и разметки вертикальных швов начи­нают монтаж стен подвала или подполья. По верхнему обрезу последнего ряда стен подвала и фундамента устраивают выравнивающий слой толщиной 5—10 см из бетона марки 100,150. При не­благоприятных грунтовых условиях выравнивающий слой арми­руют. В местах пересечения на­ружных и внутренних стен подвала закладывают анкеры.

По выравнивающему слою устраивают оклеечную гидроизо­ляцию из двух слоев рубероида на битумной мастике. После ус­тановки блоков монтируют плиты перекрытий подвала, которые укладывают на постель из раствора. Зазоры между торцами плит и блоками продольных стен (во избежание промерзания) заполняют пакетами из минераловатных плит, обернутых рубероидом. После проверки правильности укладки плит швы между ними замоноличивают.

При возведении надземной части крупноблочных зданий их обычно разбивают на равные по трудоемкости зах­ватки размером в одну или две секции здания. Монтаж ведут последовательно, переходя с захватки на захватку. На свобод­ных захватках ведут послемонтажные работы — столярные, электромонтажные, сантехнические и др.

Монтаж односекционных домов высотой до 12 этажей ведут одним башенным краном. При монтаже двухсекционных зданий высотой 9—12 этажей монтаж ведут по двухзахватной системе. Монтаж зданий боль­шей протяженности обычно ведут два звена с использованием двух башенных кранов, работающих с противоположных сторон здания.

На многоэтажных крупноблочных зданиях для обеспечения необходимой жесткости после окончания монтажа перекрытий на захватке устанавливают и сваривают связи, бетонируют и тщательно зачеканивают швы между плитами перекрытий.

Возведение надземной части крупноблочных зданий производят в следующей технологической последовательности: после гео­дезической проверки монтажного горизонта подземной части здания разбивают оси и размечают места установки блоков пер­вого этажа. Монтаж начинают в пределах захватки с установки маячных блоков в углах и в местах пересечения наружных и внутренних стен. Между маячными блоками по причалке устанавливают промежуточные блоки наружных стен (рис. 5.4).

Перед установкой блоков укладывают постель из раствора. При этом рекомендуется не доводить раствор до наружных гра­ней стен на 30 мм, что предохраняет плоскости стен от затекания на них раствора. Для выверки вертикального положения блоков можно при­менять монтажные клинья по два на блок. Блок освобождают от крюка только после выверки и осаживания клиньев.

Заделку вертикальных швов и пазов между блоками и при необходимости их крепления между собой и к перекрытию про­изводят по мере их установки.

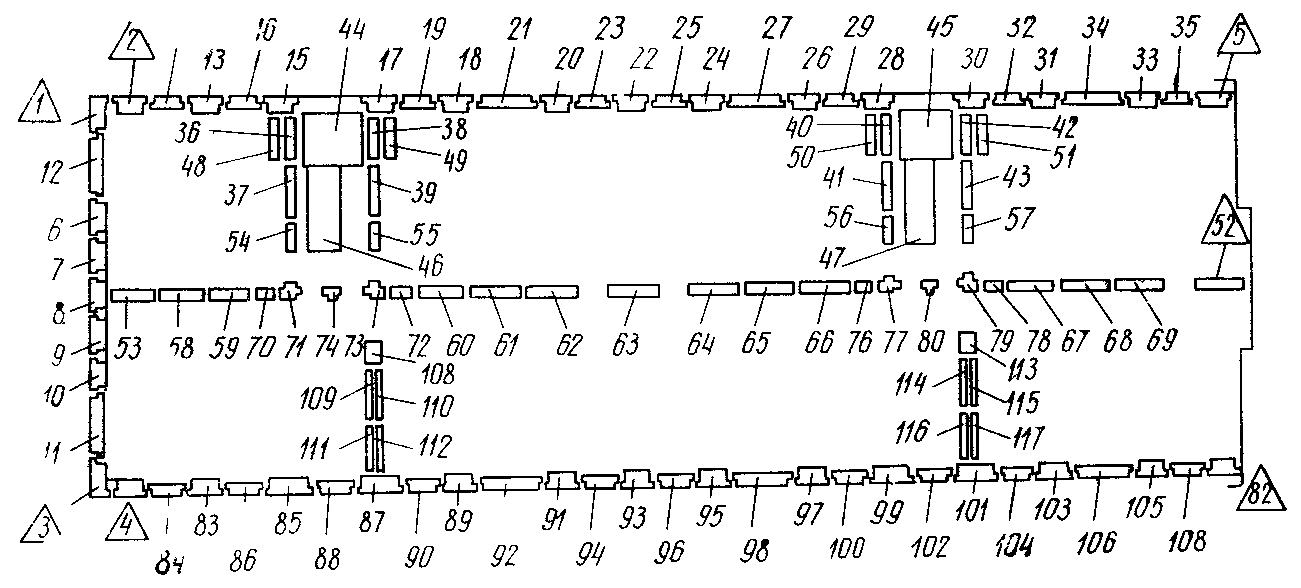

Рис. 5.4. Последовательность монтажа стеновых блоков (указана цифрами)

Швы заполняют легким бетоном или раствором, предварительно закрыв их опалубкой, прикрепляемой к блоку при помощи струбцины. Раствор для замоноличивания вертикальных пазов рекомен­дуется подавать растворонасосом и уплотнять электровибратором.

Монтаж лестничных площадок, маршей, санитарно-технических кабин, мусоропроводов производят параллельно с монта­жом стен. Панели перегородок монтируют после возведения наружных и внутренних стен этажа. Монтаж балконных плит производят вслед за монтажом плит перекрытий. Балконные плиты укладывают на постель из раствора и закрепляют при помощи приспособлений для времен­ного крепления плит. После выверки производят сварку заклад­ных частей плит перекрытий и балконов, утепление внутренних торцов балконных плит и замоноличивание стыка. Приспособ­ления для временного крепления плит снимают только после за­щемления балконных плит стеновыми блоками последующего этажа.

Монтаж карнизных блоков ведут с чердачного перекрытия по всей длине фасада. Монтаж начинается с установки угловых и промежуточных маячных блоков. До расстроповки блоки закрепляют к монтажным петлям пе­рекрытий при помощи скруток или специальных струбцин и выверяют. После выверки окончательно закрепляют блоки в соответствии с проектом.
