Технология возведения зданий и сооружений

Учебное пособие

Сочи 2009

Авторы: Кухаренко Л.В. к.т.н., профессор

Рецензенты: Шевцов Виктор Сергеевич Синяков Андрей Викторович

В учебном пособии приведены основные понятия и положения в области возведения зданий и сооружений.

1. Основные положения

1.1. Поточный метод организации строительства

Сущность поточного строительного производства может быть пояснена следующим примером. Предположим, требуется постро­ить М одинаковых зданий. Строительство можно организовать не­поточным (последовательным, параллельным) или поточным мето­дом. При последовательном методе каждое здание строится после того, как построено предыдущее (рис. 1.1). Этот метод имеет следующие особенности: сравнительно большую про­должительность строительства, прерывное выполнение однотип­ных работ и потребление для их производства ресурсов. Напри­мер, комплекс работ по возведению подземной части здания и по­требление соответствующих материально-технических ресурсов прерываются на период возведения надземной части здания и от­делочных работ; в свою очередь монтаж конструкций и поставка на объект ресурсов прерываются на период отделочных работ и т.д. При последовательном методе строительства потребление ресурсов имеет сравнительно низкую интенсивность.

При параллельном методе строительства (рис. 1.2) однотип­ные работы выполняют одновременно на разных объектах, продол­жительность строительства при этом равна времени строительства одного объекта; интенсивность потребления материально-техниче­ских ресурсов наибольшая.

При поточном методе (рис. 1.3) технологический процесс воз­ведения объектов расчленяют на n составляющих процессов (раз­нотипных работ), например, устройство фундаментов, возведение стен и перекрытий, устройство кровли, отделочные работы и др., для каждого из которых назначают по возможности одинаковую продолжительность, и совмещают выполнение этих работ во вре­мени, обеспечивая тем самым последовательное осуществление од­нотипных работ и параллельное - разнотипных.

При строительстве объектов поточным методом требуется мень­ше времени, чем при последовательном, меньшее количество одно­временно потребляемых ресурсов, чем при параллельном, равномерно потребляются однородные материально-технические ресурсы и загружается специализированный транспорт, а бригады (звенья) рабочих постоянно выполняют одни и те же работы.

Для создания строительного потока необходимо: 1) расчленить производственный процесс по строительству объекта на составляющие процессы; 2) разделить труд между исполнителями и закрепить за ними эти процессы; 3) разделить весь фронт работ на частные фронты (захватки или участки) и устано­вить для них продолжительность выполнения каждого процесса; 4) назначить очередность работ на частных фронтах, чтобы максимально совместить выполнение разнотипных работ во времени и пространстве, т. е. осуществить их технологическую увязку.

Рис. 1.1. График строительства последовательным методом

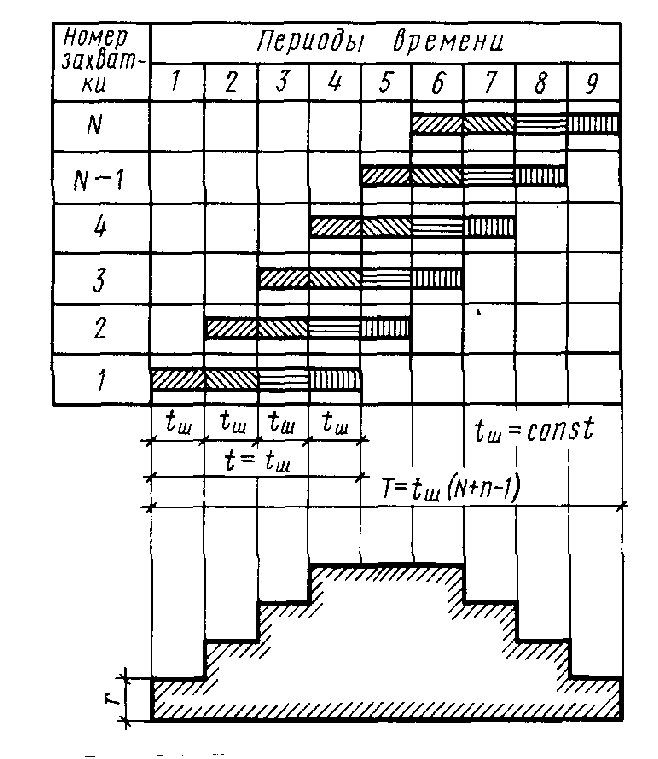

Рис. 1.2. График строительства Рис. 1.3. График строительства параллельным методом поточным методом

t - продолжительность строительства одного дома;

tш - шаг потока
