Предварительная оценка стоимости строительства объекта и оценка жизнеспособности проекта
Стоимость строительства здания на стадии предпроектной проработки рекомендуется определять на основе укрупненных показателей в составе сводного сметного расчета (таблица 5), порядок определения сметной стоимости здания рассматривался ранее в курсе «Сметное дело ценообразование в строительстве».
Для оценки жизнеспособности проекта необходимо определить следующие виды стоимостей строящегося объекта:
Стоимость строительства для инвестора ( Си ):
Си = Ст* K1 , (20)
Где:
Ст – стоимость строительства на текущий момент (определенная в сводном сметном расчете), руб.;
K1 – коэффициент, учитывающий затраты инвестора на маркетинг.
Стоимость строительства для инвестора с учетом кредитной нагрузки (Сик ):
Сик = Си*[1+(В*Рк)] , (21)
Где:
В – величина, определяющая долю кредитных ресурсов от общей суммы капитальных вложений инвестора (принимается не более 30%);
Рк – среднегодовая кредитная ставка, %.
Стоимость строительства с учетом нормативного чистого дохода ( Синд ):
При существующем уровне инфляции рентабельным может оказаться только тот проект, доля прибыли от реализации которого (без учета налогообложения) составит не менее 20%. Эта величина и принимается за нормативный чистый доход D.
Синд = (1+D)*Сик; (22)
Расчетные параметры к формулам (20-22) приняты в таблице 7, а расчет различных видов стоимостей планируемого к строительству объекта приведен в таблице 8. Из него становится очевидно, что стоимость 1 м2 общей площади строительства здания с учетом всех затрат инвестора, кредитной нагрузки и предполагаемой прибыли от реализации оказывается меньше, чем диапазон цен продажи квартир по трем моделям (таблица 6). Это позволяет продолжить расчеты.
Имея данные о стоимости общей площади жилья, можно определить диапазон, в котором находится доля площади инвестора.
Нижний предел этого диапазона, который дает возможность окупить затраты, составит:
,

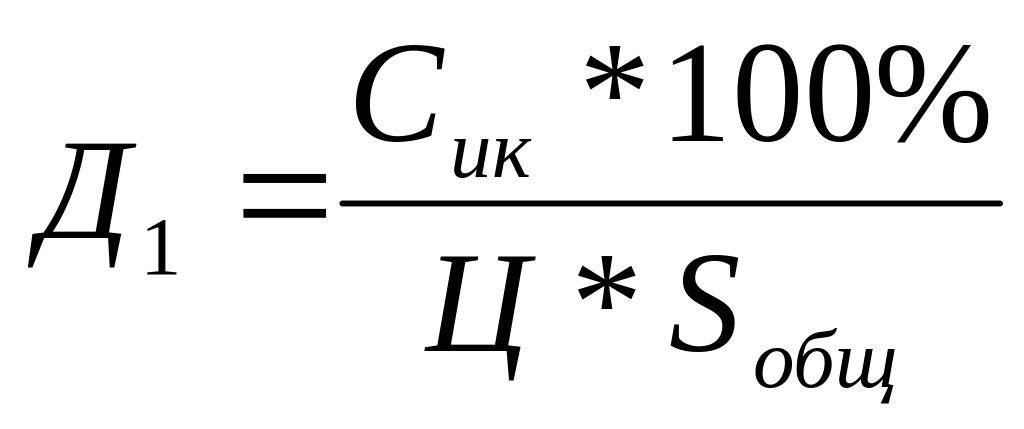

(23)
где:
Ц – средняя рыночная стоимость 1м2 общей площади здания.
Анализ данных средств массовой информации о рынке жилья показал, что средняя цена 1м2 общей площади составляет 21000 руб. (700 у.е.).
Верхняя граница диапазона как величина, позволяющая получить нормативный чистый доход, определяется следующим образом:
;

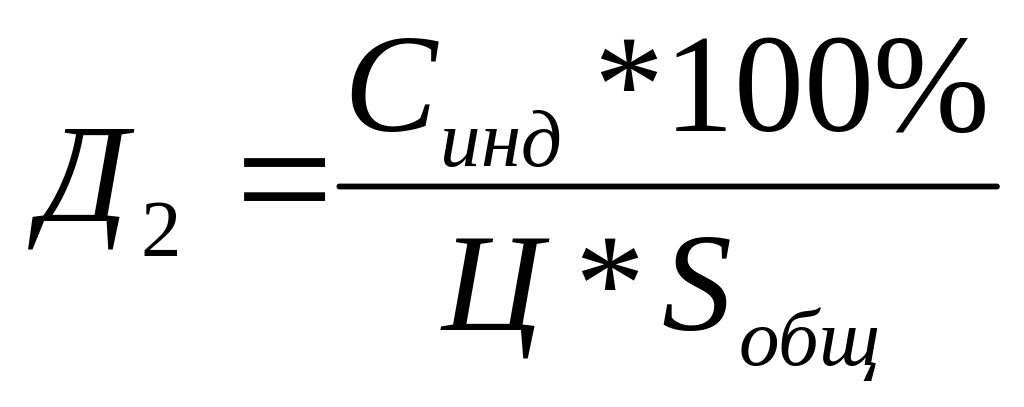

(24)
Исключить риск вложения капитала можно при соблюдении следующих условий:
доля инвестора (Д) выше нижнего предела (Д1), т.е.
Д > Д 1 ,
инвестор может рассчитывать на получение прибыли не ниже величины чистого дохода
Д > Д 2 ,
Расчет долей площади инвестора приведен в таблице 9.
Планирование строительства здания
Задачей этой части расчетов является распределение затрат инвестора на постройку здания по периодам строительства. Для выполнения работы используются следующая информация:
данные о стоимости строительства объекта с учетом всех затрат инвестора, рассчитанные в таблице 8;
нормативная продолжительность строительства здания и нормы задела строительства по месяцам, приведенные в СНиП 1.04.03 – 85* «Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений. Ч.II». Нормы задела и продолжительности строительства для крупнопанельных 4 – 12 этажных зданий, составленные на основе СНиП приведены в таблице 10.
В данном случае для десятиэтажного четырех секционного здание объемом 30942 м3 и общей площадью 10314 м2 эта часть задачи решается в следующем порядке:
По данным таблицы СНиП 1.04.03 –85* (часть II) строим график нарастающего освоения капитальных вложений (рис.10) и график выполнения капитальных вложений по месяцам (рис.11).
График на рис. 10 показывает нормативное распределение капитальных вложений нарастающим итогом (Кi , в %) по месяцам. Для построения графика на рис. необходимо определить размер освоения капитальных вложений по периодам строительства по формуле
∆ К I = K i - K j ; (25)
где:
∆ К I – освоение капитальных вложений в течение периода, %;
Ki , K j - освоение капитальных вложений нарастающим итогом в предшествующий период (i) и последующий период (j), в % .
Это позволяет перейти от процентного выражения освоения капитальных вложений нарастающим итогом по месяцам к денежной оценке распределения капитальных вложений по месяцам строительства объекта. Для этого необходимо определить величину капитальных вложений по месяцам в денежном выражении:
Кд i = ∆ К i * Сик ; (26)
где:
Сик – стоимость строительства для инвестора с учетом кредитной нагрузки, определяемая по формуле2 (см. таблицу 8).
Согласно выполненного расчета стоимость строительства для инвестора с учетом кредитной нагрузки составляет 89623,1 тыс. руб. Расчет Кд i по месяцам приведен на рис.12.
