- •1.Развитие технологии дорожного строительства. Основные проблемы.
- •2. Организация строительства автомобильных дорог. Классификация работ по строительству дорог. Понятие поточного способа проведения работ.
- •8. Особенности уплотнения грунтов различными типами уплотняющих машин.
- •8.Особые условия уплотнения грунтов:
- •14. Строительство водопропускных труб.
- •18. Способы разработки выемок в нескальных грунтах. Технология производства работ.
- •20. Разработка насыпей, выемок и грунтовых карьеров скрепером.
- •21. Строительство насыпей из грунта боковых резервов с помощью бульдозеров и скреперов.
- •22. Разработка выемок и грунтовых карьеров экскаватором.
- •23. Применение погрузчиков для разработки выемок и грунтовых карьеров.
- •24. Параметры, контролируемы при возведении земляного полотна.
- •25. Конструктивные особенности земляного полотна на косогоре и их влияние на способы проведения работ.
- •26. Разработка грунта на косогоре двумя бульдозерами, экскаватором и взрывным способом. Особенности производства работ.
- •27. Особенности строительства дорог в горной местности. Способы проведения буровых и взрывных работ.
- •28. Понятие о гидромеханизации земляных работ
- •22. Строительство земполотна из переувлажненных грунтов.
- •30. Основные принципы сооружения насыпей на слабых грунтах. Типы болот.
- •31. Возведение насыпей на болотах с полным или частичным выторфыванием.
- •32. Возведение насыпей на болотах без выторфывания.
- •33.Приемущетсва и недостатки производство земляных работ в зимнее время.
- •34.Способы предохранения грунта от промерзания
- •35.Способы разработки мерзлых грунтов.
- •36. Планировка и уплотнение откосов земляного полотна. Применяемые машины.
- •37. Особенности укрепления откосов различными материалами.
- •38. Технология посева трав.
- •39. Контроль качества строительных работ. Приборы для контроля качетсва.
- •40. Основы техники безопасности при строительстве земляного полотна.

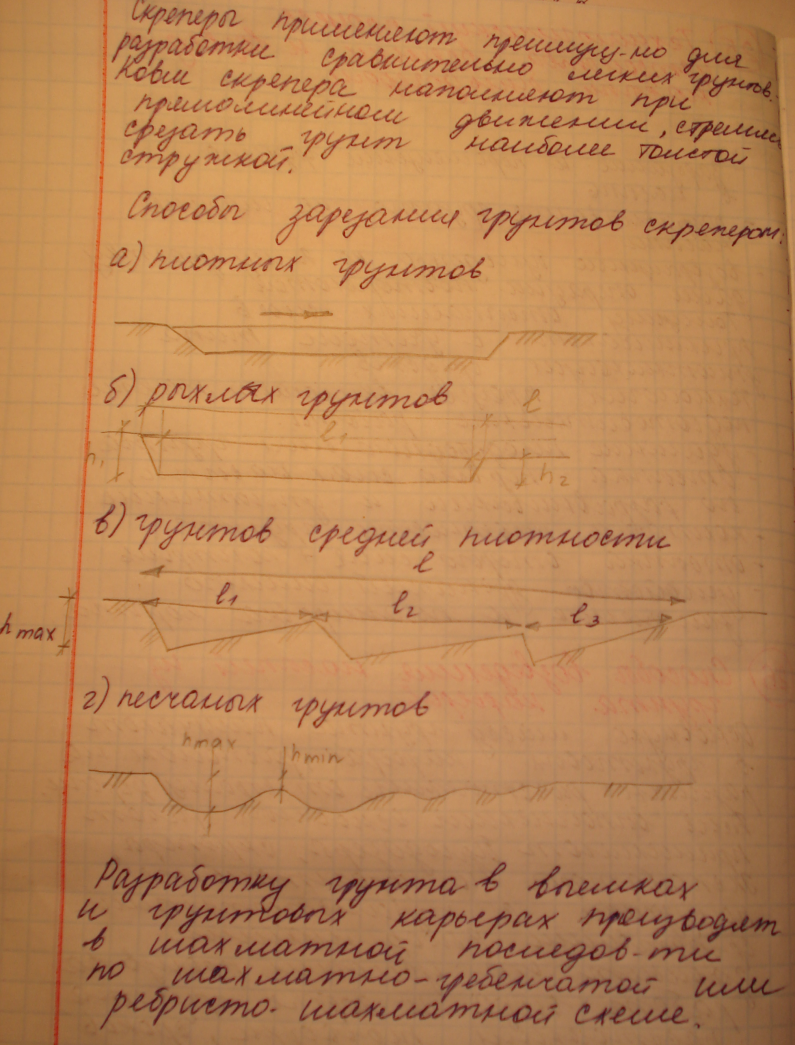

20. Разработка насыпей, выемок и грунтовых карьеров скрепером.
21. Строительство насыпей из грунта боковых резервов с помощью бульдозеров и скреперов.
Применяется в условиях равнинной и слабопересеченной местности и при насыпях в нулевых отметках (0,6-0,8 иногда чуть более 1 м)
+ небольшой объем грунта
+резервы закладываются с одной или с двух сторон
+ низкая стоимость
- большая площаль отводимой земли для дороги (больше чуть ли не в два раза)
- в период эксплуатации резервы заливаются, зарастают травой, что ухудшает водно- тепловой режим земляного полотна
Данное строительство возможно:
В районах, где дорога проходит по неплодородным землям
При строительстве низших категорий
При обязательном восстановлении (рекультивации) земель, временно занимавшихся резервами
Для возведения насыпей из боковых резервов применяют бульдозеры, скреперы, автогрейдеры, грейдеры – элеваторы.
Технология и организация работ при возведении насыпи из боковых резервов:
Подготовка основания (удаления растительного слоя)
Уплотнение естественного основания насыпи катками

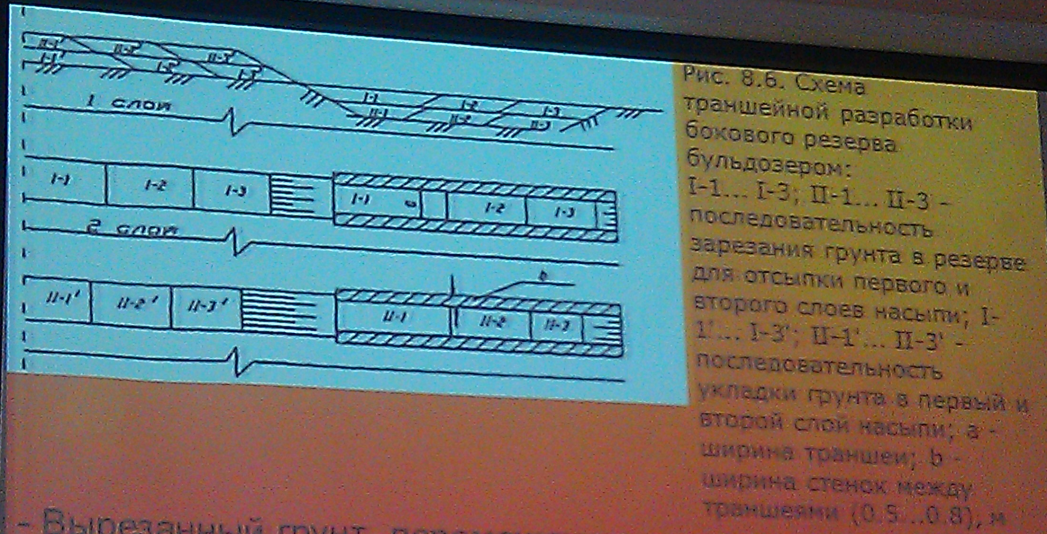

Разработка грунта в резерве, перемещение в насыпь. Выполняется бульдозерами траншейным способом. Первое зарезание грунта бульдозер выполняет на внутренней части резерва, следующие на внешней так, чтобы образовалась одна неглубокая траншея, перпендикулярная оси дороги. Вырезанный грунт перемещают на насыпь и разравнивают слоями по 20-25 см, затем зарезание производят параллельно первой траншее на расстояние 0,6-0,8 м. При разработке грунта для последнего слоя насыпи срезают стенки между траншеями.
Разравнивание грунта каждого слоя бульдозером; поверхности верхнего слоя насыпи придают поперечный уклон 20-40 промиль от оси к бровке
Уплотнение каждого слоя катками
Планировка поверхности земляного полотна и резервов автогрейдером. В последнюю очередь выполняют планировку откосов для резервов
Рекультивация резервов и распределение грунта на откосы и обочины бульдозером
22. Разработка выемок и грунтовых карьеров экскаватором.
Применяют:
Роторные – при сосредоточенных работах более 20 тысяч кубов
Одноковшовые – для разработки тяжелый грунтов( неоднородные грунты с включением плотных глинистых, разрыхленные скальные породы, при условиях неблагоприятных для бульдозеров и скреперов)
На гусеничном ходу – если не требуются частые перебазировки
На пневмоколесном ходу – при грунтах с достаточной несущей способностью на рассредоточенных работах
Драглайн применяют когда работа с подошвы забоя затруднена или при разработке грунтов, которые находятся значительно ниже стоянки экскаватора
Разработка боковым забоем предпочтительнее т.к. обеспечивается лучшие условия для подъезда и погрузки, уменьшается угол поворота экскаватора, следовательно увеличивается производительность машин
Лобовой забой применяют при крайней необходимости. Разрабатывают первую проходку каждого яруса или карьера в случае если не устраиваю пионерную траншею, разрабатывают неглубокие короткие выемки, если работу можно выполнить за одну проходку. Работа с широким забоях положительно сказывается на лобовом методе, т.к. уменьшается угол поворота экскаватора, что повышает его производительность..
Драглайны, виды разработок:
Проходка с лобовым (торцевым) забоем
+ за одну проходку есть возможность разработать грунт шириной почти равной удвоенному наибольшему радиусу резания
+ глубина торцевого забоя может быть значительнее больше бокового
Проходка с боковым забоем ( когда экскаватор перемещается за пределами разрабатываемой им полосы)
Роторные
экскаваторы:
