- •1 Общие положения
- •2 Характеристика природно-климатических, инженерно-геологических, мерзлотно-грунтовых условий и основные сведения о проектировании, строительстве и эксплуатации пути на участке Тунгала-Февральск
- •2.1 Общая характеристика района. Границы, административная принадлежность и географическое положение
- •2.2 Климат
- •2.3 Орография
- •2.4 Гидрография
- •2.5 Почвы и растительность
- •2.6 Геологическое строение
- •2.7 Тектоника и история развития района
- •2.8 Гидрогеологические условия
- •2.9 Гидрологические условия
- •2.10 Физико-геологические явления и процессы
- •2.11 Инженерно-геологические условия строительства сооружений
- •2.11.1 Инженерно-геологическое районирование
- •2.11.2 Инженерно-геологические характеристика оснований земляного полотна
- •4 Предлагаемые проектные мероприятия
- •4.1 Предлагаемые конструктивно-технологические решения вниижт
- •4.2 Предлагаемые проектно-технологические решения двгупс
- •4.3 Результаты теоретического обоснования принятых проектно-технологических решений двгупс
- •4.4 Гидравлический расчет канав на км 2907 – км 2908
- •5.2.3 Характеристика условий строительства
- •5.3 Объемы основных работ
- •5.4 Потребность в основных ресурсах
- •5.5 Организация работ на участке
- •5.5.1 Организация движения
- •5.5.2 Календарный график
- •5.7.2.5 Контроль качества
- •5.8 Технологическая схема сооружения фильтрующей насыпи
- •5.8.1 Характеристика объекта и условий строительства
- •5.8.2 Объемы работ и структура производственного процесса.
- •5.8.3 Трудозатраты и продолжительности работ
- •5.8.4 Организация работ при сооружении фильтрующей насыпи
- •5.8.5 Потребности в ресурсах
- •5.8.6 Указания по безопасности работ
- •5.9 Организация работ по разработке водоотводных канав
- •5.9.1 Общие положения
- •5.9.2 Определение объемов основных работ, затрат труда и потребности в рабочей силе
- •5.9.3 Потребности в материально-технических ресурсах
- •5.9.4 Технология разработки водоотводных канав
- •5.9.5 Указания по производству работ
- •5.9.6 Контроль качества
- •5.9.7 Безопасность работ
- •5.10 Обеспечение безопасности движения поездов и охрана труда
- •6 Временные здания и сооружения
- •7 Противопожарные мероприятия
- •8 Охрана окружающей среды и техника безопасности
- •9 Сводно-сметная документация
5.9.7 Безопасность работ
Основные требования техники безопасности при производстве строительных работ определены строительными нормами и правилами СниП 12-03-2001. Безопасность труда в строительстве.
До начала работ стройплощадка должна быть спланирована и на ней сооружены в соответствии с проектным решением внутрипостроечные дороги для транспортных средств.
Строительные конструкции и материалы завозят на строительную площадку только после подготовки места для их складирования.
При производстве земляных работ основной причиной несчастных случаев является обрушение грунта вследствие необоснованно крутых откосов.
Погрузо-разгрузочные работы следует выполнять с применением подъемно-транспортного оборудования и средств малой механизации.
Машины, транспортные средства должны использоваться по назначению и применяться в условиях, установленных заводом-изготовителем.
Организация или физические лица, применяющие транспортные средства, должны обеспечить их работоспособное состояние.
Техническое обслуживание и ремонт транспортных средств следует осуществлять только после остановки и выключения двигателя при исключении возможности случайного пуска двигателя.
Оставлять без надзора транспортные средства с работающим двигателем не допускается.
Включение, запуск и работа транспортных средств должны производиться лицом, за которым они закреплены и имеющим соответствующий документ на право управления этим средством.
На землеройных машинах не разрешается работать при дожде в глинистых грунтах и вблизи бровок, подмываемых подводным потоком.
Бульдозер может потерять устойчивость и опрокинуться, если работа ведется на подъеме более 15-25°, уклоне 30-35°, при выдвижении отвала за бровку откоса насыпи.
Для безопасного перемещения экскаватора стрелу устанавливают вдоль пути его передвижения. Во время работы экскаватор должен стоять на ровной площадке с заторможенным ходовым оборудованием; кроме того, включают стопор, а под колеса подкладывают башмаки.
Во избежание потери экскаватором устойчивости следует соблюдать следующие условия безопасности: встречающиеся в разрабатываемом грунте валуны, пни и прочие включения нужно предварительно обкапывать кругом; заполнять ковш грунтом следует равномерно и без излишнего врезания в забой; поворачивать стрелу экскаватора можно лишь после окончания резания и вывода ковша из грунта; не допускается резко тормозить в конце поворота и передвигать экскаватор с загруженным ковшом.
При погрузке грунта экскаватором в автомобиль последний подают под погрузку задним ходом. Находиться в кузове и кабине автосамосвала при его погрузке запрещается.
5.10 Обеспечение безопасности движения поездов и охрана труда
«Окна» для ремонтных и строительных работ предоставляются в светлое время суток, а порядок использования «окон» устанавливается ОАО РЖД.
Капитальный ремонт пути, а также реконструкция балластной призмы должны выполняться с применением выправочно-подбивочно-рихтовочных машин и динамических стабилизаторов пути и организовываться таким образом, чтобы после выполнения комплекса работ в «окно» состояние пути обеспечивало пропуск одного – двух поездов сразу после «окна» со скоростью 25 км/ч, а последующих не менее 60 км/ч.
При необходимости выполнение выправочно-подбивочных работ, требующих ограничения скорости движения поездов менее 60 км/ч, в день когда «окна» предоставляются, допускается выдача предупреждений, как правило, не ниже 40 км/ч для работы в интервалах между поездами, на период рабочего дня (не более 8 часов) на протяжении 2 км.
Следование путевых машин, путеукладочных, путеразборочных, установочных поездов, хопер-дозаторных вертушек, монтажных автодрезин к месту работ и обратно на базу должно производиться соединёнными в один-два поезда с максимально допустимыми скоростями. Путеукладчики, порожние платформы, оборудованные роликовыми транспортёрами и другие машины работающие на одном участке ремонта, как правило, должны оставаться на станциях ограничивающих перегон.
Производство работ на закрытом перегоне несколькими организациями (ПЧ, ШЧ, ЭЧК, ПМС, строительные и монтажные поезда и другие) должно осуществляться под единым руководством ответственного работника, назначаемого начальником отделения дороги.
При производстве работ развёрнутым фронтом (более 200 м) места работ ограждаются порядком показанным на рисунке 17. В этом случае устанавливаются на расстоянии 50м от границ участка, требующего ограждения, переносные красные сигналы которые также должны находить под охраной стоящих около них сигналистов с ручными красными сигналами.
Место производства работ на перегонах, требующее следования поездов с уменьшенной скоростью, ограждается с обеих сторон на расстоянии 50 м от границ участка работ переносными красными сигналами «Начало опасного места» и «Конец опасного места». От этих сигнальных знаков расстоянии А устанавливаются переносные сигналы уменьшения скорости (рисунок 18).

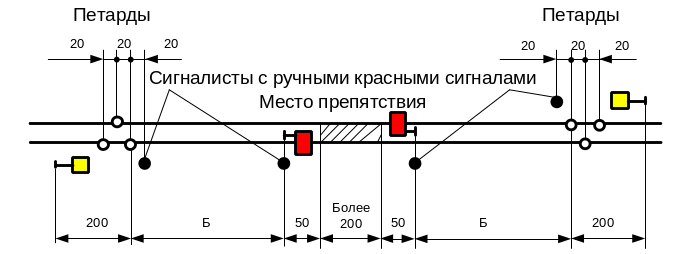

Рисунок 17 – Схема ограждения производства работ на перегоне, требующем остановки поездов при фронте работ более 200 м

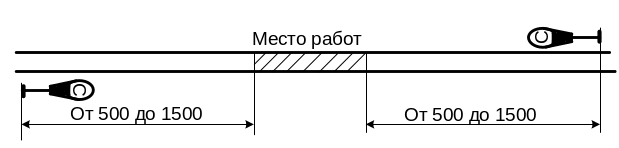

Рисунок 18 – Ограждение мест работ, требующих уменьшение скорости
Место работ на пути, не требующее ограждения сигналами остановки или уменьшения скорости, но требующее предупреждения работающих о приближении поезда, ограждается с обеих сторон переносными сигнальными знаками «С», которые устанавливаются у пути, где производятся работы, а также у каждого смежного главного пути.(см. рисунок 19).
Рисунок 19 – Схема ограждения мест производства работ на перегоне переносными сигнальными знаками «С»
