2.4 Нормування операцій на гірці і розрахунок її переробної спроможності

2.4.1 Нормування елементів гіркового циклу

Розформування – формування составів із гірки представляє єдиний процес, у ході якого вагони составів розбірних поїздів направляються на колії сортувального парку, відповідно до плану формування, ПТЄ і спеціалізації колій. Технологічний час на розформування – формування составів на гірці визначається витратою часу: на заїзд гіркового локомотива за составом в парк прийому; насув состава до горба гірки; розпуск состава з гірки; осаджування вагонів з боку гірки на коліях сортувального парку для ліквідації “вікон” між відчепами.

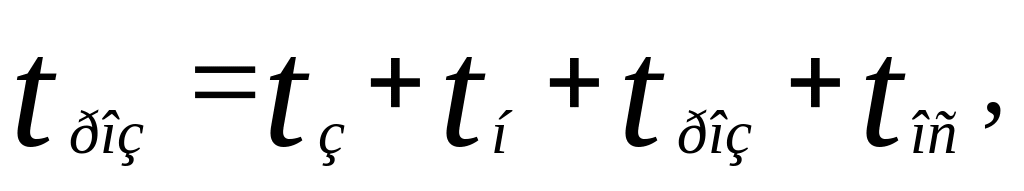

При послідовному розташуванні парків тривалість розформування, хв:

(2.15)

де tз – час на заїзд гіркового локомотива за составом в парк прийому:

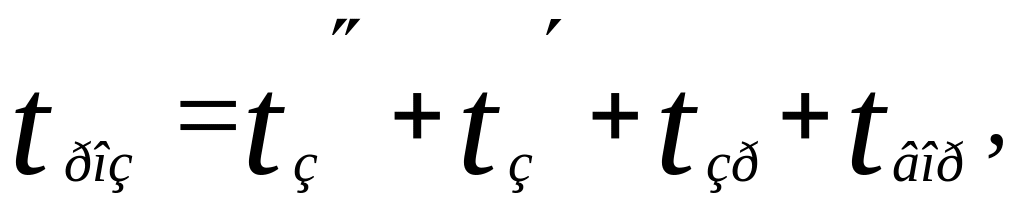

(2.16)

де tз´´, tз´ - тривалість напіврейсів, хв;

tзр – додатковий час на зміну напрямку руху маневрового локомотива, хв;

tзр = 0,15 хв;

tвор – простій локомотива через ворожість маршрутів (прийом поїздів, забирання поїзних локомотивів); tвор = 1 хв.

L1 = 250 м, L2 = 850 м, L3 = 250 м, L4 = 350 м

Для tз´ при lз´ = 250+850+250=1350 м – a =2,72 хв.

Для tз´´ при lз´´ = 250 м – a =1,0 хв .

Заїзд гіркового локомотива за составом:

tз = 1,0+2,72+0,15+1,0 = 4,87 хв

В курсовому проекті приймаємо 5 хв.

Закінчивши осаджування, локомотив повертається за новим составом. При цьому довжина напіврейса, а отже і його тривалість збільшується на розмір l4.

Заїзд локомотива після осаджування, при L4 = 350 м

lз´ = 350+250+850+250=1700м, - а = 3,24

tзос = 3,24+0,15+1,0+1,0=5,39 хв

В курсовому проекті приймаємо 6 хв.

Насув составу з парку прийому визначається по формулі:

(2.17)

lнас=250 – довжина насуву.

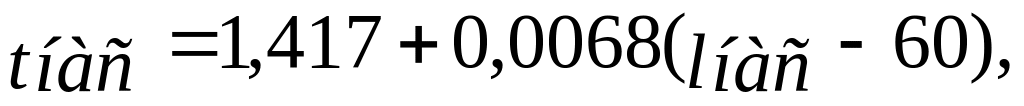

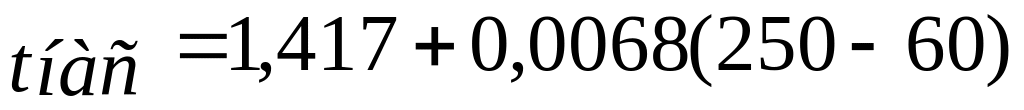

=2,7 хв (приймаємо 3 хв)

Час на розпуск составу із гірки встановлюється в залежності від типу сортувальної гірки, її оснащення, припустимої швидкості розпуску по формулі:

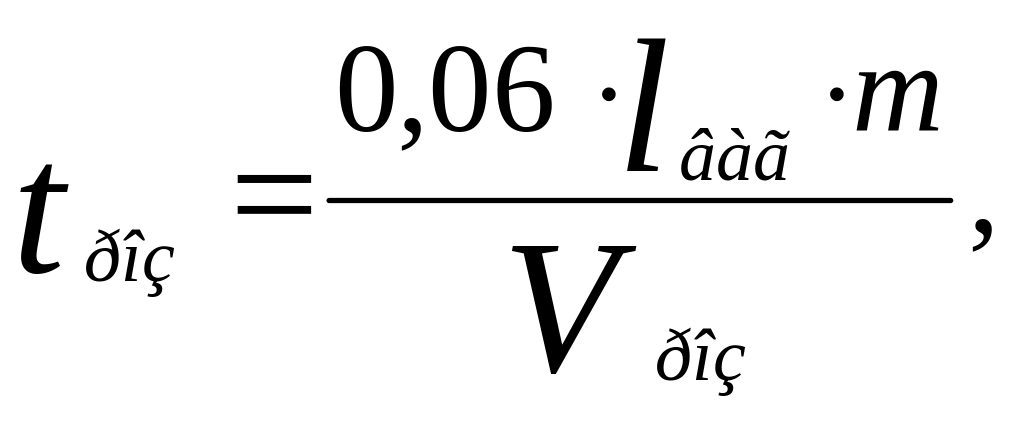

(2.18)

де lваг – розрахункова довжина вагону, м, обумовлена в залежності від частки 4-х і 8-ми вісних вагонів в составах,

lваг = α4·lв4 + α8·lв8 (2.19)

lваг = 0,95·15+0,05·22=15,35 м

Vроз – середня швидкість розпуску, км/год, обумовлена в залежності від середньої кількості вагонів у відчепі

(2.20)

де g – кількість відчепів у составі, g =12 ;

q = 44/12=3,6;

Таблиця 2.2 - Середня швидкість розпуску на гірці

Кількість вагонів у відчепі, q

Швидкість розпуску на гірці, км/год

механізована

3,6

6,65

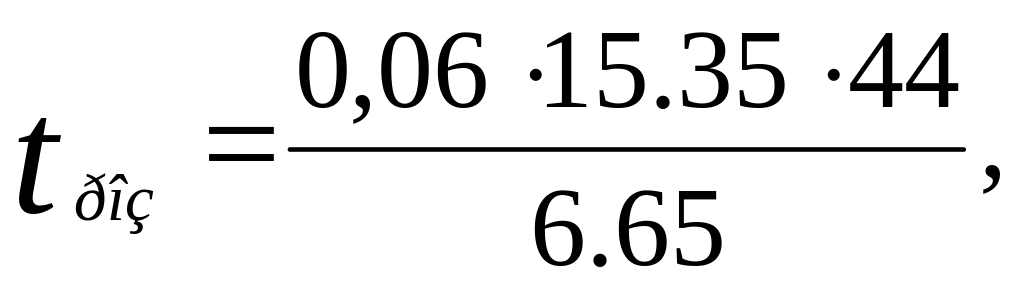

=6,09 хв, приймаємо 6 хв.

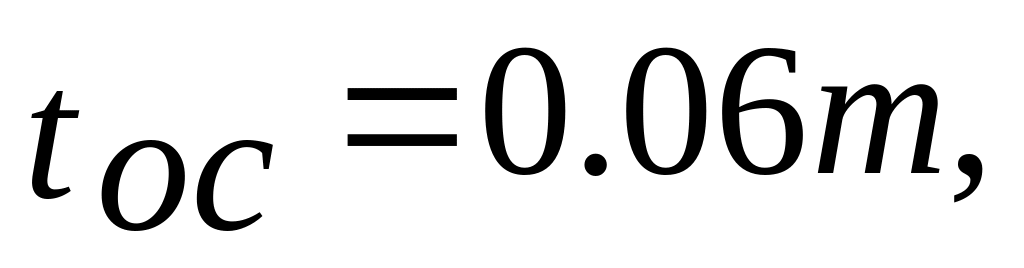

Час на осаджування вагонів з боку гірки, хв:

(2.21)

tос = 0,06·44 = 2,64 хв.(прийцмаємо 3 хв)

Тоді час на розформування при знаходженні локомотива на гірці:

tрозф = 5+3+6+3=17 хв
