2.1 Розробка технологічних графіків опрацювання транзитних поїздів без переробки

Транзитні (наскрізні) поїзди без переробки приймаються або відправляються з непарної сторони в транзитний парк Тр1 напрямок Б, Г, з парної сторони – в транзитний парк Тр2 напрямок А, В, Ов, що забезпечують швидку зміну поїзних локомотивів. Ці колії обладнуються пристроями для випробовування гальм.

Про вихід поїзду з сусідньої станції черговий по станції (парку) сповіщає робітників технічної контори, ПТО, приймальників поїздів, чергового по локомотивному депо про майбутнім прибутті поїзда з вказівкою часу його прибуття и прийому на станцію. Поїзд, який прибуває, зустрічають робітники, які беруть участь в його обробці.

Обробка транзитного поїзда полягає в наступних операціях:

  • технічного огляду составу, безвідчіпного ремонту вагонів і випробовування гальм;

  • комерційного огляду составу і усунення комерційних несправностей;

  • зміни локомотива чи тільки локомотивної бригади.

Норми часу на виконання окремих операцій по опрацюванню наскрізних поїздів визначаються в залежності від схеми станції, кількості вагонів у составах, чисельності працівників, що беруть участь у виконанні даної операції.

Тривалість технічного огляду встановлюється з розрахунку найбільш вигідного опрацювання составів у пару однією бригадою. Варіанти технології встановлюються, виходячи зі стаціонарного режиму роботи системи обслуговування.

Завантаження системи обслуговування можна обчислити за формулою:

(2.4)

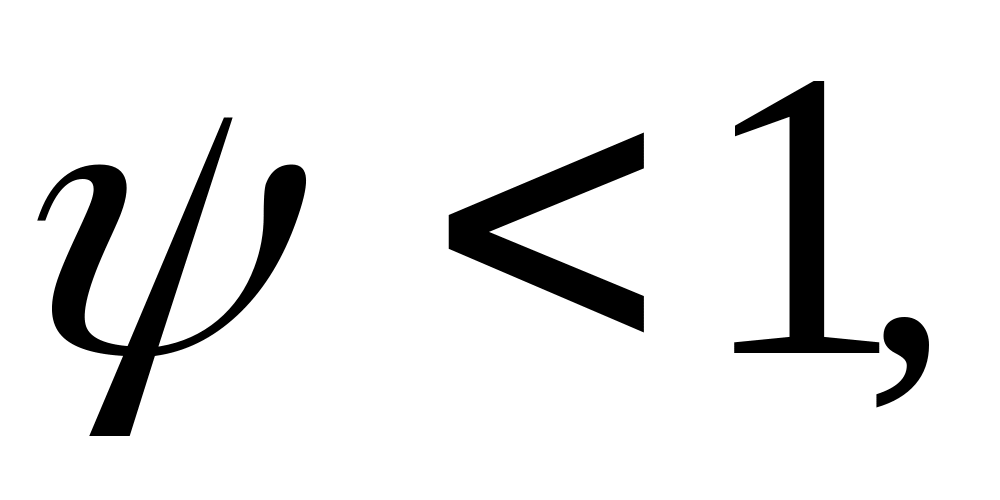

При умовах, що

(2.5)

(2.6)

де Nобр - кількість транзитних поїздів, які надходять;

tто – тривалість технічного огляду, год, обчислюється за формулою:

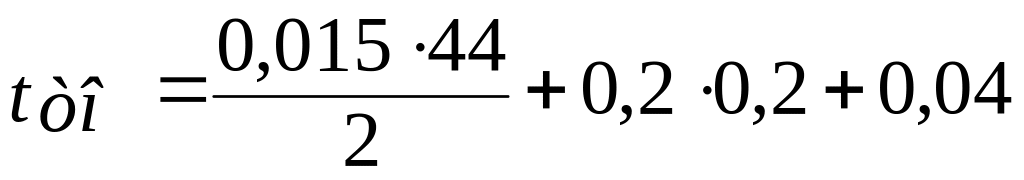

(2.7)

де τ – середня тривалість огляду одного вагона, τ=0,015 год;

m – середній склад поїзда, ваг m=44 вагони;

kгр – кількість груп оглядачів у бригаді ПТО;

α - частка составів, які потребують безвідчіпного ремонту вагонів, α=0,2;

tрем – середня тривалість цього ремонту, tрем=0,2 год;

а – тривалість підготовчо-заключних операцій, які припадають на один состав, а=0,04 год.

Розрахунок транзитного парку з непарної сторони Тр1 (Nобр=20)

Тривалість технічного огляду рівна:

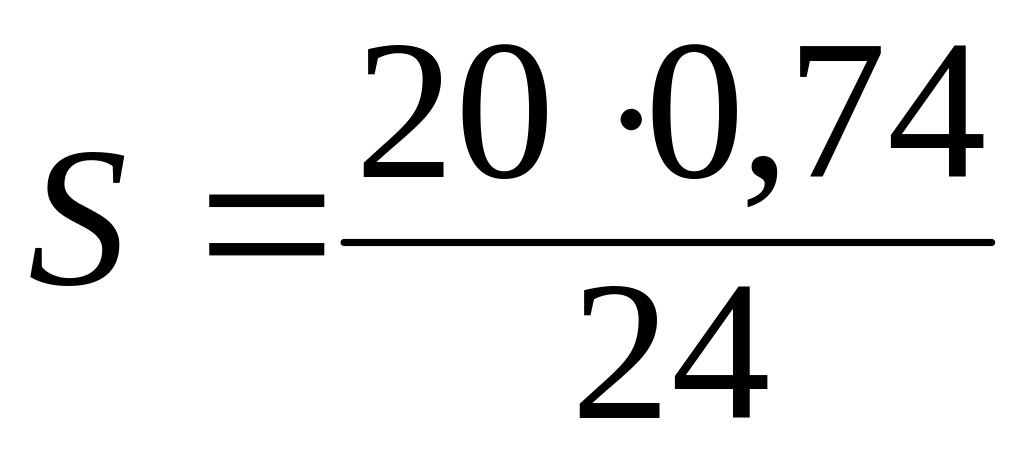

при одній групі ПТО:

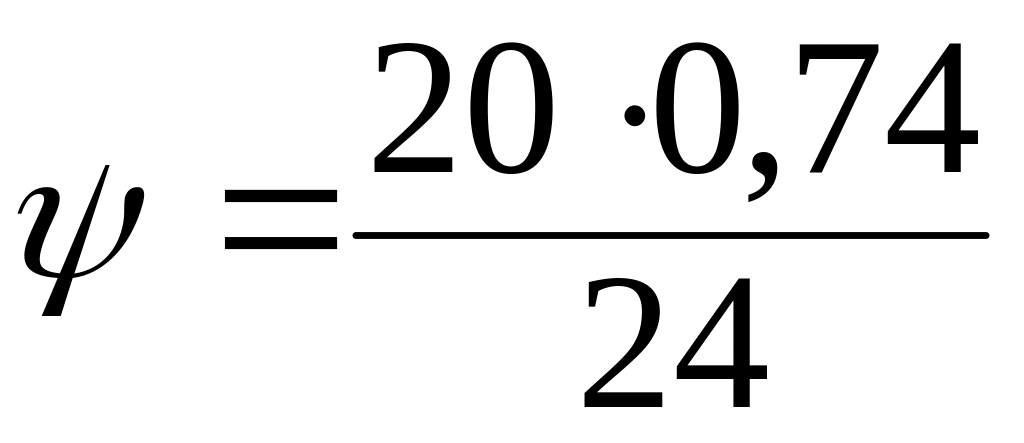

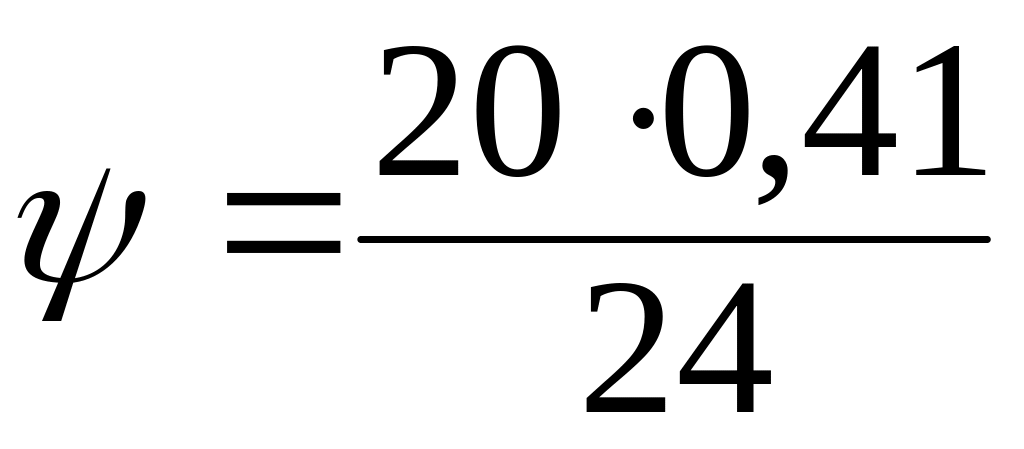

=0,74год (44,4 хв),

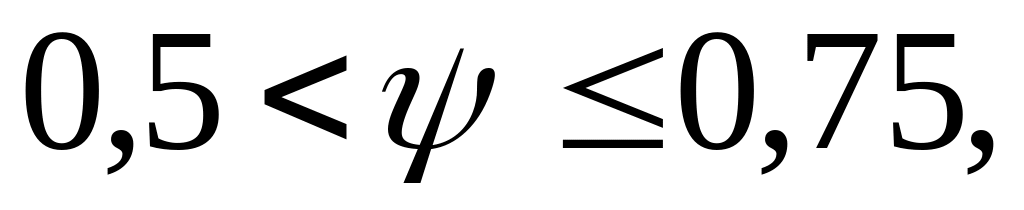

=0,62<1

умови (2.5) і (2.6) виконується.

при двох групах ПТО:

=0,41год (24,6 хв);

=0,34<1

умова (2.6) виконується, а умова (2.5) не виконується.

Таким чином, робимо висновок, що для обслуговування транзитних поїздів, які прибувають з непарного напрямку потрібна одна група ПТО.

Оскільки поїзди надходять у парк із деяким інтервалом і обслуговуються окремою бригадою, можна передбачити, що бригада встигає обслужити всі поїзди, що надходять, якщо інтервал їх надходження більше часу обслуговування. Повинна виконуватися умова:

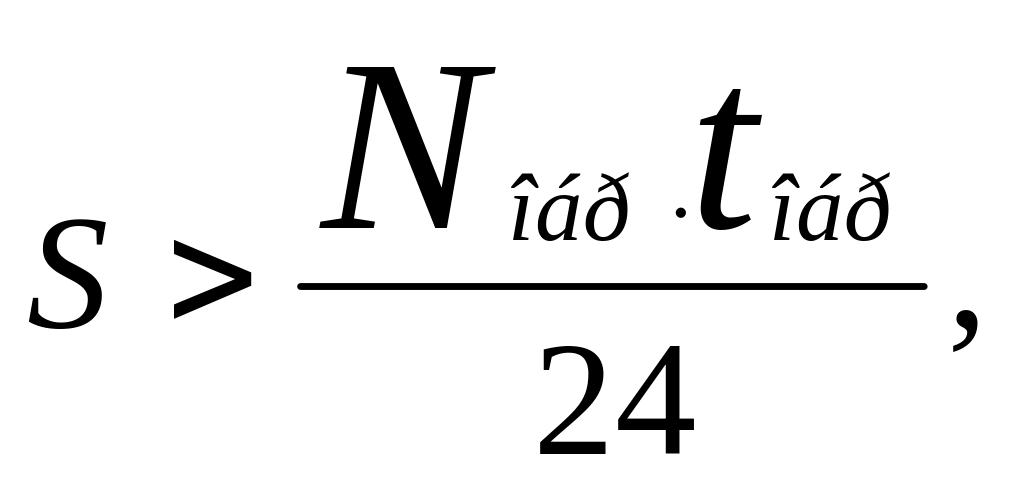

(2.8)

, (2.9)

Інтервал надходження поїздів рівний:

=72 хв;

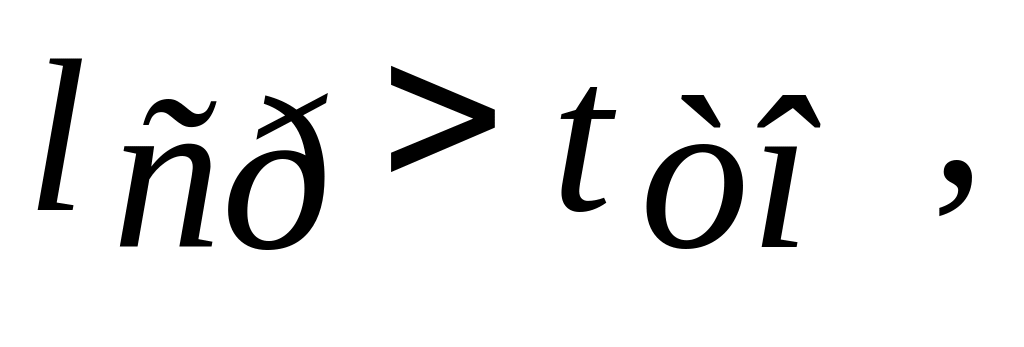

Як видно, поїзди на обслуговування надходять не частіше, ніж йде їхнє обслуговування, тобто умова (2.8.) виконується.

Обчислимо кількість бригад:

(2.10)

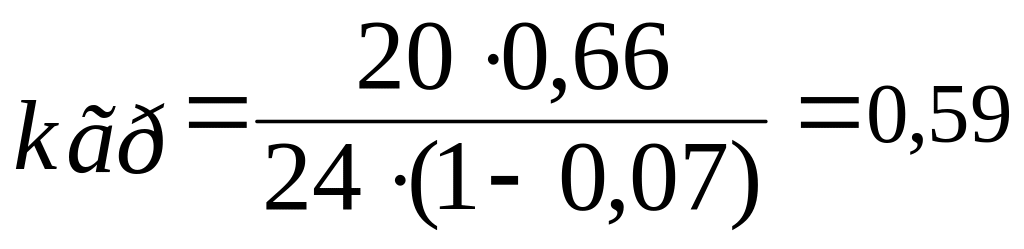

=0,62≈1

Отже для технічного огляду в парку Тр1 приймаємо одну бригаду з однією групою оглядачів.

Тривалість комерційного огляду розраховується за формулою:

(2.11)

де τ – середня тривалість комерційного огляду одного вагона в транзитному парку, год.

Час, необхідний для комерційного огляду поїздів:

при одній групі КО:

= 0,57 год(34,2хв);

0,57 < 0,74.

при двох групах КО:

= 0,28 год;

0,28 < 0,74.

Кількість бригад для комерційного огляду:

=0,47≈1

Отже, для комерційного огляду обираємо одну бригаду з однією групою оглядачів.

Розрахунок транзитного парку з парної сторони Тр2 (Nобр=19)

Тривалість технічного огляду рівна:

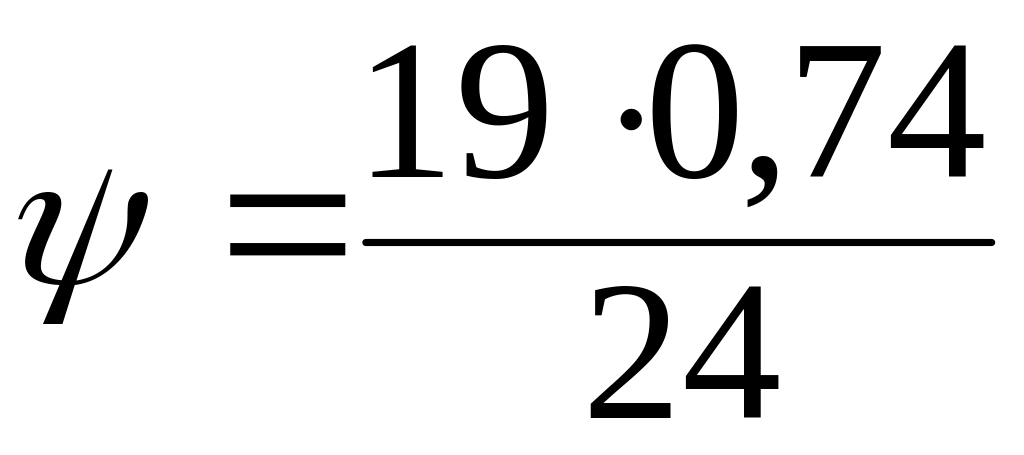

при одній групі ПТО:

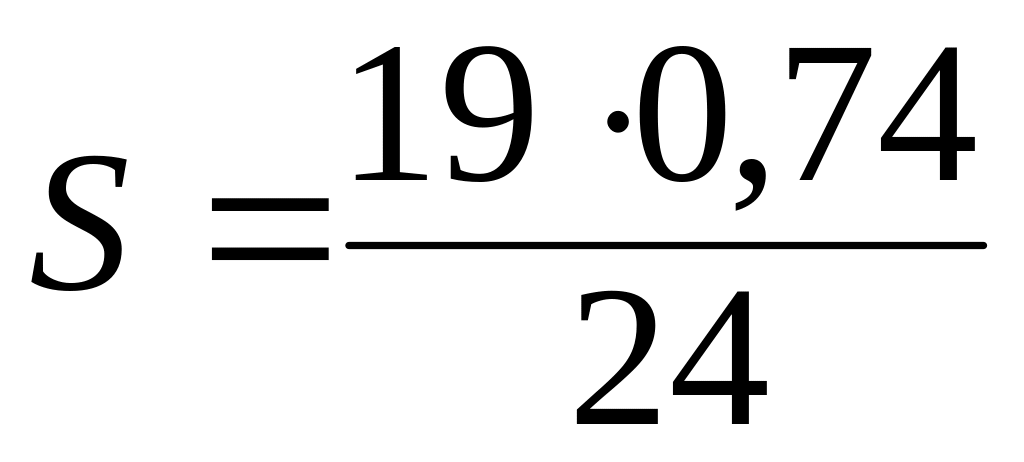

tто = 0,74 год (44,4 хв),

=0,58<1

умови (2.5) і (2.6) виконується.

при двох групах ПТО:

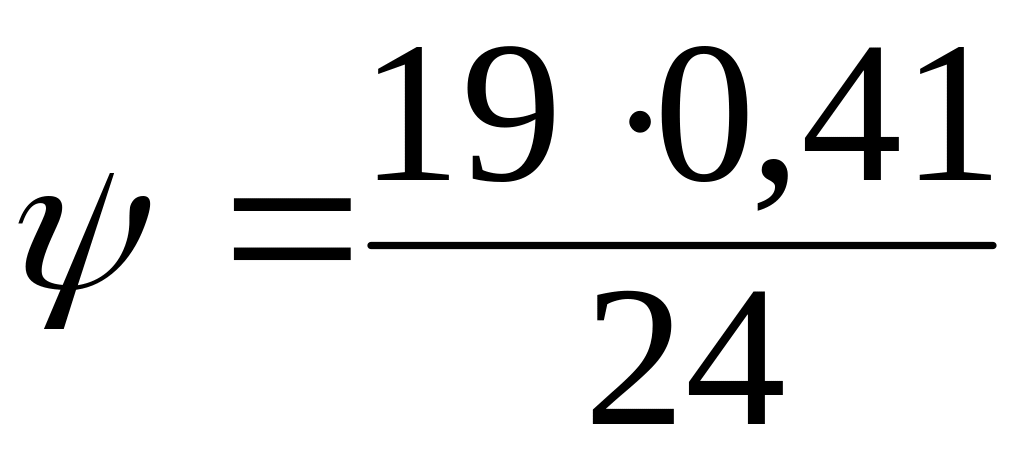

tто = 0,41год (24,6 хв);

=0,32<1

умова (2.6) виконується, а умова (2.5) не виконується.

Отже, обираємо одну групу.

Обчислимо кількість бригад:

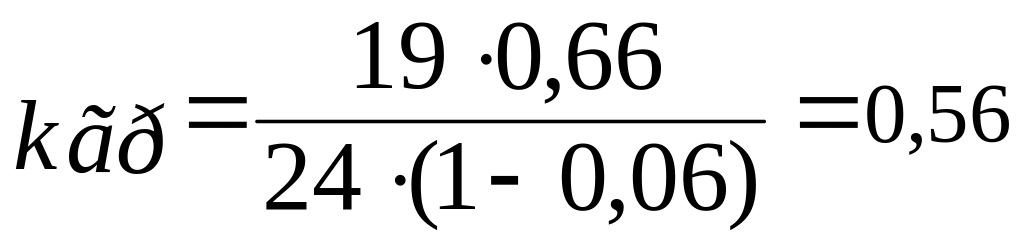

=0,58≈1

Для технічного огляду поїздів в парку Тр2 обираємо одну бригаду з однією групою оглядачів.

Тривалість комерційного огляду при одній групі.

tко= 0,57 год(34,2хв);

Кількість бригад для комерційного огляду:

=0,45≈1

Отже для комерційного огляду обираємо одну бригаду з однією групою оглядачів.
