3 Составление производственной программы строительства объекта и экономическая оптимизация

При составлении производственной программы строительства объекта обычно устанавливается целый ряд ограничений, связанных с продолжительностью его строительства, установлением технологической последовательности выполнения работ по возведению объекта, отделке и инженерном оборудовании, формированием специализированных потоков и бригад рабочих, определении фронтов работ и последовательности работы на них.

Перечисленные ограничения связаны с конструктивным решением зданий, их геометрическими размерами, наличием деформационных швов, используемыми строительными конструкционными и отделочными материалами. В качестве ограничений, кроме продолжительности строительства, могут выступать ограничения по использованию трудовых, материальных, технических, финансовых и других видов ресурсов.

Основными критериями оценки производственной программы строительства объекта чаще всего выступают нормативный срок строительства и распределение сметной стоимости по всему периоду строительства в соответствии с рекомендациями СНиП 1.04.03-85*.

3.1 Определение трудоемкости работ специализированных потоков и продолжительности их выполнения

Трудоемкость работ по возведению отдельных конструктивных частей зданий (сооружений) и выполнению комплексов работ может быть установлена по соответствующим данным локальных сметных расчетов. При расчетах на основе примерных удельных усредненных нормативов

стоимости 1 м3 здания распределение трудоемкости работ принимается условно пропорционально стоимости работ каждого специализированного потока. Соотношение стоимости работ, % от сметной стоимости объектов, приведенных в задании, принимается по приложению 4 таблице 1.

При строительстве зданий наиболее часто применяется производство работ следующими специализированными потоками:

─ устройство фундаментов;

─ монтаж стен, перегородок и перекрытий;

─ установка окон и дверей;

─ отделочные работы;

─ устройство сантехнических и электротехнических работ;

─ прочие работы.

В таблице 6 представлен расчет стоимости, трудоемкости и

продолжительность работ по специализированным потокам.

17

Трудоемкость работ (Тi ) (см табл.6, гр.6) определяется как частное от деления сметной стоимости работ (Сi) (гр. 4 табл. 6)) на дневную выработку рабочего (Вi), в стоимостном выражении на данном виде работ (гр. 5 табл.6) по формуле

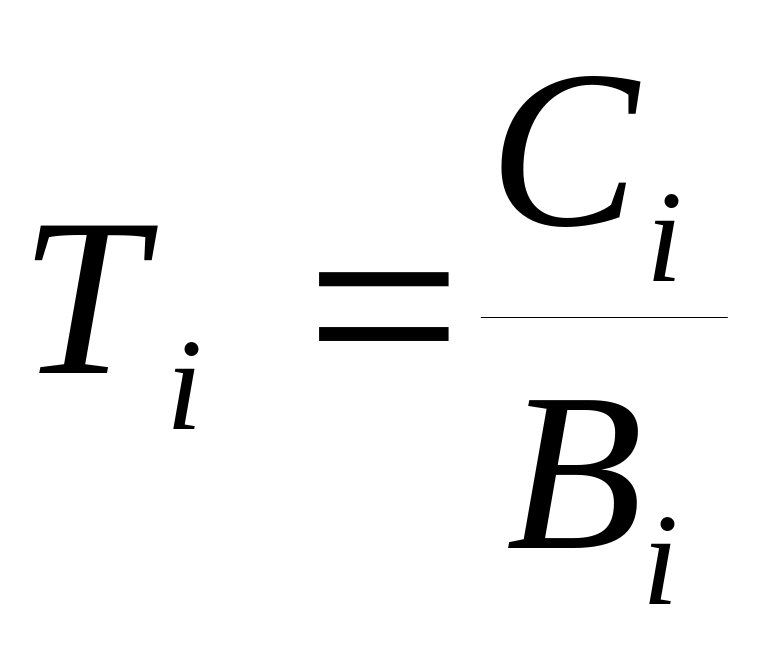

Тi = Сi / Вi . (6)

При этом выработка i) может быть установлена, исходя из данных о стоимости работ по локальной смете и соответствующей сметной трудоемкости или по достигнутой бригадами в конкретной строительной организации. В данной работе выработка принимается справочной для каждого вида работ и показана в гр.5 табл.6.

Продолжительность работ рассчитывается как частное от деления трудоемкости работ (гр. 6 табл.6) на количество ее выполняющих рабочих (гр. 7 табл. 6) и количество смен работы бригады (гр. 8 табл. 6) и коэффициент перевыполнения норм выработки (kв). На этом этапе необходимо предусмотреть численный состав бригады и принять количество смен работы бригады. Численный состав бригад может проектироваться, приниматься по данным строительной организации или, как в нашей работе, ориентирован на среднестатистические показатели.

Количество смен работы (гр. 8 табл. 6) обычно принимается для механизированных работ - две смены, например земляные и монтажные, а для остальных - одна смена.

Расчетная продолжительность работ определяется по формуле

Тiр = Тi / Np Nсм kв . (7)

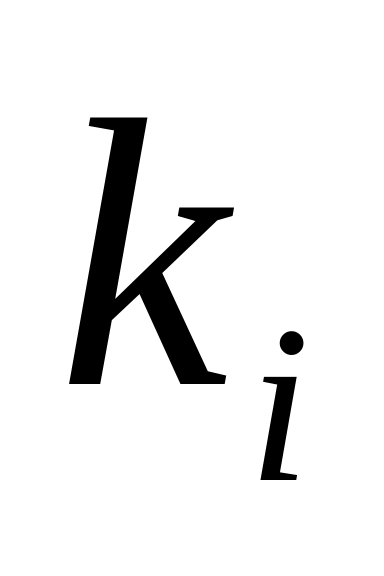

Полученная расчетом продолжительность работ потока округляется до целого числа дней в меньшую сторону и принимается для дальнейших расчетов (Тi пр). При округлении рассчитанного количества дней в меньшую сторону повышается коэффициент перевыполнения норм выработки (kв). В качестве критерия перевыполнение норм выработки рекомендуется принимать перевыполнение не более чем на 5-15%.

Принятая продолжительность работ (Тi пр) отражает организацию работ одним монтажным механизмом на одном фронте работ, как и работу одной бригады на немеханизированных работах. В тех случаях, когда при строительстве объекта, чтобы уложиться в сроки, определенные СНиП 1.04.03-85*, необходимо организовать работу параллельными потоками, принятая продолжительность делится на количество одновременно функционирующих потоков пропорционально объемам выполняемых работ в каждом из потоков. Такое решение принимается при календарном планировании строительства объекта в ходе оптимизации календарного плана по срокам.

18

Таблица 6 – Ведомость трудоемкости и стоимости работ к составлению линейной модели строительства здания

№ п/п

Наименование потоков (виды работ)

Удельный вес конструктивных элементов и видов работ в стоимости здания, %

Стоимость работ (Сi), тыс. руб.

Выработ-ка в день (Вi), тыс. руб.

Трудоем-кость работ (Тi), чел-дн.

Кол-во человек в бригаде (Np)

Смен-ность работы

(Nсм)

Продолжи-тельность работ в днях

расчет-ная

iр)

приня-тая

i пр)

1

2

3

4

5

6

7

8

9

10

1

Устройство фундаментов

3

19,75

0,24

82,29

6

2

6,86

6

2

Монтаж стен, перегородок и

перекрытий

54

355,59

0,32

1111,22

14

2

39,69

39

3

Устройство кровли

7

46,10

0,24

192,08

7

1

27,44

27

4

Устройство окон и дверей

5

32,92

0,24

137,17

7

1

19,6

19

5

Устройство полов

11

72,44

0,2

362,2

12

1

30,18

30

6

Отделочные работы

5

32,92

0,16

205,75

12

1

17,15

17

7

Внутренние санитарно-технические и электромонтажные работы

13

85,61

0,16

535,06

16

1

33,44

33

8

Прочие работы

2

13,17

0,16

82,31

8

1

10,29

10

Всего

100

658,5

; , >1

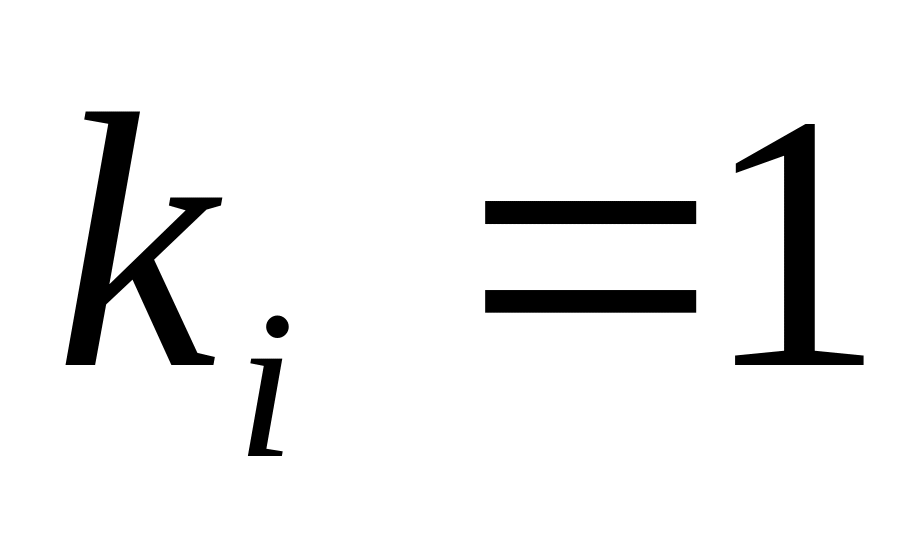

где – коэффициент перевыполнения норм выработки. Принимаем .

19
