- •1. Замовник будівництва, підрядник, субпідрядник. Структура малої і великої будівельної організації
- •Структура малої буд.Організації
- •2. Методи організації будівництва. Переваги та недоліки.
- •3. Склад та зміст проекту організації будівництва (поб)
- •4. Склад та зміст проекту виконання робіт (пвр)
- •5. Виконавча документація під час будівництва
- •6. Організаційно-технічна підготовка будівництва(основні етапи та питання, що вирішуються при цьому)
- •7. Акти на приховані роботи. Визначення. Перелік робіт,на які вони складаються
- •8. Робоча сила та організація праці
- •9. Методи управління будівництвом
- •10. Будівельний генеральний план (основні вимоги до розміщення та основні комплекси)
- •11. Матеріально – технічне забезпечення будівництва. Логістика у мтз. Вартість матеріалів
- •12. Організація транспорту у будівництві. Основні види транспорту. Спец. Транспорт, схеми транспонування
- •13. Якість продукції, ознаки якості. Структура контролю якості у вітчизняному будівництві.
- •Ознаки якості:
- •14. Охорона навколишнього середовища. Основні вимоги. Форми фінансування.
- •15.Організація охорони праці та принципи триступеневої системи контролю за станом оп.
- •16. Травматизм у будівництві. Види травм
- •17. Ліцензування виконавців будівельно - монтажних робіт. Вимоги при отриманні ліцензії.
- •18. Специфікація продукції. Порядок специфікації.
- •19. Розрахунок та побудова календарного графіка. Розрахунок коефіцієнтів.
- •20. Які головні шляхи підвищення продуктивності праці в будівництві
- •21. Які основні особливості виконання будівельних процесів, як вони враховуються при технологічному проектуванні та виконанні будівельно-монтажних робіт?
- •22. Хто та яким чином контролює якість виконання будівельно-монтажних робіт?
- •23.Технічні засоби для виконання будівельно-монтажних робіт, ефективність їх використання.
- •24. Як організувується та виконується внутрішній контроль за якістю виконання будівельно-монтажних робіт?
- •25. Як забезпечується державний контроль за безпекою виконання робіт в будівництві
- •26.Хто відповідає за створення беспечних умов виконання будівельно- монтажних робіт, які основні заходи треба передбачати на будівельному майданчику при їх виконанні?
- •27. З якою метою треба розробляються технологічні карти на окремі види будівельно-монтажних робіт, які питання в них вирішуються?
- •28. Яку інженерну підготовку будівельного майданчика до будівництва треба проводити, які роботи на цьому етапі треба виконувати?
- •29. Які способи забезпечення стійкості (упередження обвалів) стінок виїмок ви знаєте, їх ефективність?
- •30. Палеві фундаменти: види, способи влаштування, ефективність.
- •31. Опалубка монолітних конструкцій: види, способи влаштування, ефективність.
- •32. Арматура монолітних залізобетонних конструкцій: види, індустріальні методи влаштування, контроль якості.
- •33. Технологія укладання та ущільнення бетонної суміші в монолітні залізобетонні конструкції.
- •34. Які умови треба забезпечити для твердіння бетону?
- •35. Особливості бетонування колон, стін висотою 3…5 м.
- •36. Робочі шви при бетонуванні монолітних залізобетонних конструкцій: коли, де, як влаштовуються?
- •37. Як забезпечується якість монолітних залізобетонних конструкцій? Основні операції, які контролюються.
- •38. Бетонування взимку: проблеми, способи вирішення, ефективність.
29. Які способи забезпечення стійкості (упередження обвалів) стінок виїмок ви знаєте, їх ефективність?
Найкращим способом забезпечення стійкості стінок виїмок є улаштування природних укосів. Але треба виконувати їх планування, не допускати розміщення в межах призми можливого обрушення будь-яких матеріалів чи конструкцій, а також руху чи розміщення машин та механізмів. Однак, якщо з технічних чи економічних причин улаштування природних укосів неможливо чи неефективно (близько від котловану знаходяться комунікації, будівлі чи споруди, більше нема де розмістити техніку або матеріали), тоді стінки котлованів чи траншей улаштовують вертикальними з додатковим їх штучним закріпленням (рис.2.4). Найбільш надійне, хоча дороге і трудомістке, шпунтове огородження стінок. Його виконують, як правило, до початку розроблення грунту в котловані чи траншеї. Спочатку забивають маячні палі, улаштовують направляючі між ними, а потім по направляючих забивають металевий профільований або дерев’яний шпунт.

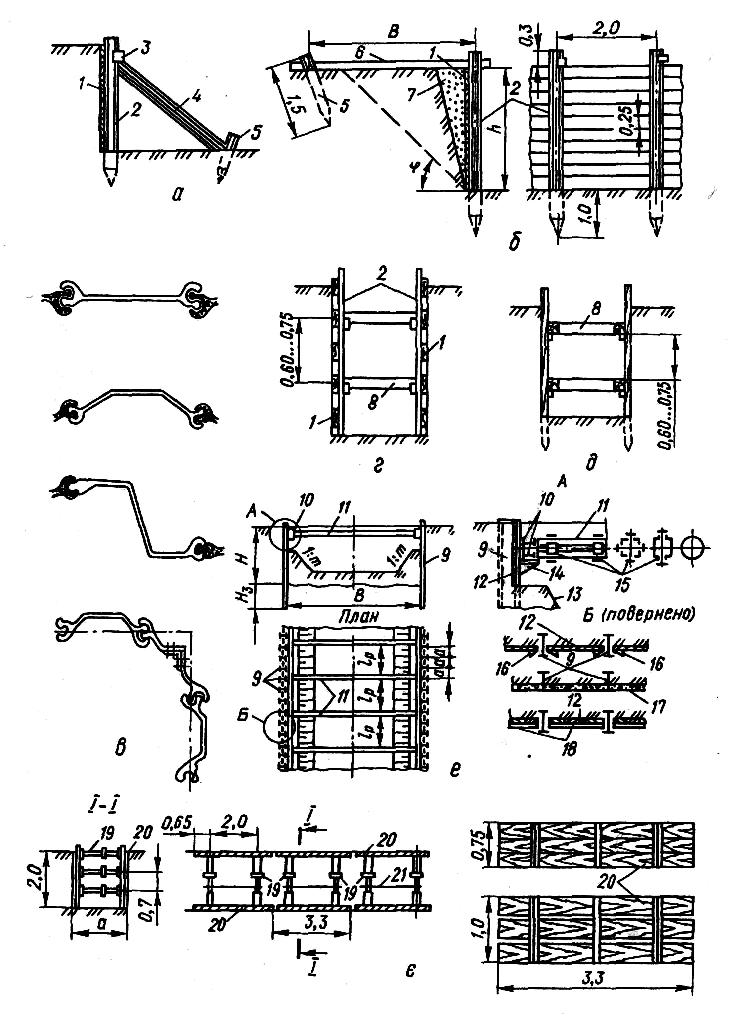

Рис. 2.4. Кріплення стінок котлованів і траншей: а ‑ підкісне; б ‑ анкерне; в ‑ шпунтове; г ‑ розпірне горизонтальне з прозорами; д ‑ те саме, вертикальне суцільне; е ‑ консольно-розпірне; є ‑ інвентарне; 1 ‑ дошки; 2 ‑ стояк; 3 ‑ бобишка; 4 ‑ підкіс; 5 ‑ паля; 6 ‑ анкерна тяга; 7 ‑ засипка; 8 ‑ розпірка; 9 ‑ металева паля; 10 ‑ пояс-обв'язка; 11 ‑ розпір; 12 ‑ дошка затяжки; 13 ‑ укіс котловану; 14 ‑ кронштейн; 15 ‑ накладки; 16 ‑ клини; 17 ‑ шар набризк-бетону; 18 ‑ прогони; 19 ‑ збірно-розсувна рама; 20 ‑ інвентарні щити огорожі; 21 ‑ в'язі жорсткості
Додатково маячні палі прикріпляють стяжками до анкерних паль або влаштовують підпорки чи розпорки. Щитове чи шпунтово-щитове огородження влаштовують після того, як вириті котловани чи траншеї, з обов’язковою засипкою пазух між щитами та стінками виїмки, щоб надійно передавати навантаження від стінки на щит і далі на стійки чи палі та розпорки або анкери. Розбирають таке огородження знизу вверх у міру засипки та ущільнення грунту в траншеї.
Під час роботи в насичених водою грунтах, особливо в пісках-пливунах, ефективно захистити котлован або траншею можна тимчасовим заморожуванням грунту. При цьому забезпечується тимчасова водонепроникність грунту. Для цього по периметру котлована через розташовані в грунті пустотілі труби подають охолоджений до -10°…-20°С розчин солей, який постійно циркулює через морозильну установку. Поступово грунт біля труби охолоджується і крижаніє, створюючи водонепроникну стіну. Температуру замерзання грунту потрібно підтримувати постійно до закінчення робіт в котловані та утворення в підземній частині водонепроникної конструкції. Після цього роботу морозильної установки припиняють і після відтаювання грунту труби демонтують. Головними недоліками такого способу є висока енергомісткість, інерційність, підвищена вологість.
Але технологія цього способу добре відпрацьована, тому він широко застосовується в екстремальних умовах роботи.
Більш надійними способами є постійне закріплення грунту з одночасним забезпеченням його водонепроникності. До них належать цементація, бітумізація, силікатизація. Принцип їх дії однаковий. У грунт нагнітають розчин, який в процесі твердіння зв’язує грунт в моноліт. Розчин подають через ін’єктори (перфоровані труби) під тиском до 0,6 МПа.
Для забезпечення стійкості вузьких траншей, свердловин, в яких в подальшому влаштовуються монолітні конструкції, застосовують водну суспензію бентонітової глини. Вона, заповнивши траншею, тисне на стінки, не даючи фільтруватися підземним водам, і, кальматуючи пори, забезпечує стійкість стінок та виключає обвалення. Суспензію бентонітової глини заданої щільності готують в шнекових замішувачах безпосередньо на будівельному майданчику та через труби заливають в траншеї.
