  Формирование команды проекта — это еще один важный и необходимый шаг перед началом работ. Кто должен войти в рабочую группу проекта, и какие роли в этой группе могут выполнять IT-специалисты. (рис 4).

  Основной фигурой, которая может не входить в рабочую группу, но должна обязательно быть обозначенной — Заказчик проекта. Это человек, которому нужно описание бизнес-процессов и он обязательно должен иметь соответствующие полномочия и ресурсы для проведения работ. Заказчиком может выступать владелец бизнеса или топ-менеджер (директор, зам. директора, руководитель функционального направления). Даже если бизнес-процессы описываются для постановки задачи к ИС, то Заказчиком этого описания должен выступать топ-менеджер, заказывающий ИС. Зачастую руководители IT-подразделений берут в этой ситуации функции Заказчика на себя, но они не всегда имеют соответствующие полномочия и ресурсы: участники описываемых бизнес-процессов не уделяют достаточно времени на проект, согласование моделей затягивается или вообще не выполняется.

  Возглавляет рабочую группу Руководитель проекта — он организует и координирует проект, работает с Заказчиком и отвечает за результаты проекта. Руководителем проекта должен быть один из топ-менеджеров компании. Если руководитель IT-подразделения имеет статус IT-директора и входит в топ-менежмент компании — то Руководителем проекта может быть он.

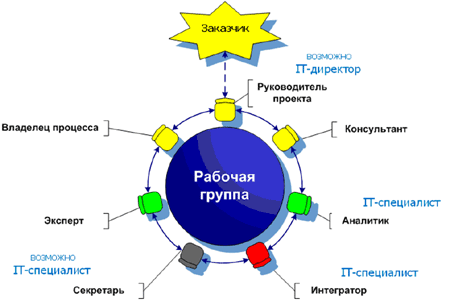

Рис. 4 Команда проекта



Работу по сбору информации, формированию моделей и разработке процессных регламентов выполняют Аналитики проекта. С этой функцией лучше всего справляются IT-специалисты или люди с подобного рода образованием, потому что они владеют Case- средствами (или могут быстро их освоить), а так же имеют опыт разработки алгоритмов и схем. Хорошими Аналитиками становятся и те сотрудники компании, которые в своей деятельности, так или иначе, сталкиваются с анализом или регламентацией деятельности компании — это сотрудники отделов планирования и анализа, менеджеры по качеству и т. д.

  Когда в проекте работает несколько Аналитиков, то параллельно они могут описывать разные процессы и работать на разных уровнях декомпозиции описания. Для того чтобы модели Аналитиков не пересекались и имели одинаковую подробность в рабочей группе проекта должен присутствовать Интергатор. Он удерживает целостность бизнес-модели компании и координирует работу Аналитиков. Чаще всего функции Интегратора выполняет один из Аналитиков или сам Руководитель проекта, если он имеет соответствующие компетенции.

  Секретарь рабочей группы — не очень большая, но ответственная роль. Он организует заседания рабочей группы, фиксирует принимаемые решения и контролирует их исполнения. Фактически он является помощником Руководителя проекта, его левой рукой и «контрольным» органом. В роли секретаря должен быть высокоорганизованный, ответственный, исполнительный человек и некоторые IT-специалисты обладают такими качествами.

 Но существуют роли, которые IT-специалисты выполнять ни как не могут (конечно, если мы не описываем бизнес-процессы IT компании). В процессном подходе к управлению для каждого бизнес-процесса выделяют Владельца — это сотрудник компании, который управляет бизнес-процессом, имеет в своем распоряжении ресурсы и отвечает за результат бизнес-процесса. Если вы описываете бизнес-процесс в рамках одного подразделения компании, то руководитель этого подразделения скорей всего и будет Владельцем бизнес-процесса. Например, владельцем бизнес-процесса закупки и поставки сырья на склад, который мы собирались описывать, будет руководитель отдела закупок. Он должен отвечать за результат этого бизнес-процесса — а именно, своевременную поставку необходимого сырья на склад. Однако если бизнес-процесс сквозной и охватывает несколько подразделений — то тут уже на рабочую группу надо привлекать всех участвующих в процессе руководителей подразделений и кого-то из топ-менеджеров. Владельцем такого бизнес-процесса будет топ-менеджер или один из руководителей подразделений. Например, в компании есть транспортный отдел, который обеспечивает доставку сырья на склад. Тогда в бизнес-процессе закупки и поставки сырья на склад участвуют два подразделения: отдел закупок и транспортный отдел. Владельцем бизнес-процесса можно назначить зам.директора по закупкам (на больших предприятиях есть и такие) или руководителя отдела закупок.

  Если вы не внедряете процессный подход к управлению в своей компании, то функция Владельца процесса сводится к ответственности за достоверность описания бизнес-процесса.

  Так же, для описания бизнес-процессов необходимо привлекать их участников и непосредственных исполнителей. Поэтому в рабочую группу проекта должны войти Эксперты — ключевые сотрудники компании, которые участвуют в бизнес-процессах. Например, ведущий специалист по продажам, мастер смены. Для Аналитиков Владельцы и Эксперты являются основным источником информации о бизнес-процессах, они проверяют модели бизнес-процессов на соответствие действительности и утверждают их.

Когда компания не готова реализовать проект по описанию бизнес-процессов самостоятельно ей на помощь приходят Консультанты. Они проводят обучение и организуют проектную работу. Консультанты берут на себя описание бизнес-процессов и выступают в роли Аналитиков и Интергаторов. Однако в последнее время, Консультантов чаще всего приглашают для организации пилотных проектов по описанию нескольких бизнес-процессов компании. В ходе таких проектов сотрудники компании работают вместе с Консультантами и получают необходимые навыки для реализации последующих проектов самостоятельно. В дальнейшем Консультанты оказывают сотрудникам компании методическую поддержку и экспертируют их самостоятельную работу.

 План

  И последний шаг в подготовке проекта по описанию бизнес-процессов — это планирование. Сначала определяется структура работ, исполнители и необходимые трудозатраты. Затем делается календарная привязка и определяется длительность работ: в плане учитываются праздники, дни рождения боса, корпоративные выезды и командировки. К примеру, вам на согласование модели бизнес-процесса надо всего-то 3 часа. С этой целью вы запланировали 2 встречи с Владельцем и Экспертами этого бизнес-процесса с перерывом в два дня. Длительность работ по согласованию модели бизнес-процесса составит 4 дня, но если в этот период Владелец бизнес-процесса уедет в командировку или возьмет несколько отгулов на празднование своего дня рождения, то длительность работ может существенно увеличится. Конечно, помимо запланированных, бывают и «внезапные» командировки, а для этого между работами проекта оставляется временной лаг. Это означает, что если длительность работ по согласованию модели бизнес-процесса составляет 4 дня, то перед началом следующей работы по формирование структуры процессного регламента надо оставить 1 резервный день. (рис.5). Когда такие лаги выставлены по всему проекту, то даже незапланированное отсутствие кого-то из участников проекта не повлияет на суммарную длительность проекта.

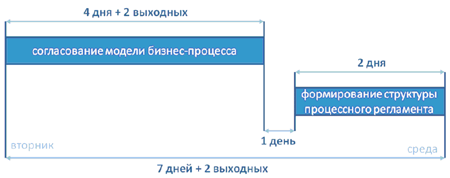

Рис.5



Еще один важный момент планирования проекта по описанию бизнес-процессов, это загрузка участников проекта. Помимо работы в проекте, его участники продолжают выполнять функциональные обязанности в компании. Особенно это касается Владельцев и Экспертов бизнес-процессов. Их загрузка в проекте редко может превышать 5 часов в неделю и это необходимо учитывать при определении длительности работ.
