- •21. Параметры, контролируемые при возведении земполотна
- •22. Строительство земполотна из переувлажненных грунтов.
- •23. Основные принципы сооружения насыпей на слабых грунтах. Типы болот.
- •24. Возведение насыпей на болотах с полным или частичным выторфыванием.
- •25. Возведение насыпей на болотах без выторфывания.
- •26. Понятие о гидромеханизации земляных работ
- •27. Основные сведения о применении геотекстиля в дорожном строительстве
- •28. Требования к плотности грунтов в земляном полотне. Понятие о максимальной плотности и оптимальной влажности
- •29. Достижение стандартной (максимальной) плотности в лабораторных условиях по методу дорнии, методу Проктора и модифицированному методу Проктора.
- •30. Уплотнение земляного полотна. Выбор типа уплотняющих машин.
25. Возведение насыпей на болотах без выторфывания.
1) метод предварительной консолидации – представляет собой процесс, при котором исключается выдавливание слабых болотных грунтов из-под основания насыпи. Применяется на болотах 2 типа. Насыпь отсыпается в специальном режиме( определяют расчетным путем). Основной принцип состоит в том, что в данный момент возведения насыпи нагрузка от ее собственного веса не превышает безопасной по условию выдавливания слабого грунта. Нагрузка определяется с учетом достигнутой к данному моменту степени консолидации. При этом способе необходимо постоянно контролировать скорость отсыпки насыпи.
2) метод временной пригрузки – отсыпка насыпи несколько выше проектной отметки. Это увеличивает собственный вес насыпи, что способствует ускорению ее осадки. После достижения проектной осадки слой пригрузки снимают, в результате получают практически безосадочное основание. При использовании данного метода необходимо следить за тем, чтобы нагрузка не превышала безопасную по условию выдавливания грунта.
3) метод устройства дренажных продольных прорезей – используют на болотах 1 и 2 типов глубиной до 3 метров. Разработка прорезей экскаватором методом «на себя», засыпка дренирующим грунтом и последующее возведение насыпей до проектной отметки

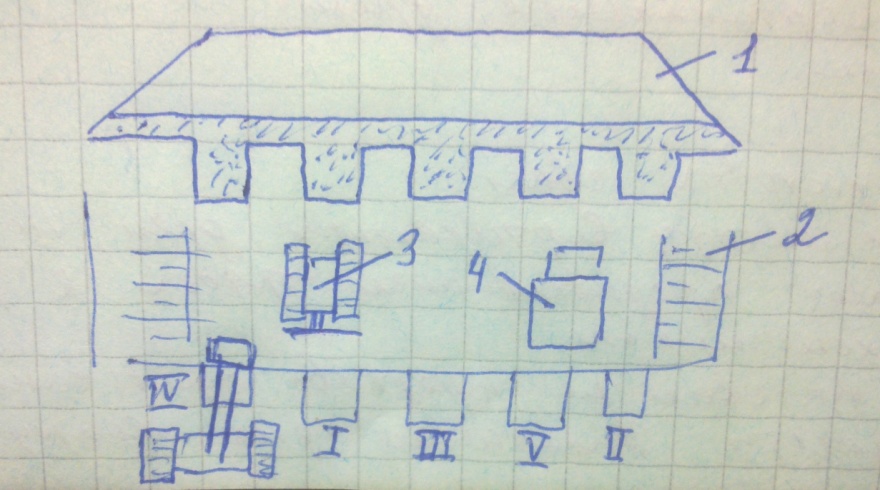

1 – поперечный профиль насыпи с прорезями
2 – вид в плане
3 – бульдозер на засыпке прорезей
4 – самосвал, доставляющий дренирующий грунт или грунт насыпи
5 – экскаватор на разработке прорезей
I-V – последовательность устройства прорезей

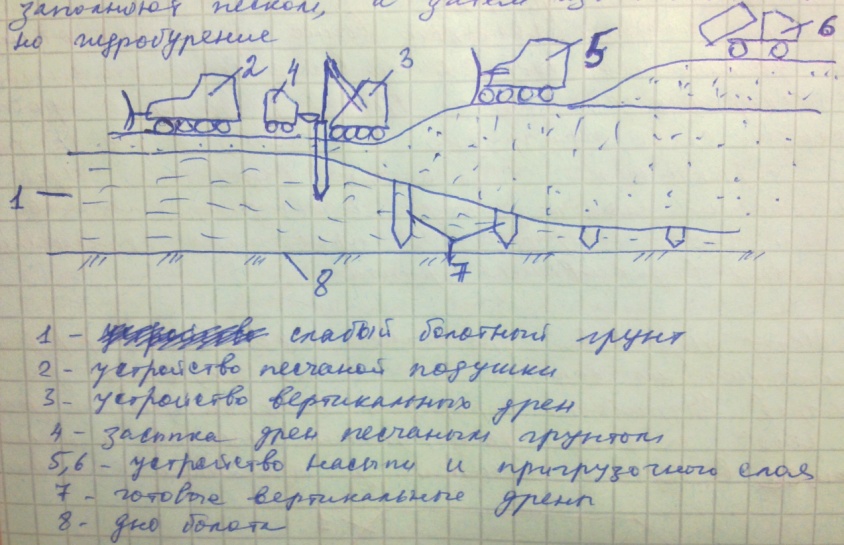

4) метод вертикальных дрен – на болотах глубиной более 3 м. Отсыпка песчаной подушки, устройство вертикальных дрен, возведение насыпи до высоты, обеспечивающей необходимую пригрузку, снятие пригрузочного слоя.
Вертикальные дрены устраивают либо забивкой рабочего органа, а затем засыпают песком, либо забивкой специальной трубы, которую заполняют песком, а затем извлекают. Также возможно гидробурение.
5) метод грунтовых свай – аналогичен методу вертикальных дрен, но сваи устанавливают продавливанием трубой с раскрываемым наконечником. К грунту сваи не предъявляют требования по водонепроницаемости, уплотнение дна вокруг трубы во время ее продавливания повышает эффективность и устойчивость конструкции.
26. Понятие о гидромеханизации земляных работ
Способ гидромеханизации земляных работ основан на размыве грунта водой, перемещении его в виде взвешенных частиц при определенной скорости течения, укладке в необходимом месте путем снижения скорости течения настолько, что частицы грунта начинают оседать. Гидромеханизацию применяют при наличии определенных условий: достаточных объемов воды вблизи объектов работ и благоприятных грунтовых условий – легкоразмываемых и быстроосушаемых песчаных или супесчаных грунтов. Стоимость работ путем гидромеханизации может быть значительно меньше, чем при применении бульдозеров, скреперов или экскаваторов, а выработка на одного рабочего намного больше, чем при ведении работ этими машинами. Однако ее целесообразно применять лишь на крупных объектах земляных работ (годовой объем больше 100 тыс. м3) в связи с применением специального оборудования, которое не может быть использовано на других видах работ.
Эффективность гидромеханизации в значительно большей степени, чем экскаваторных работ, зависит от геологических (грунтовых) и климатических условий. Гидромеханизация может быть эффективна в случаях, когда нет притрассовых карьеров для сухой отсыпки земляного полотна. С помощью гидромеханизации грунт может быть извлечен из русел рек или из других водоемов и уложен в виде резервов для последующего транспортирования его другими средствами.
Для сооружения земляного полотна автомобильных дорог по способу гидромеханизации применяют песчаные (гравелистые, крупные, средней крупности и мелкие пески) и глинистые грунты (легкие, тяжелые и пылеватые супеси).
Лучшими считают песчаные грунты всех видов, при этом чем они крупнее, тем эффективнее применение гидромеханизации.
Смесь разрушенного грунта или породы с водой называется гидросмесью. Эффективность оборудования и машин гидравлической разработки грунта зависит от концентрации гидросмеси. В ее составе должно содержаться много твердых частиц. Для этой цели консистенцию гидросмеси регулируют в области входа грунта во всасывающую трубу и по пути транспортирования. Консистенция гидросмеси на всасывающей трубе землесоса зависит от ее заглубления в грунт и скорости передвижения. Регулирование гидросмеси при транспортировке осуществляется сгустителями, которые повышают консистенцию гидросмеси путем отвода некоторого количества осветленной воды
