Правила интерпретации содержимого табл.1 продемонстрируем на примере операций с фиксированной продолжительностью:

  • если пользователь меняет величину длительности с D на Dн, то число единиц ресурса U остается неизменным, а ресурсоемкость пересчитывается по формуле W = DнU;

  • если меняется ресурсоемкость с W на Wн, то длительность D остается неизменной, а число единиц ресурса пересчитывается по формуле U = Wн /D;

  • наконец, если меняется число единиц ресурса с U на Uн, то длительность D остается неизменной, а ресурсоемкость пересчитывается по формуле W = DUн.

Правила преобразования параметров операций других типов, описанных в табл. 1, интерпретируются аналогично.

Просмотр информации о ресурсах

Для просмотра информации о ресурсах используются лист ресурсов и график ресурсов.

Для просмотра листа ресурсов, использующегося для ввода, рассмотрения и представления информации по ресурсам, следует выполнить команду Вид/Лист ресурсов. Лист ресурсов построен аналогично таблице задач и содержит:

  • идентификаторы ресурсов;

  • наименования ресурсов;

  • краткие обозначения ресурсов;

  • стоимость в течение рабочего дня;

  • стоимость во внеурочное время и др.

Проектировщик может добавить в лист ресурсов дополнительно более тридцати разных типов столбцов. Для добавления столбцов используется команда Вставка/Столбец, здесь же можно вводить новые ресурсы Вставка/Новый ресурс.

Следует обратить внимание на ресурсы, обозначенные красным цветом, т.е. являющиеся критическими. Самый простой способ уменьшить нагрузку ресурсов - изменить максимальное количество ресурсов проекта.

В режиме просмотра листа ресурсов разрешено удалять пустые строки с ресурсами (удаление ресурсов в режимах обработки задач невозможно).

Для просмотра диаграммы использования ресурсов следует выполнить команду Вид/Диаграмма использования ресурсов).

График использования ресурсов отображает информацию о загрузке ресурсов. Окно графика состоит из двух частей. В левой части можно выбирать любой из возможных ресурсов, а в правой части будет показана диаграмма для этого ресурса.

При использовании контекстного меню в правой части графика проектировщик может просмотреть и другие представления ресурсов.

Формирование и представление графика работ

Простейшим (хотя порой весьма эффективным) инструментом планирования и управления проектом является визуальный анализ его графика. С этой точки зрения MS Project предоставляет пользователям достаточно богатый арсенал средств.

Технологически данные задачи решаются на уровне задания видов проекта. Выбирать способы представления проекта можно либо с помощью специальной панели управления, расположенной в левой части главного окна программы, либо с помощью меню Вид.

Календарный график

Наиболее детальным способом визуального представления проекта является календарный график (Календарь).

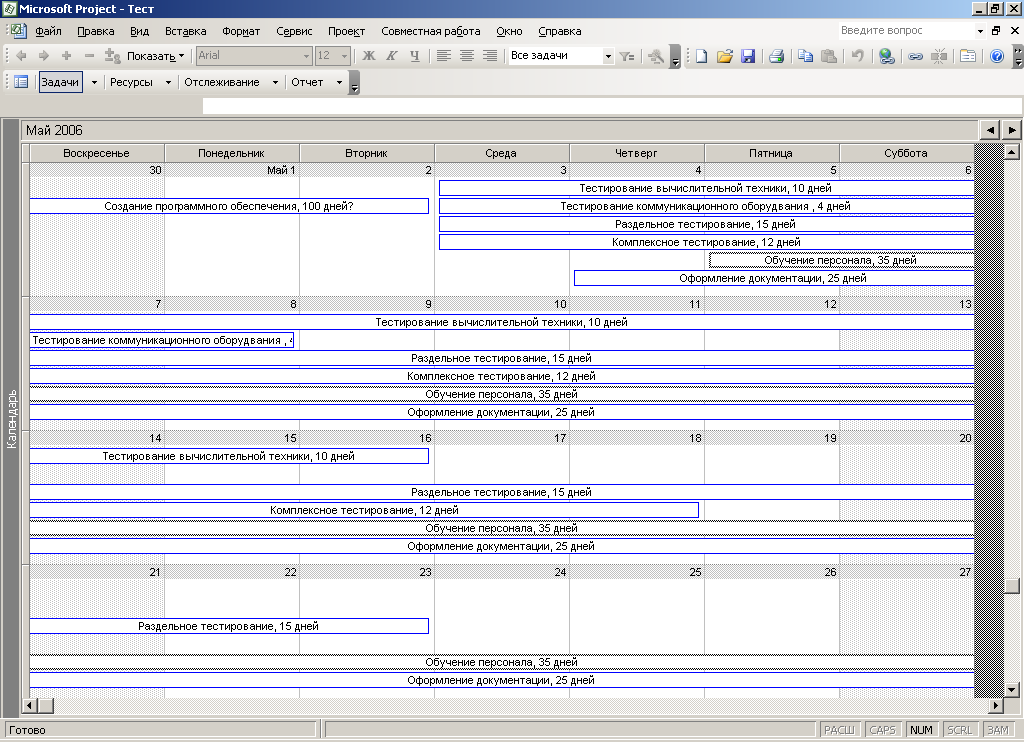

Рисунок 8 - Календарный график проекта

В данном режиме подробную информацию об операциях, выполняющихся в заданный день, можно получить, щелкнув мышью на его номере.

Обобщая свойства режима календарного графика, можно заметить, что при таком способе визуализации удобно получать ответ на вопрос «какие операции должны выполняться на заданную дату?» и практически невозможно получить представление о продвижении проекта в целом.
