2 Ремонт оборудования

2.1 Подготовка оборудования к ремонту

В данном разделе описывают порядок подготовки оборудования к ремонту:

1) приём оборудования в ремонт (порядок и содержание осмотра оборудования, проверка станка на точность, выявление деталей, подлежащих ремонту или замене, и др.);

2) порядок и особенности демонтажа оборудования: порядок снятия его с фундамента, выбор подъёмно-транспортных средств, схема строповки и тд.

2.1.1 Порядок приёмки в капитальный ремонт станка 2к522

Направляемый на капитальный ремонт станок следует очистить от загрязнений и стружки, масло и охлаждающую жидкость слить из ёмкостей.

Ответственность за подготовку станка для передачи в ремонт несёт начальник производственного цеха или начальник участка, старший мастер.

Вместе со станком, отправляемым в РМЦ, должна быть направлена следующая техническая документация:

  1. документы, прибывшие со станком с завода-изготовителя (руководство, технический паспорт);

  2. акт технического осмотра перед ремонтом;

  3. ведомость комплекта деталей и сборочных единиц, направляемых в ремонт вместе со станком.

Перед отправкой в ремонт станок на месте установки следует осмотреть для определения состояния и комплектности. Передаваемый в ремонт станок должен быть укомплектован, как правило, всеми деталями.

2.1.2 Инструкция по демонтажу и транспортировке станка 2к522

Перед транспортировкой станка в РМЦ следует освободить его от крепежных соединений с фундаментом. Так как за долгий период работы станка винтовые крепления покрылись коррозией и различными видами загрязнений, что затрудняет отвинчивание гайки по резьбе, их необходимо обработать какой-нибудь разъедающей жидкостью. Для этого следует смочить ветошь керосином или тормозной жидкостью, уложить её на гайки на несколько часов. По истечении некоторого времени следует снять ветошь и отвинтить гайки. Если такой метод оказался безрезультатным, нужно срезать крепежные соединения.

Для транспортирования данного станка используем кран-балку грузоподъёмностью не менее 1,3 т. Для крепления стропы, на колонне станка имеется рым-болт (рисунок 2.1).

Перед транспортировкой данного станка для безопасного его перемещения следует сверлильную головку установить на минимальный вылет, рукав в нижнее положение, после чего необходимо зажать сверлильную головку на рукаве, рукав на колонне.

При капитальном ремонте производятся следующие основные мероприятия:

-проверка на точность перед разборкой;

-полная разборка станка и всех узлов;

-промывка и протирка всех деталей;

-осмотр всех деталей;

-замена неисправностей деталей или их восстановление;

-сборка всех узлов станка, проверка правильности взаимодействия узлов и всех механизмов станка;

-шпаклёвка и окраска всех внутренних и наружных необработанных поверхностей;

-испытание станка на холостом ходу на шум;

-испытание станка на работе;

-испытание на жесткость.

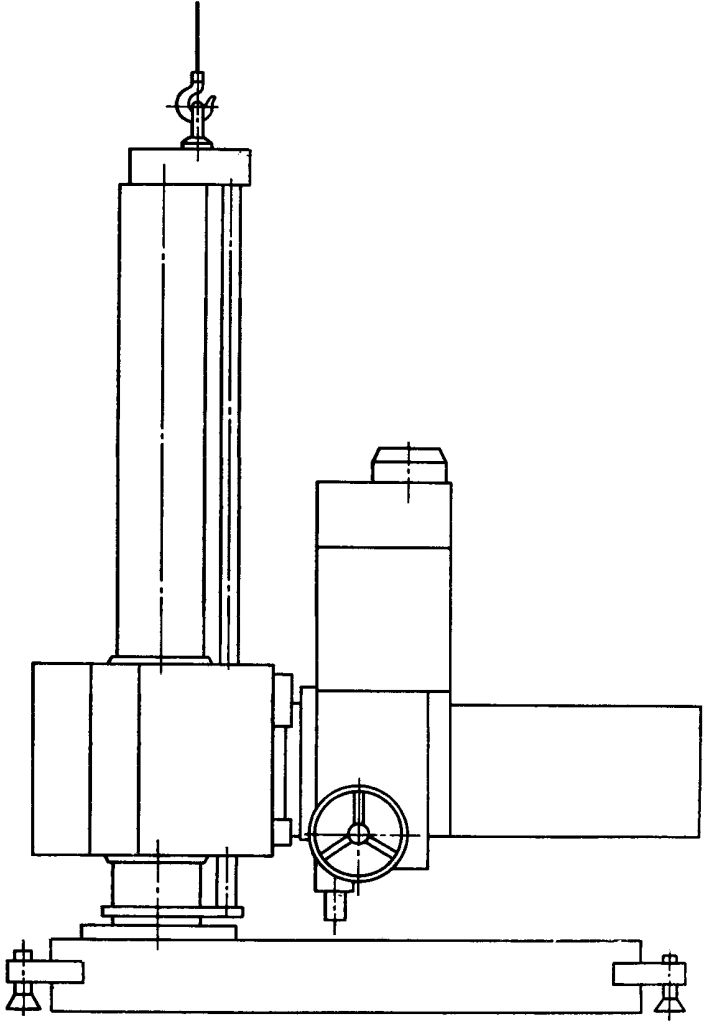

Рисунок 2.1 – Схема строповки станка 2К522

2.1.3 Составление сетевого графика ремонта станка 2к522
