        - •Содержание
- •1.1 Общая часть
- •1.2 Технико-экономические показатели
- •1.4.2 Стены
- •Ведомость перемычек
- •Экспликация полов
- •Приложение а
- •2.1.2 Определение номенклатуры и подсчет объемов работ.
- •Техника безопасности строительного процесса
- •2.1.3 Выбор метода производства работ машин и механизмов
- •2.1.5 Калькуляция затрат труда и машинного времени
- •1.6. График производства работ
- •2.2.2 Подсчёт объёмов работ
- •2.2.3 Ведомость трудозатрат и машинного времени
- •2.2.5 Выбор методов производства работ и механизмов машин и механизмов
- •2.2.4 Ведомость потребности в материалах, конструкциях и полуфабрикатах
- •Технология устройства ленточного фундамента
- •9) Особенности производства работ в зимнее время
- •2.3.6 Расчет технико-экономических показателей стройгенплана
- •2. 3.6 Проектирование организации стройплощадки
1.6. График производства работ
Таблица 12 – график производства работ.
| Наименование работ | Объем | Трудоемкость чел/ ч | Машиноемкость маш/ч | Состав звена | Продолжительность работы в часах | |||
| Ед изм | Кол-во | Норм. | Прин. | Норм | Принят | |||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
| 1. Очистка и осушка основания | 100 м2 | 3,6 | 66,96 | 60,87 | - | - | Кров-щик 3р-1 2р-1 (1 смена) |


 30



 |
| 2. Огрунтовка поверхностей под пароизоляцию | 100 м2 | 3,6 | 14,76 | 13,42 | - | - | Кровельщик 2р-1 | 14 |
| 3. Устройство пароизоляции | 100 м2 | 3,6 | 24,12 | 21,93 | - | - | Кровельщики 2р-1, 3р-1 | 11 |
| 4. Устройство теплоизоляции | 100 м2 | 3,6 | 41,4 | 37,64 | - | - | Кровельщики 2р-1, 3р-1 | 19 |
| 5. Устройство ц/п стяжки | 100 м2 | 3,6 | 48,6 | 44,18 | - | - | Кровельщики 2р-1, 4р-1 | 22 |
| 6. Устройство цементного бортика | 100 м2 | 1,42 | 14,78 | 13,44 | - | - |
 Кровельщики 3р-1 | 14 |
| 7. Устройство рулонного ковра | 100 м2 | 3,6 | 17,28 | 15,71 | - | - | Кровельщики 4р-1, 3р-1 | 8 |
| 8. Обделка кровли оцинкованными листами | 100 м2 |
 0,18
 | 0,03 | 0,027 | - | - | Кровельщики 1р-1, 3р-1 | 1 |
| 9. Подача материала на кровлю | 100 т |
 |
 |
 | 10,98 |
 | Такелажники 2р-4 Машинист 3р-1 |
 |
| Итого |
 |
 | 228,47 | 207,22 |
 |
 |
 |
 |
          Таблица
13 – Г рафик
производства работ
рафик
производства работ
| Наименование работ | Объем | Трудоемкость, чел.-час | Машиноемкость, маш.-час | Состав звена | Продолж. работ, час 5/8 |
 |
 |
 |
 |
 | ||||||||
| ед. изм. | кол-во | норм. | принят. 120% | норм. | принят. 105% | |||||||||||||
|
 |
 |
 |
 |
 |
 |
 |
 |
 |
 | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 13 | 14 | 15 | 16 | 17 | 18 | 19 |
| 1.Очистка осушка основания | 100 м2 | 3,6 | 66,96 | 60,87 | – | – | Кров-щик 3р-1 2р-1 (1 смена) |


 30



 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 2. Огрунтовка основания под пароизоляцию | 100 м2 | 3,6 | 14,76 | 13,42 | – | – | Кровельщик 2р-1 | 14 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 3.Устройство пароизоляции из 1 слоя техноэласта | 100 м2 | 3,6 | 24,12 | 21,93 | – | – | Кровельщики 2р-1, 3р-1 | 11 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 4.Устройство теплоизоляции из пеноплекса | 100 м2 | 3,6 | 41,4 | 37,64 | – | – | Кровельщики 2р-1, 3р-1 | 19 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 5. Устройство ц/п стяжки толщенной 15 мм | 100 м2 | 3,6 | 48,6 | 44,18 | – | – | Кровельщики 2р-1, 4р-1 | 22 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 6.Устройство цементных бортиков
 | 100м | 1,42 | 14,78 | 13,44 | – | – |
 Кровельщики 3р-1 | 14 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 7. Устройство рулонного ковра | 100 м2 |
 3,6 | 17,28 | 15,71 | – | – | Кровельщики 4р-1, 3р-1 | 8 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 8. Обделка кровли оцинкованными листами | 100 м2 | 0,18 | 0,03 | 0,027 | – | – | Кровельщики 1р-1, 3р-1 | 1 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| 9. Подача материала на кровлю | 100 т |
 |
 |
 | 10,98 |
 | Такелажники 2р-4 Машинист 3р-1 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
 |
| Итого |
 |
 | 228,47 | 207,22 |
 |
 |
 |
 | Итого |
 |
 |
 |
 |
 |
 |
 |
 |
 |
2.1.7 Расчет технико-экономических показателей технологической карты
1. Объем по технологической карте:
Объем работ – 360,01 м2;определяем из объемов по технологической карте
- Общая трудоемкость по процессу: определяем по графику производства работ
из графы Затраты труда (чел/час)
Qн = 228,47/8 = 28,18 чел-дн. Qпр= 207,22 / 8= 25,9 чел-дн.
- Продолжительность труда по графику:
норму определяют по графику (сколько дней работают).
Продолжительность устройства рулонной кровли: Тфакт.=15 дней по графику производства работ. Тнорм.=Тфакт.*кпер=15*1,1=16,5 дней
- Производительность труда рабочих:
 Нормативная

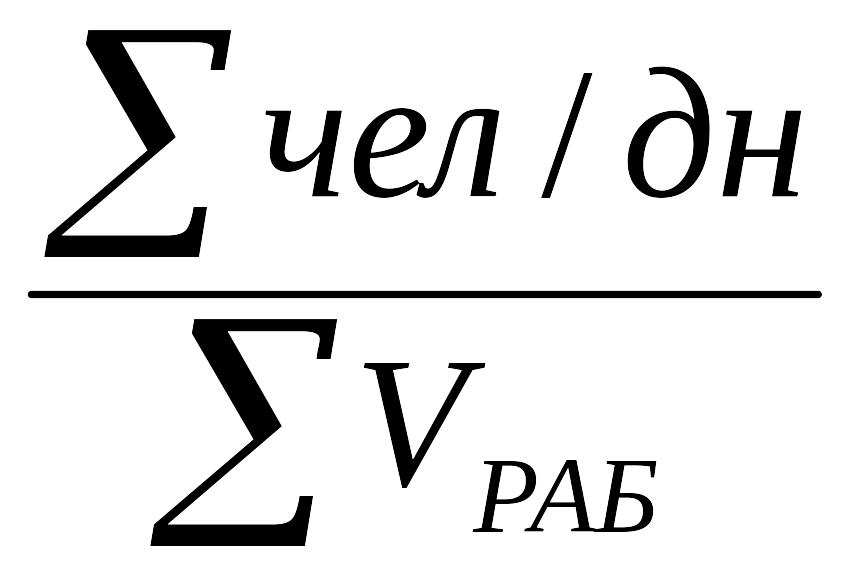

выработка  =
 ,
(2)
,
(2)
где ∑Vраб – объем работ по технологической карте, м3
∑ чел/дн – количество рабочих дней определяется по техкарте
Нормативная выработка = 360,01 / 15 = 24 м3 / чел /дн

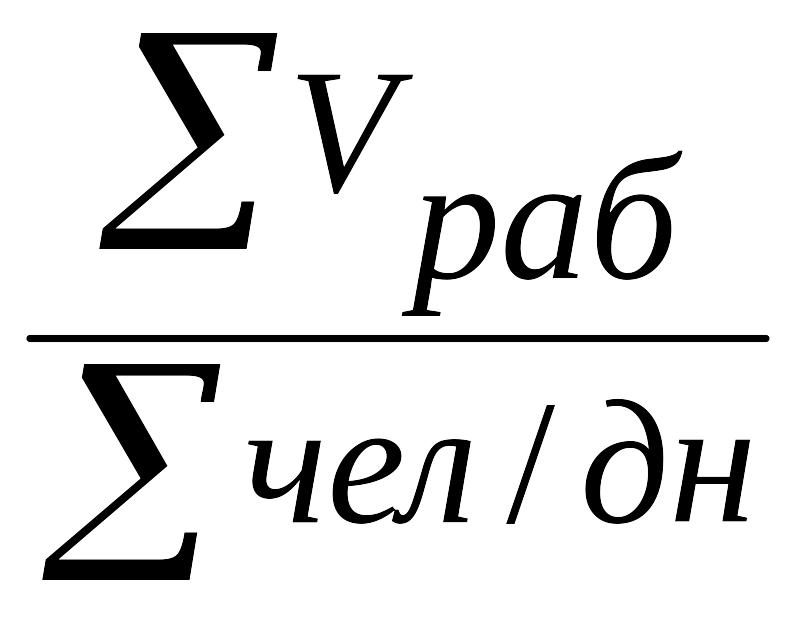

Принятая выработка = , (3)
Принятая выработка = 360,01 / 16,5 =21,82 м3 / чел /дн
 Нормативная
 удельная трудоемкость = ,
(4)
,
(4)
Нормативная удельная трудоемкость = 28,18 / 360,01 = 0,079 чел-дн/м2
Принятая удельная трудоемкость = , (5)
Принятая удельная трудоемкость = 25,9 / 360,01 = 0,072 чел-дн/м2
- Производительность в процентах
Так как все работы должны быть выполнены в сроки, то плановая = 100%, принятая – должна быть перевыполнена, она = 110%
- Сумма заработной платы по проекту:
Определяем из калькуляции из графы заработной платы (в руб.)
∑зар./пл. = 175174,9 руб.

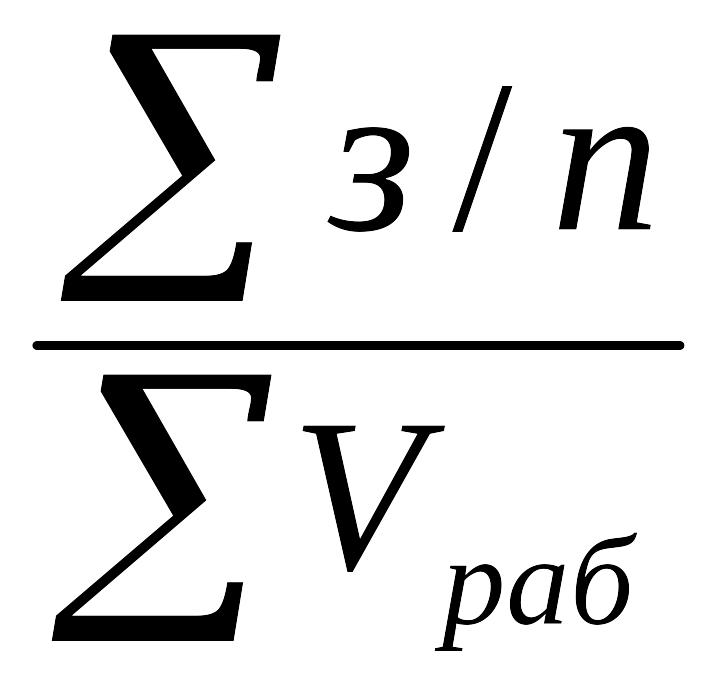

- Сумма заработной платы на единицу работ:
 ,
(6)
,
(6)
где, ∑з/п – сумма заработной платы, руб.
∑V раб – объем работы, м3
175174,9 / 360,01 = 486,584 руб/м3

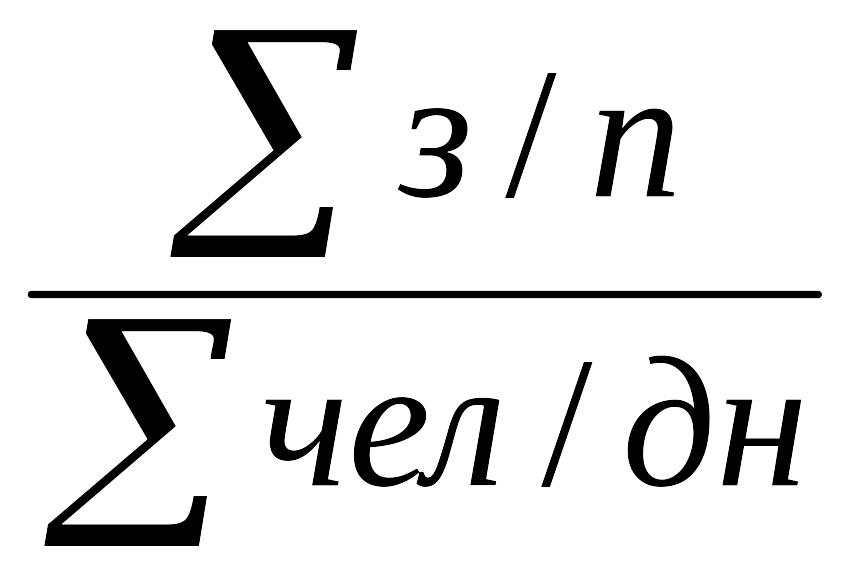

- Заработная плата на 1 чел/дн
- Нормативная:
 ,
(7)
,
(7)
где, ∑з/п – сумма заработной платы, руб.
∑ч/дн – общее количество рабочих дней
175174,9 / 28,18 = 6216,29 руб./чел/дн
- Принятая:
, (8)
175174,9 / 25,9 = 6763,51 руб./чел/дн
- Затраты строительных машин
- Нормативные: ∑маш/час ÷ 8 =14,77÷ 8=1,85
- Принятые: ∑маш/час ÷ 8 =14,06÷ 8=1,76
Таблица 14 – Технико-экономические показатели
-
	№ п/п Наименование Ед. изм. Показатели норм. Прин. 1 2 3 4 5 1 Объём работ по техкарте м3 360,01 360,01 2 Общая трудоемкость по процессу чел/дн 28,18 25,9 3 Продолжительность по техкарте дн 15 16,5 4 Выработка м3/чел/дн 5 Удельная трудоемкость чел/дн/шт 0,079 0,072 6 Производительность труда рабочих % 100 110 7 Сумма заработной платы на единицу работ руб/м3 486,584 486,584 8 Зарплата на весь объём работ руб. 175174,9 175174,9 9 Зарплата на 1 чел/дн руб./чел/дн 6216,29 6763,51
2.2 Календарный план производства работ
2.2.1 Условия осуществления строительства
Общая часть.
Настоящий проект производства работ разработан на строительство 1-этажного Центра детского творчества на 140 мест в городе Уфа.
Исходные данные:
Количество этажей – 1;
Высота этажа – 3,0;
Фундаменты – сборный ленточный фундамент;
Стены наружные – кирпичные;
Стены внутренние – кирпичные сплошные;
Перегородки межкомнатные – гибсобетонные (толщина 80 мм);
Плиты перекрытия – многопустотные плиты;
Крыша – плоская, совмещённая невентилируемая.
Кровля –– наплавляемая 2-х слойная
Грунты – растительный слой 0,15 м, несущий слой - супер;
Здание – бескаркасное с поперечными и продольными несущими стенами, размеры в осях 20,9 * 18,0 м;
Здание по степени огнестойкости – 2;
Класс здания – 2;
Степень долговечности – 2;
Строительная площадка имеет один подъездной и выездной пути. Её огораживают инвентарным забором высотой не менее 2 м. Строительная площадка имеет уклон 1% для стока воды, в ночное время площадку освещают прожекторами, которые располагают по периметру на расстоянии 6 м. В целях противопожарной безопасности на площадке устраивают пожарные гидранты на расстоянии 80-100 м друг от друга и не менее 5 м от стены строящегося здания. А также на расстоянии 2,5 м от дорог. По периметру здания расположена опасная зона 5 м. Бытовые помещения размещаются недалеко от входов на стройплощадку. Дороги имеет ширину 6 м и хорошо сконфигурированы для подъезда и выезда из зоны строительных работ. На территории стройплощадке расположены открытый, полузакрытый и закрытый склады.
