- •І. Легенда
- •Іі. Здійснення маршу Загальні положення
- •Підготовка частин до маршу
- •Організація технічного замикання
- •Рекогносцирування групи
- •Загін забезпечення руху
- •Учбовий табель засобів технічного озброєння колійного батальйону
- •Для першої колони:
- •Наказ командира 1 Окз на здійснення маршу
- •Ііі Технічна характеристика залізничної дільниці і умови її відновлення.
- •3.1. Технічна характеристика ділянки.
- •3.2.Характеристика об’єму руйнування на ділянці.
- •3.3.Умови відновлення ділянки.
- •Іv.Відновлення земляного полотна.
- •4.1. Визначення об’ємів земляного полотна на обході Трасування обходу
- •Повздовжній профіль обходу
- •Визначення обсягів земляних робіт
- •Вибір способу виробництва земляних робіт
- •Розрахунок складу комплектів машин і необхідної кількості робітників
- •Наказ командира 1озм на спорудження земляного полотна обходу
- •4.2. Відновлення земляного полотна на виломі
- •4.3. Засипка вирв на земляному полотні.
- •5.Відновлення верхньої будови колії
- •5.1. Спорудження верхньої будови колії на обході.
- •Визначення необхідної кількості матеріалів
- •Укладання колії
- •Можливості транспортних засобів щодо перевезення ланок
- •Баластування колії
- •5.2. Відновлення вбк залізничної станції
- •Технологічна карта на постанову на колію, локомотива або вагона які зійшли з колії
- •5.3. Відновлення вбк на виломі
- •5.4. Відновлення вбк на вирвах
- •5.5. Розрахунок потреби транспортних засобів по видам робіт:
- •Зведена таблиця потреби матеріалів;
- •5.5.2 Зведена відомість потреби в машинах і механізмах, для відновлення вбк на дільниці
- •Vі. Рішення на відновлення верхньої будови колії.
- •Наказ командира на відновлення верхньої будови колії 1окз.
- •Використана література
Вибір способу виробництва земляних робіт
Засоби виконання земляних робіт вибираються, враховуючи такі показники:
обсяги земляних робіт по всій залізничній ділянці, робоча оцінка земляного полотна;
можливості закладання резервів;
дальність перевезення ґрунту;
технічні характеристики машин;
стан погоди;
ґрунти.
Спорудження і відновлення земляного полотна повинно вестися бульдозерними, скреперними та екскаваторними комплексами. На поздовжньому профілі під планом лінії складається попікетний (по масивний) графік обсягів
земляних робіт і проводиться розподіл земляних мас із визначенням відстані перевезення ґрунту для обраного способу виконання робіт.
Дальність переміщення ґрунту бульдозерами під час відсипання насипів із резервів (розробки виїмок у кавальєрі) дорівнює відстані від осі резерву до осі насипу (від осі виїмки до осі кавальєру) (рис. 4.7).

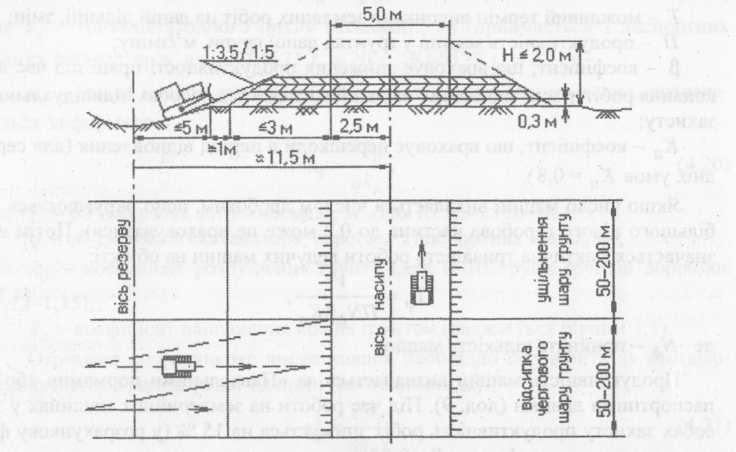

Рис. 4.7. Переміщення ґрунту бульдозерами під час відсипання насипів
із резервів
Відстань перевезення ґрунту скреперами під час відсипання насипів із резервів (розробка виїмок у кавальєрі) визначається за формулою:
де а - відстань між виїздами на насип, м;
b -відстань від вісі резерву до вісі насипу, м.
де Н — висота насипу, м.
Розрахунок складу комплектів машин і необхідної кількості робітників
Вказівки з технології робіт та склад землерийних комплексів наведені в дод. 2-7.
Підбір комплексів машин для виконання земляних робіт на окремих ділянках обходу та у місцях зруйнування земляного полотна включає вибір марок машин і визначення їхньої кількості, враховуючи виконання робіт у необхідні терміни. Комплекс машин повинен забезпечувати виконання підготовчих, основних і оздоблювальних робіт у денний та нічний час.
Роботи зі спорудження і відновлення земляного полотна повинні вестися цілодобово (у дві зміни тривалістю по 10 годин кожна).
Кількість машин у комплексі для виконання основних робіт визначається за формулою :
де V - обсяг земляних робіт;
Т - можливий термін виконання земляних робіт на даній ділянці, змін;
П - продуктивність машин у ґрунтах даної групи, м3/зміну;
β - коефіцієнт, що враховує зниження продуктивності праці під час виконання робіт у зоні зараження на даній місцевості в засобах індивідуального захисту;
Кп - коефіцієнт, що враховує перешкоди в період відновлення (для середніх умов Кп =0,8).
Якщо число машин виявляється числом дробовим, воно округлюється до більшого цілого (дробова частина до 0,2 може не враховуватися). Потім визначається фактична тривалість роботи ведучих машин на об’єкті:
де Nф - прийнята кількість машин.
Продуктивність машин визначається за «Навчальними нормами» або за паспортними даними (дод. 9). Під час роботи на землерийних машинах у засобах захисту продуктивність робіт знижується на 15 % (у розрахункову формулу вводиться коефіцієнт р = 0,85 ).
На підставі прийнятої технології виробництва земляних робіт на кожній окремій ділянці, а також залежно від обраного типу головної машини комплексу, проводиться визначення марок і кількості транспортних і допоміжних машин у комплексі. Для цього використовуються «Технологічні карти по спорудженню і відновленню земляного полотна».
Під час визначення потреби в автосамоскидах і розбіжності середньої відстані возіння ґрунту автосамоскидами із відстанями, зазначеними у «Технологічних картах», потрібну кількість автосамоскидів можна розраховувати за формулою:
деТц - час циклу обертання транспортної одиниці, хв;
tн - час навантаження однієї транспортної одиниці, хв.
деLгх - відстань транспортування ґрунту, м;
Vгх - швидкість прямування автосамоскида з ґрунтом, км/год (приймається
20 км/год);
Vпх - швидкість прямування автосамоскида порожнім ходом, км/год (приймається 20-30 км/год);
tp - час розвантаження автосамоскида (приймається 1 хв);
tман - час маневру автосамоскида (приймається 1 хв).
де tп - тривалість одного циклу екскавації, хв (приймається з паспортних
даних екскаваторів, для Є0-4121 tц =20 с, Є0-5122 tц = 21 с);
пк - число ковшів ґрунту, що вантажать в один автосамоскид, визначається за формулою :
де V- об’єм кузова автосамоскида, м3 (для КРАЗ-256Б -8м);
q - об’єм ковша екскаватора, береться з паспортних даних, м3;
кр - коефіцієнт розпушення ґрунту (для II—III групи ґрунтів дорівнює 1,15-1,35);
кн - коефіцієнт наповнення ковша ґрунтом (вважається рівним 1,1).
Отримане розрахункове число ковшів необхідно перевірити за вантажопідйомністю транспортної одиниці (автосамоскида):
деQ - вантажопідйомність автосамоскида (приймається з паспортних даних, для КРАЗ-256 6 = 12 т);
γ - об’ємна маса ґрунту, т/м3 (береться з довідкових даних, для суглинку у = 1,5 т/м3).
Із пК та пк1 обирають показник із меншим значенням.
Склад землерийних комплексів зводять у таблицю, приблизний склад скреперного комплексу наведений у дод. 2-7.
Під час відсипання насипів автосамоскидами або скреперами додаткове ущільнення ґрунту не потрібне, якщо переміщення здійснюється постійно по всій ширині насипу.
Відсипання насипів бульдозерами й екскаваторами з резерву повинно обов’язково супроводжуватися пошаровим ущільненням катками.
Під час виконання робіт вночі застосовуються освітлювальні електростанції.
Приймається загальна нумерація комплексів для всіх головних машин. Необхідна кількість робітників (чол.) для виконання окремих видів робіт визначається за типовими технологічними картами і нормами, або за формулою :
де V — обсяг робіт, тис. м3;
Tф - фактична тривалість робіт комплексу, діб (днів);
р - норма витрат робочої сили в люд.-добах на 1 000 м ґрунту (для бульдозерів — 10 люд.-діб, для екскаваторів - 50 люд.-діб, для скреперів — 14 люд.діб).
Витрата робочої сили на об’єкті, де земляні роботи виконуються декількома комплексами, визначається шляхом підсумовування витрат робочої сили за окремими видами робіт.
