        - •1. Підрахунок об’ємів земляних робіт і розподіл земляних мас
- •1.1. Визначення „чорних відміток” вершин квадратів
- •1.2. Визначення середньої відмітки планування
- •1.3.Визначення червоних (проектних) відміток
- •1.4. Визначення робочих відміток
- •1.5. Визначення розташування лінії нульових робіт
- •1.6. Підрахунок об’ємів ґрунту при вертикальному плануванні
- •1.7. Визначення об’ємів ґрунту в елементах відкосу
- •1.8. Визначення об’єму ґрунту при відриві котловану під споруду
- •1.9. Визначення об’ємів ґрунту траншеї під трубопровід
- •1.10. Баланс земляних мас
- •2.1.2. Вибір допоміжних машин
- •2.1.3. Визначення тривалості механізованих робіт
- •2.2 Вибір комплектів машин для розробки грунту в котловані та траншеї.
- •2.2.1. Вибір машин
- •2.2.2 Вибір засобів для водовідводу та пониження грунтових вод
- •Розробки котловану та траншеї.
- •2.2.3 Визначення кількості транспортних засобів, необхідних при розробці котлованів та траншей екскаваторами
- •Вибраний комплект машин
- •2.3 Складання калькуляції земляних робіт.
- •2.4 Розробка технологічної карти на виконання земляних робіт.
- •2.5 Складання календарного графіка виконання робіт
- •2.6 Техніко-економічні показники проекту
- •Література:
2.1.3. Визначення тривалості механізованих робіт

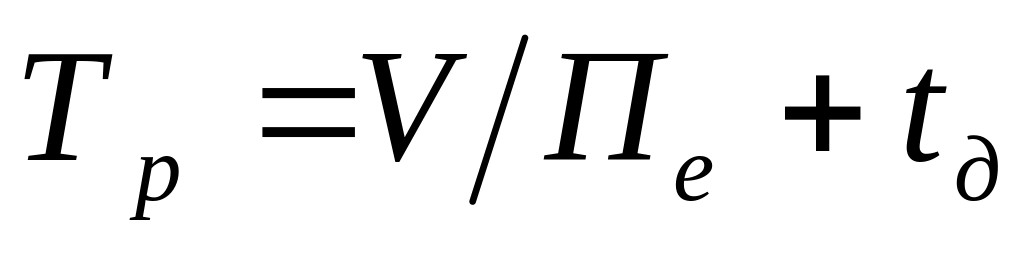

Тривалість механізованих робіт характеризується часом, витраченим на виконання механізованого процесу з урахуванням, пов'язаних з ним додаткових та заключних операцій. Вона визначається по ведучому процесі, в якості якого приймають розробку ґрунту ведучою машиною, тому що машини для виконання додаткових робіт мають більшу продуктивність, щоб забезпечити безперервність механізованого циклу по розробці, транспортуванню, вкладанню та ущільненню ґрунту:

де: V – об'єм земляних робіт, виконаних ведучою машиною (м3);
Пе – експлуатаційна продуктивність ведучої машини м3/зміну. Приймають нормативну продуктивність.
tд – тривалість робіт, пов'язаних з монтажем допоміжних машин на об'єкт, випробуванням та пробним запуском; tд = 2 зміни.
Для скрепера:

 зм.;
зм.;
	 зм.;
	зм.;

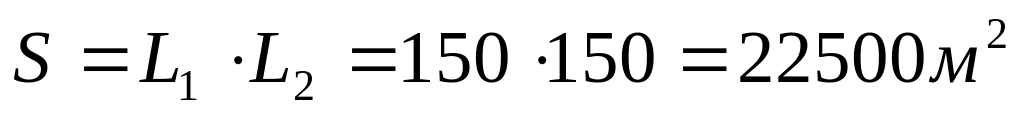

За аналогічною методикою проводимо розрахунок тривалості роботи іншої машини. При підготовці робочого майданчика (зрізання рослинного шару ґрунту) використовуємо бульдозер. Для визначення тривалості механізованих робіт знайдемо площу земляних робіт, виконаних машиною:
	 ,
,


де: L1, L2 – довжина і ширина майданчика;
H – глибина розробленого ґрунту під час зрізання рослинного шару ґрунту, м.
Отже, для бульдозера:
	 зм.;
	зм.;
	 зм.;
	зм.;

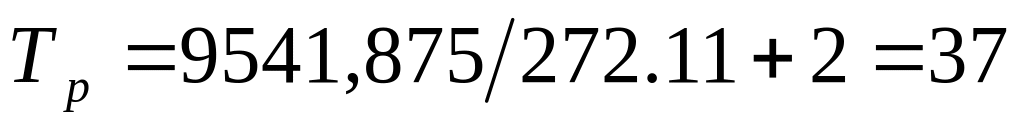

Для розрихлення ґрунту використовуємо розрихлювач. Об’єм земляних робіт, виконаних машиною рівний об’єму виїмки. V = 9541,875м3.
Отже, для розрихлювача:
	 зм.;
	зм.;
	 зм.;
	зм.;
Ущільнення ґрунту здійснюємо катками в 4 проходи. Об’єм земляних робіт, виконаних машиною рівний об’єму насипу . V = 9641,875м3.
Отже, для катка:
	 зм.;
	зм.;
	 зм.
	зм.
Розрівнювання ґрунту здійснюємо бульдозерами. Об’єм земляних робіт, виконаних машиною рівний об’єму насипу . V = 9641,875м3.
Отже, для катка:
	 зм.;
	зм.;
	 зм.
	зм.
Конкурентноспроможні комплекти машин представлені в таблиці 2.5.
Таблиця 2.6. Варіанти комплектів машин
-
		Назва процесу І варіант II варіант Вид, кількість Марка Т (змін) Вид, кількість Марка Т (змін) 1 2 3 4 8 9 10 Зрізка рослинного шару Бульдозер 2 шт. ДЗ-8 (Д-271А) 3,5 Бульдозер 2 шт. ДЗ-18 (Д-493А) 3,1 Розрихлення ґрунту Розрихлювач 1 шт. ДП-15 (Д-706) 4,1 Розрихлювач 1 шт. ДП-14 (Д-705) 3,5 Планування території Скрепер 4 шт. Д3-20 (Д-498) 9,25 Скрепер 4шт. Д3-30 (Д-541А) 5,8 Розрівнювання ґрунту Бульдозер 2 шт. ДЗ-8 (Д-271А) 6 Бульдозер 2 шт. ДЗ-17 (Д-492А) 4,5 Ущільнення ґрунту Каток 1 шт. ЗУР-25 6,9 Каток 1 шт. ДУ-39А (Д-703) 5,5
