1.9. Визначення об’ємів ґрунту траншеї під трубопровід

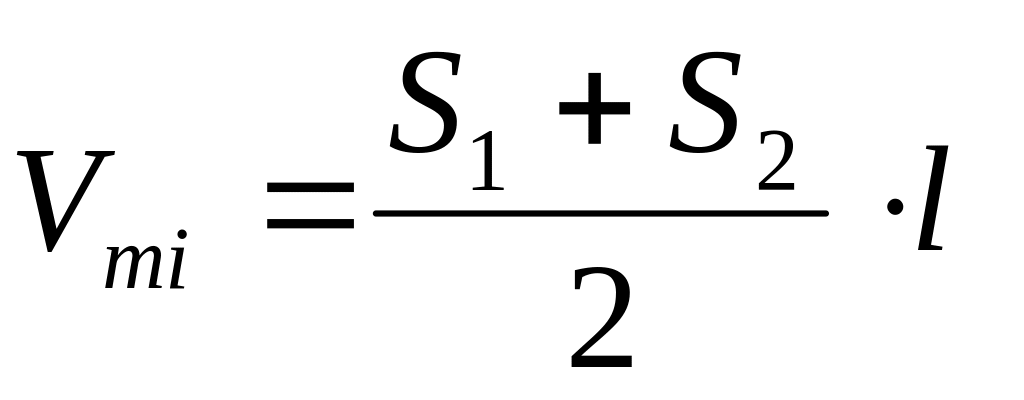

Об’єм траншеї визначаємо аналогічно до котловану, тобто як суму об’ємів між окремими перерізами траншеї.
Для підрахунку довжину траншеї розбиваємо двома перерізами ділянки довжиною по 20 м. Розмір траншеї по дну приймаємо в залежності від зовнішнього діаметру труби d (d=0,3) з врахуванням ізоляції. Отже, ширина траншеї по дну буде рівна: b=0,7м.

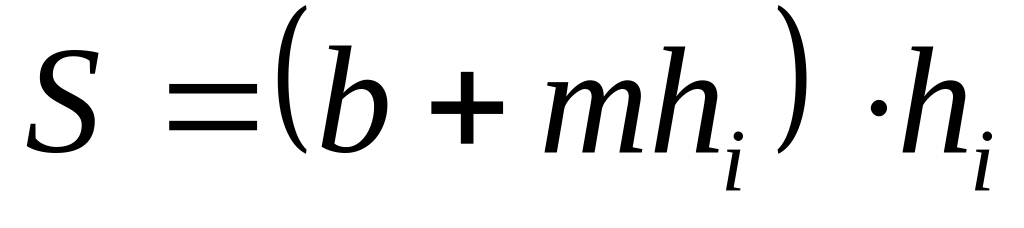

Площу перерізу траншеї визначаємо за формулою:
,

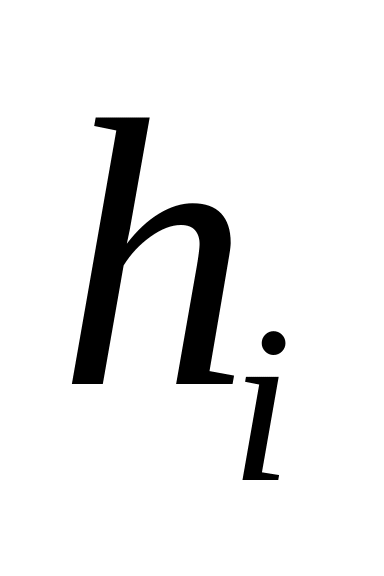

де:
–
висота і-го
перерізу.
Висота першого перерізу h1=1,8 м;
другого
перерізу
м;
третього
перерізу
м.
Визначаємо об’єм траншеї:
.
Отримані дані зводимо в таблицю 1.4.
Таблиця 1.4. Об’єм траншеї
-
№ пере-різу
Висота перерізу h,м
Відстань між перерізами l,м
Площа перерізу S, м2
Об’єм ділянки траншеї V,м3
1
1.8
2.88
22.5
77.6
2
2.22
4.02
22.5
105.6
3
2.65
5.37
Всього
183.2
Для проведення розрахунку, необхідно спочатку знайти об’єми підвалу та труб. Розраховуємо площу підвалу:
Об’єм:
Площа труб:

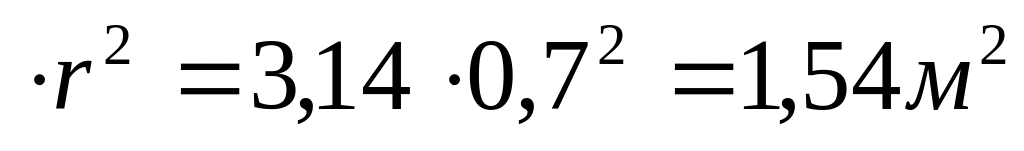

π
Об’єм:
Результуюча таблиця для підрахування об'ємів земляних робіт по котловану та траншеї має вигляд:
Таблиця 1.5. Обсяги робіт для котловану та траншеї
-
Споруда
Об’єм грунту, мЗ
Загальний
Зворотня засипка
Надлишок
Котлован
3880,54
1858,38
2022,16
Пандус
132,84
132,84
0
Траншея
183,2
114
1.10. Баланс земляних мас
Підраховані об'єми робіт по плануванню та відриві виїмок, із врахуванням в'їзної траншеї, заносимо в таблицю балансу земляних мас на проектований об'єкт. Черговість запису земляних споруд до таблиці повинна відповідати черговості виконання робіт по розробці ґрунту на об'єкті.
Таблиця 1.6. Баланс земляних мас на об’єкті
Споруда |
Кр |
Ку |
Об’єм насипу, м3 |
Об’єм виїмки, м3 |
|||
Геомет-ричний |
Із враху-ванням Кр |
Із враху-ванням Ку |
Геомет-ричний |
Із враху-ванням Кр |
|||
Майданчик |
1,1 |
0,9 |
9641,875 |
10606,061 |
8677,6875 |
9541,875 |
8587,6875 |
Котлован |
1,1 |
0,9 |
1858,38 |
244,218 |
1672,542 |
3880,54 |
4268,594 |
Пандус |
1,1 |
0,9 |
132,84 |
146,124 |
119,556 |
132,84 |
146,124 |
Траншея |
1,1 |
0,9 |
114 |
125,4 |
102,6 |
183,2 |
164,88 |
1.11. Визначання середньої відстані пересування ґрунту
Середню
відстань пересування ґрунту (СВПГ)
визначаємо для подальшого вибору
комплекту землерийно-транспортних
машин. Для її визначення використовуємо
графоаналітичний метод (див. додаток
3).
2. Підбір та розрахунок комплектів машин
2.1. Вибір комплектів машин для розробки ґрунту
при вертикальному плануванні майданчика
2.1.1. Вибір ведучої машини
Вибір методів виконання робіт та виду землерийної техніки залежить значною мірою від кліматичних, гідрогеологічних та рельєфних особливостей району виробництва земляних робіт. При виборі ведучої машини орієнтуються на напрям та відстань пересування земляних мас на заданій ділянці при умові врахування максимальної та середньої робочої відмітки.

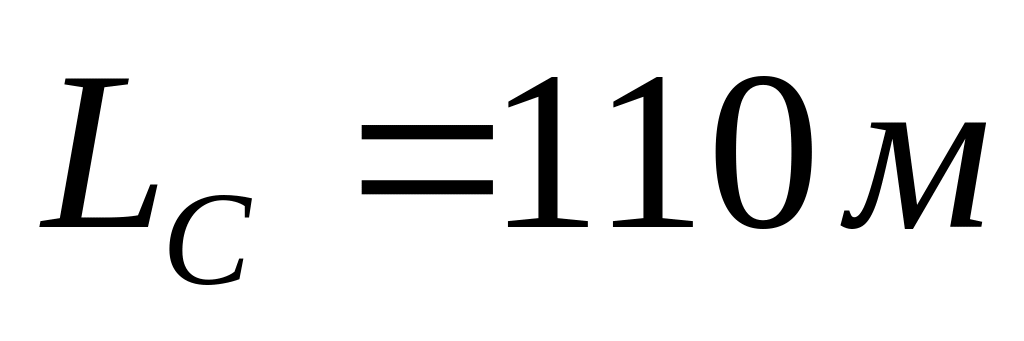

За проведеними розрахунками середня відстань пересування земляних мас становить 110 м. При пересуванні ґрунту від 80 м до 120 м використовують причіпні скрепери з ковшем місткістю до 3 м3 або бульдозери великої потужності. Потужність базових тракторів визначається класом їх тяги, малої - 1,4 – 4,0 т, середньої - до 10 т, великої - 15 - 25 т. Отже, як ведучу машину використовуємо скрепер.
Скрепери ефективні для розроблення ґрунту, оскільки виконують весь комплекс земляних робіт: розроблення, транспортування та вкладання ґрунту шаром заданої товщини з частковим його ущільненням. Скрепери зручні в експлуатації, легкі в керуванні, надійні в роботі.
