Задача № 2

Строительным управлением принят к строительству объект нулевого цикла, который включает: 1) погрузку свай на складе, 2) транспортировку свай, 3) разгрузку, 4) погружение свай, 5) срезку оголовков свай.

На балансе организации имеются следующие машины, которые по своим техническим параметрам могут выполнить технологический цикл. Удельные приведенные затраты на выполнение единицы объема работ (р./шт.) указаны на стрелках возможных связей машин (рис. 4)

Требуется выбрать по одной марке машин в комплект с наименьшими удельными приведенными затратами.

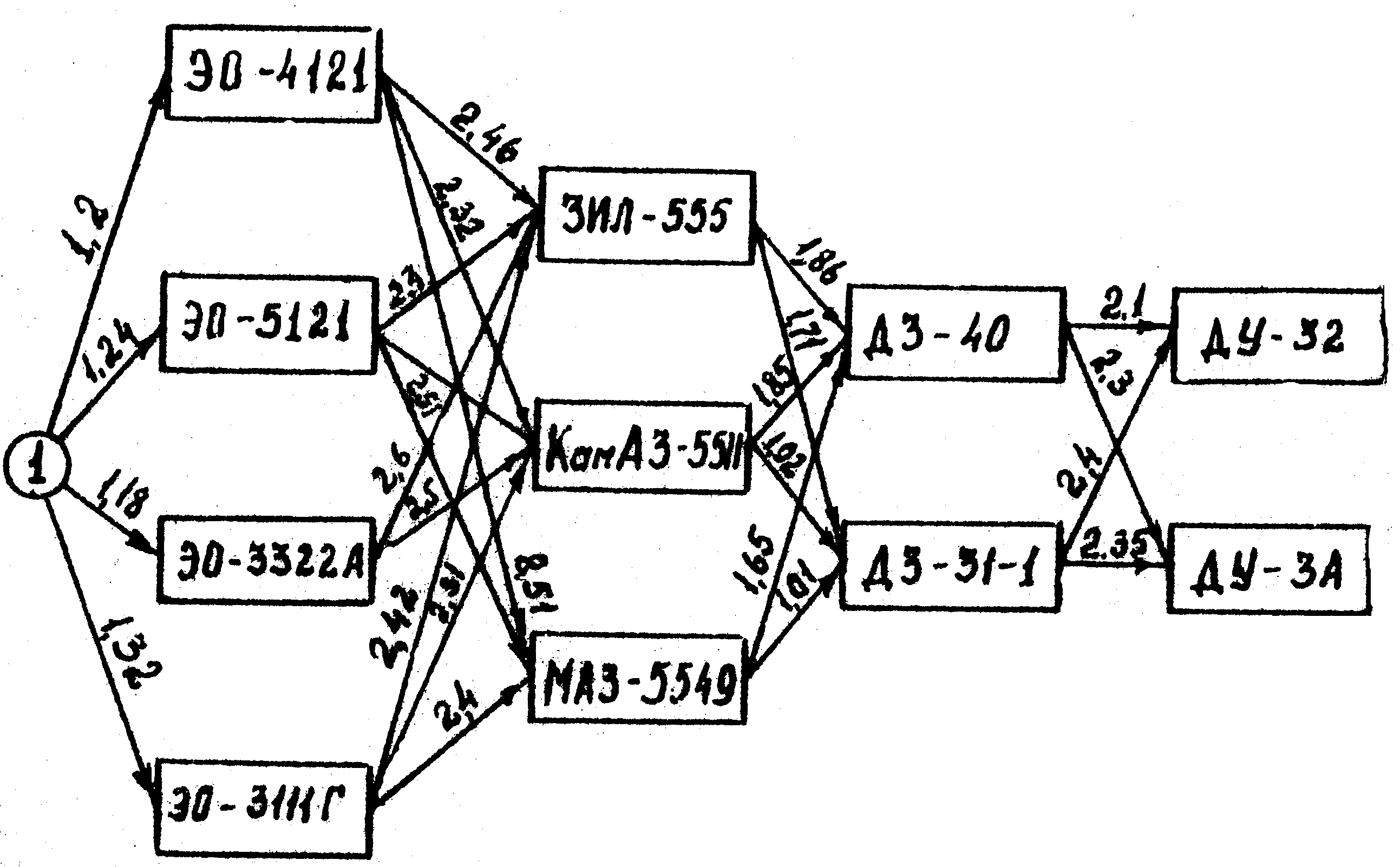

Рис. 4

Задача № 3

Строительное управление имеет на балансе четыре экскаватора различной размерной группы, три вида самосвалов, два вида автогрейдеров и катков. Все эти машины при анализе их технических возможностей могут выполнять технологический процесс строительства автодороги.

Необходимо сформировать комплект машин, состоящий из одного экскаватора, самосвала одной марки, автогрейдера и катка для строительства автодороги суммарными удельными приведенными затратами (рис.5). Приведенные затраты на выполнение единицы объема работ (руб./м3) указаны на стрелках возможных связей машин (рис.5).

Рис. 5

3 Распределение комплектов машин по объектам строительства

При распределении машин по объектам строительства перед инженерно-техническими работниками может возникнуть несколько задач, которые имеют рациональные решения. Часто встречающейся задачей может быть распределение количества машин, равного количеству строящихся объектов по различным критериям (минимальные суммарные затраты или минимальное время на строительство всех объектов в течение года). Для решения данной задачи наиболее приемлем венгерский метод.

1. Пример: В строительной организации имеются пять башенных кранов КБ-307А -2 шт.; КБ-306 - 2 шт.; и КБ - 401Б. В планируемом году принято к строительству 5 объектов. Время на монтаж каждого объекта соответствующим краном подсчитано при разработке проекта производства работ. Необходимо расставить краны по объектам строительства так, чтобы суммарное время производства работ было минимальным. Исходные данные представлены в табл. 1.

Таблица 1

Марка кранов

Затраты времени на монтаж Сij по объектам Bj, ч

В1

В2

В3

В4

В5

1. КБ – 307А

80

70

90

100

60

2. КБ – 308

50

40

30

60

70

3. КБ – 401Б

30

40

50

60

70

4. КБ – 307А

80

70

90

100

60

5. КБ – 308

50

40

30

60

70

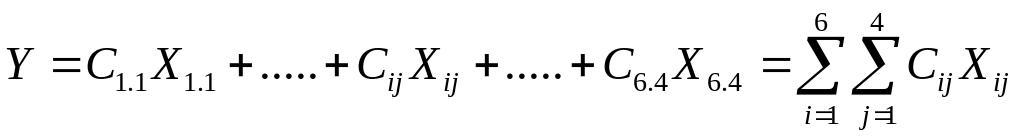

Решение: Критерий оптимизации: суммарное время монтажа 5-и объектов математически можно записать так:

,

Задача решается при условии ограничения:

1. Каждый кран работает на одном объекте;

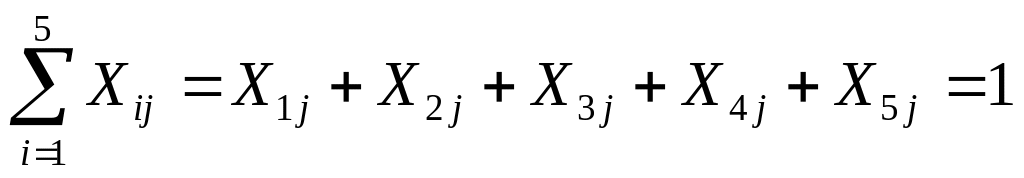

2. На каждом объекте может работать 1 кран, т.е.

,

.

Алгоритм метода включает следующие этапы:

1) Получение нулей в каждой строке. Для этого в строке выбирается наименьшее значение времени и записывается в столбец di табл.2.

Таблица 2

Марка машины

Затраты времени на монтаж Сij по объектам Вj, ч

di

В1

В2

В3

В4

В5

A1

80

70

90

100

60

60

А2

50

40

30

60

70

30

А3

30

40

50

60

70

30

А4

80

70

90

100

60

60

A5

50

40

30

60

70

30

di - минимальный элемент строки вычисляется из всех элементов и получаем новую матрицу, табл. 3.

Таблица 3

Марка машины

Затраты времени на монтаж Сij по объектам Bj, ч.

di

В1

В2

В3

В4

В5

A1

20

10

30

40

0

-

А2

20

10

0

30

40

-

А3

0

10

20

30

40

-

А4

20

10

30

40

0

-

A5

20

I0

0

30

40

-

di

0

10

0

30

0

-

Аналогично выполняется операция для столбцов Bj и получаем результаты представленные в табл. 4.

Таблица 4

Марка машины

Машины

Затраты времени на монтаж С ij по объектам Вj, ч.

В1

В2

В3

В4

В5

A1

КБ - 307А

20

0*

30

10

0X

А2

КБ - 308

20

0X

0*

0X

40

А3

КБ - 401Б

0*

0X

20

0X

40

А4

КБ - 307А

20

0X

30

10

0*

A5

КБ - 308

20

0X

0X

0*

40

В каждой строке и столбце есть 0 (нули).

2) Поиск оптимального решения. Рассматриваем одну из строк табл. 4 с наименьшим количеством нулей и отмечаем нуль звездочкой *, а остальные нули зачеркиваем в строке и столбце. Аналогично для всех строк. Получили пять звездочек по одной в каждой строке. Решение оптимально!

На 1-м объекте работать должен кран А3 КБ – 401Б; на 2-м A1 КБ - 307А;

на 3-м A2 КБ - 308; на 4-м А5 КБ - 308; на 5-м A4 КБ - 307А.

Суммарное время на монтаж объектов:

ΣY= 70 + 30 + 30 + 60 + 60 = 250 ч.

Задача № 4

Таблица 5

Марки машины

Затраты на выполнение работ Cij по объектам Bj тыс. р.

В1

В2

В3

В4

В5

В6

В7

1

120

112

116

125

122

118

121

2

126

118

131

116

134

121

125

3

124

131

118

121

119

125

118

4

132

119

123

126

118

131

116

5

118

124

119

127

124

128

119

6

116

117

124

119

130

120

131

7

125

116

125

117

120

132

120

Задача № 5. Таблица 6

Марка машин

Затраты времени на монтаж Сij по объектам Bj, дни

В1

B2

В3

В4

В5

В6

В7

В8

1

81

69

76

72

80

75

70

71

2

80

73

75

71

79

80

76

73

3

71

76

70

80

69

82

78

70

4

83

74

76

70

81

69

73

78

5

70

69

82

76

78

71

69

80

6

81

83

77

74

76

75

69

81

7

72

70

74

75

80

81

70

73

8

80

73

73

80

79

76

73

72

Задача № 6. Таблица 7

Марки машин

Затраты на выполнение работ, Cij по объектам Вj, р.

В1

В2

В3

В4

В5

В6

1

234

246

240

238

241

245

2

230

238

235

241

243

237

3

243

240

234

238

240

234

4

236

244

241

244

245

238

5

240

243

238

237

234

240

6

238

241

240

238

244

234

Задача № 7 Таблица 8

Марки машин

Затраты времени на монтаж Cij по объектам Вj, ч.

В1

В2

В3

В4

В5

В6

В7

В8

В9

1

24

28

31

36

25

29

30

34

32

2

28

31

36

24

29

25

34

32

30

3

36

29

30

28

27

30

28

24

27

4

24

28

31

36

25

29

30

34

32

5

34

28

34

30

26

32

29

28

34

6

26

23

28

29

34

36

25

28

24

7

28

31

36

24

29

25

34

32

30

8

36

29

30

28

27

30

28

24

27

9

28

30

36

27

24

21

32

25

26

2. При выборе объемов работ на планируемый период строительная организация имеет определенную технику. Исходя из годовой выработки каждой машины, инженерно-техническая служба будет ограничиваться суммарным объемом работ по объектам, равным суммарной годовой выработке машин. При этом количество объектов может быть не равным количеству машин, имеющихся в парке. Данные задачи не имеют на сегодняшний день окончательного решения одним методом.

Поэтому такие типы задач решаются шестью способами одновременно. Затем берут наиболее удачное решение с min затратами и проверяют полученное решение на оптимальность. Для решения данных задач пользуются исходными данными удельных приведенных затрат на выполнение единицы продукции либо по статистическим данным организации, либо по расчетным значениям проекта производства работ (ППР).

Пример: В строительной организации имеются 6 бульдозеров, у которых суммарная годовая выработка составила в прошлом году 132 тыс.м3 разработанного грунта. При этом известны приведенные затраты Сij, связанные с выполнением единицы работы каждой машиной. Формируя объемы работ на следующий год, строительная организация выбрала 4 объекта с общим объемом земляных работ 132 тыс.м3. Требуется расставить бульдозеры по строящимся объектам так, чтобы суммарные затраты были минимальны. Исходные данные приведены в табл. 9. Таблица 9

Марка бульдозера

Затраты на выполнение единицы работы Сij по объектам Вj, р./м3

Годовая выработка машин Пi тыс. м3

В1

В2

В3

В4

ДЗ-422 (А1)

20

38

51

16

18

ДЗ-42Г (А2)

32

18

48

71

14

ДЗ-42Г-1 (А3)

19

36

18

44

20

ДЗ-110В (А4)

18

24

55

67

26

ДЗ-116В (А5)

69

28

36

18

31

ДЗ-117А (А6)

41

56

24

32

23

Годовой объем работ, Vj тыс.м3

19

33

46

34

132

Решение задачи возможно при основной закономерности:

Критерий оптимизации - суммарные затраты на выполнение всех работ - можно записать:
