- •Тема 1. Структурное планирование
- •Этап 1. Составление перечня работ
- •Этап 2. Определение взаимосвязей между работами
- •Этап 3. Составление сетевого графика работ
- •Этап 4. Вычисление раннего времени начала работ
- •Этап 5. Вычисление позднего времени начала работ
- •Этап 6. Вычисление резерва времени работ
- •Этап 7. Нахождение критического пути
- •Тема 2. Календарное планирование
- •Настройка ключевых параметров проекта
- •Настройка календаря
- •Определение рабочего времени
- •Общие параметры календаря
- •Тема 3. Планирование задач проекта
- •Ввод перечня задач проекта
- •Преобразование задачи в фазу
- •Создание связи между задачами
- •Типы связей, задержки, опережения и ограничения
- •Тема 4. Таблицы и представления
- •Сортировка данных
- •Группировка данных
- •Тема 5. Ресурсы и назначения
- •Создание списка ресурсов
- •Назначения
- •Пример создания ресурсов и назначений
- •Тема 6. Анализ проекта
- •Настраиваемые поля
- •Анализ проекта
- •Тема 7. Выравнивание ресурсов
- •Тема 8. Отслеживание проекта
- •Тема 9. Отчетность по проекту
- •Библиографический список
Тема 3. Планирование задач проекта
Цель: получение навыков создания и сохранения плана проекта: настройка календаря, ввод перечня задач, создание связей между задачами, ввод задержек, опережений и ограничений; определение длительности задач.
Ввод перечня задач проекта
В дальнейшем будем работать с проектом «Подготовка семинара», в котором для наглядности некоторые работы конкретизируем, а другие – объединим в общую фазу, не меняя общей длительности конкретных задач (таб. 6).
Таблица 6
№ п/п |
Название задачи |
Длительность |
1 |
Начало проекта |
0 |
2 |
Согласование темы |
|
3 |
Поиск, обработка информации |
10 |
4 |
Формирование списка участников |
2 |
5 |
Доклад |
|
6 |
Подготовка тезисов |
2 |
7 |
Написание доклада |
3 |
8 |
Иллюстрации |
|
9 |
Разработка иллюстраций |
2 |
10 |
Верстка буклета |
2 |
11 |
Печать раздаточного материала |
3 |
12 |
Рассылка приглашений |
2 |
13 |
Организация мероприятия |
|
14 |
Подготовка мультимедиа техники |
4 |
15 |
Подготовка фуршета |
3 |
16 |
ПРОВЕДЕНИЕ МЕРОПРИЯТИЯ |
0 |
В открытом файле проекта щелчком мыши выбрать на панели представлений Диаграмма Ганта.
В столбец Название задачи последовательно ввести названия работ. По умолчанию все введённые задачи являются обычными задачами длительностью 1 день. На диаграмме Ганта они изображены отрезками синего цвета. Знак вопроса в столбце Длительность означает, что она не была задана и является предварительной.
В столбце Длительность установить для вех длительность в 0 дней - на диаграмме Ганта эти задачи отобразятся ромбиками, для остальных задач ввести данные из таблицы 6. Результат ввода задач проекта изображён на рис.6.

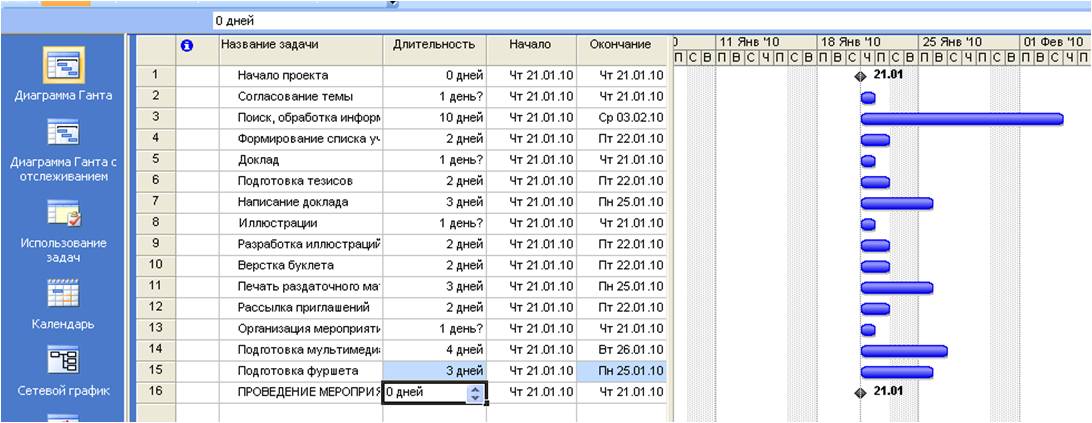

Рис.6. Результат ввода перечня задач
Преобразование задачи в фазу
Для преобразования задачи в фазу все подзадачи этой фазы должны следовать в таблице непосредственно после неё.
Выделим ячейки с названием задач 3 – 4. и на панели инструментов нажатием кнопки На уровень ниже, преобразуем их в подзадачи, т.е. задача «Согласование темы» преобразовалась в фазу.
Нажать кнопку На уровень ниже на панели инструментов Форматирование. Результат – выделенные задачи становятся подзадачами, входящими в задачу 2 «Согласование темы», а сама задача 2 – фазой, т.е. суммарной задачей. На диаграмме Ганта фаза изображается отрезком в виде горизонтальной скобки.
Аналогично преобразуем в фазы остальные задачи в соответствии с таблицей 6. Результат преобразования задач изображен на рисунке 7.

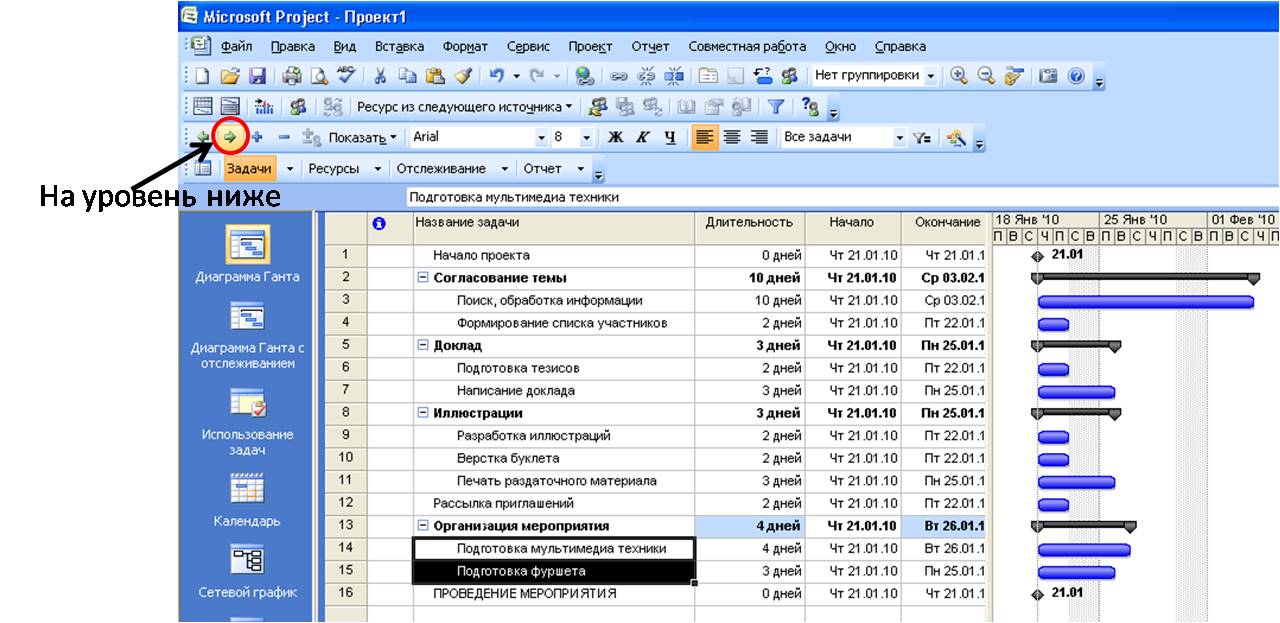

Рис.7. Результат преобразования задач
