5.1 Календарный план

Модуль Календарный план является главным в разделе Инвестиционный план. Здесь можно создавать и удалять этапы, устанавливать связь между ними, описывать ресурсы проекта и схему их использования; отсюда открывается доступ ко всем остальным диалогам раздела.

План реализации проекта состоит из 3-х основных этапов:

  1. Строительно-монтажные и пусконаладочные работы (8 месяцев)

  2. Освоение производства (4 месяца);

  3. Производство (5 лет).

Нажимаем кнопку Добавить этап. В графе редактирования этапа проекта заполнить форму. Если расходы на этапе носят капитальный характер, то необходимо поставить флажок в поле Этап является активным.

После того как этап становится активным открываем окно Характеристики актива. В данном проекте применяется линейный способ амортизации имущества. Из исходных данных заполняется норма амортизации и период ликвидации, рассчитываемый по формуле:

,

(1)

где K – норма амортизации в процентах,

n – срок полезного использования имущества в месяцах.

Далее выбирается тип актива, способ списания НДС и возможность отнесения амортизации на прямые издержки. Пример заполнения представлен на рисунке 3.

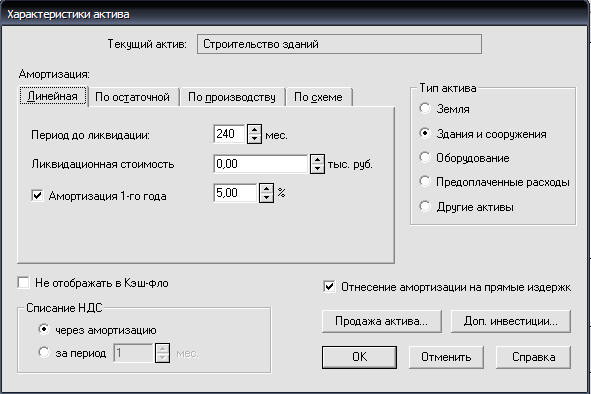

Рис.3. Пример заполнения характеристики актива

Особым случаем является этап Производство. Начало этого этапа – это момент времени, начиная с которого может быть начато производство определенного продукта. Рекомендуется установить на 1-ое число выбранного месяца и привязать дату начала продаж к дать начала производства, установив флажок в данном окне.

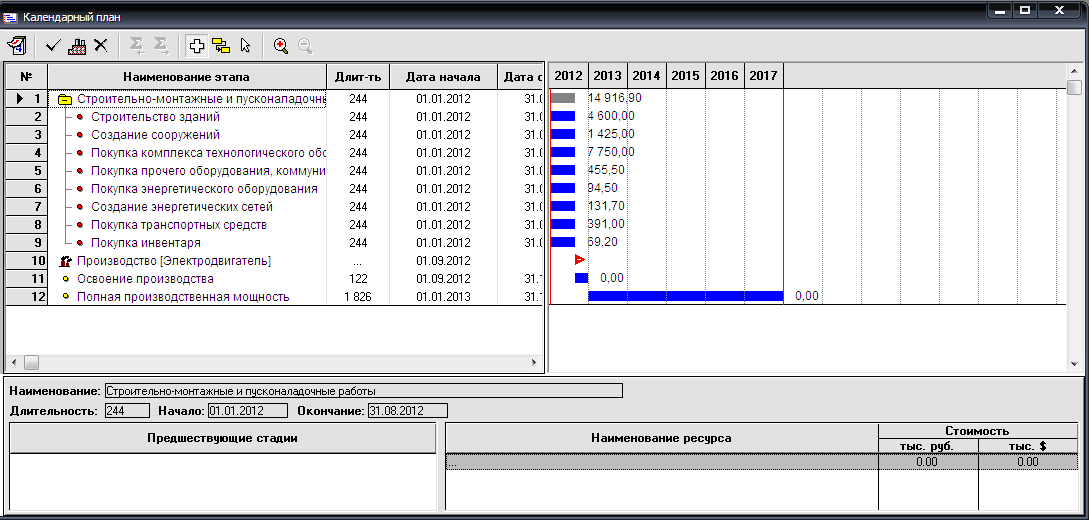

Рис.4. Формирование сетевого графика

5.1 Список активов

Так как инвестиционный план проекта содержит план капитальных вложений на подготовку производства, то в результате его реализации создаются основные фонды предприятия. Правильный учет этих фондов влияет на налоговые платежи и оценку финансового состояния в течении всего срока проекта. Поэтому чрезвычайно важно точно описать активы, формируемые в ходе выполнения календарного плана.

В Project Expert формируемый актив всегда привязан к какому-либо этапу календарного плана. Если строительство здания, закупка и установка оборудования или другие действия, формирующие актив, описаны не сколькими этапами, то для описания актива необходимо сначала создать суммирующий этап и объявить его активом (см. пункт 5.1 алгоритма).

Если один из этапов в иерархии объявлен активом, то все этапы, в которые он входит в качестве дочернего, не могут быть объявлены активами. Это связано с тем, что в стоимость актива не может входить стоимость других активов.

Рис.5. Создание списка активов в календарном плане предприятия

5.2 Ресурсы

Важнейшей характеристикой этапов календарного плана является описание ресурсов, необходимых для выполнения работ. Редактирование списка используемых ресурсов возможно 2-мя способами:

  1. Нажатием кнопки Ресурсы в разделе Инвестиционный план;

  2. В диалоге Ресурсы этапа календарного плана нажать кнопку Редактировать ресурсы …

Этап 6. Операционный план

Данный раздел предназначен для ввода исходных данных по сбыту произведенной продукции и об издержках, которые могут быть отнесены к периоду производственной деятельности предприятия, реализующего проект.
