- •Оглавление
- •1.Введение.
- •2. Основные параметры промышленного здания
- •3. Определение объемов строительно-монтажных работ и выбор приспособлений для монтажа конструкций
- •4. Определение трудоемкости монтажа сборных конструкций одноэтажного промышленного здания
- •5. Обоснование принятых методов монтажных работ
- •6. Выбор монтажных кранов
- •Монтаж колонн
- •Экономическое сравнение конкурирующих кранов.
- •Кран для монтажа колонн.
- •7. Выбор транспортных средств
- •Колонны:
- •8 Потребность в материально-технических ресурсах
- •9. Мероприятия по технике безопасности, охране труда и пожарной безопасности.
- •10. Технико-экономические показатели проекта
- •11. Заключение
- •Библиографический список
5. Обоснование принятых методов монтажных работ
Основным видом работ по строительству надземной части здания являются монтажные работы.
При монтаже промышленного здания в зависимости от последовательности установки конструкций применяют раздельный или комплексный метод монтажа.
При раздельном методе возведения одноэтажного здания предусмотрена следующая последовательность монтажа конструкций. Сначала по всему зданию или в пределах захватки (блока) устанавливают колонны. В зависимости от грузоподъемности крана, размера пролета и массы колонн кран может двигаться либо по середине пролета, либо по его краям вблизи продольных осей здания. Временное закрепление невысоких (до 12 м) колонн производят при помощи кондукторов или клиньев. При высоте колонн более 12 м их дополнительно закрепляют расчалками.
При монтаже конструкций раздельным методом размер участка оказывает большое влияние на последовательность установки колонн и всех элементов, укладываемых поверх них.
Колонны можно нагружать элементами следующего яруса только после достижения бетоном не менее 70% проектной прочности летом и 100% - зимой.
В трех- пролетных типовых секциях необходимая прочность бетона в стыках может быть достигнута, если монтаж элементов вышележащего яруса вести после установки и закрепления всех колонн секции. При меньшем количестве пролетов и в неодинаковых участках интервал между монтажом элементов проверяют.
Для расчета размеров монтажного участка пользуются следующей формулой:

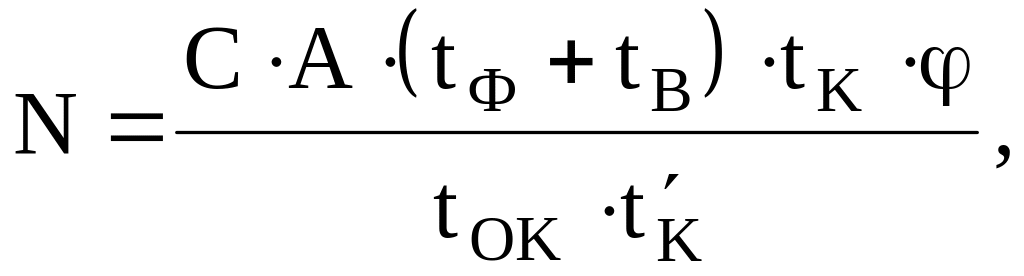

(1)
где |
N С
А
|
––
– –
– –
|
количество устанавливаемых колонн; продолжительность смены, ч (С = 8.2 при пятидневной рабочей неделе); количество рабочих смен в течении суток; интервал времени между установкой колонн и их замоноличиванием, =0,5 сут.; время выдержки бетона в стыках, сут.; продолжительность установки колонн обоих рядов в одном пролете, м; |
|
|
– |
продолжительность установки одного ряда колонн, устанавливаемых краном за ходку, ч (при одинаковом количестве и типе колонн в смежных рядах =0.5 ); |
|
|
– – |
продолжительность установки одной колонны, ч;
коэффициент,
учитывающий темп монтажа колонн и
следующего яруса (подкрановые балки,
подстропильные и стропильные фермы)
при движении крана. При монтаже по
середине пролета
=
/ |
Здесь – продолжительность монтажа следующего яруса, ч.
Если <1, то его значение принимают равным единице.
С= 8.2 ч. , А = 2, =0.5 сут., =1 сут., =12·1,217=14,6,
=0.5 =7,3, =0.85, =1.
.
N · tOK/8,2·2=46·1,217/8,2·2=4 дня
Так как размер монтажного участка, вычисленный по формуле (1), превышает размер захватки в данном варианте задания, то целесообразно закрепление колонн при помощи кондукторов.
Подкрановые балки и подстропильные фермы монтируют либо самостоятельным потоком, либо (при комплексном методе) в едином потоке с работами по монтажу конструкций покрытия (ферм и плит покрытия).
Плиты покрытия должны монтироваться одновременно со стропильными фермами. Вслед за монтажом первой пары стропильных ферм и в дальнейшем вслед за монтажом очередной фермы следует производить монтаж связей и плит покрытия.
Порядок укладки плит зависит от формы и конструкции здания: при бесфонарном покрытии в однопролетных зданиях – от одного края покрытия к другому; в пролетах, примыкающих к ранее смонтированным пролетам, – от смонтированного покрытия к свободному концу. Каждая плита приваривается к фермам не менее чем в трех точках.
Монтаж стеновых ограждающих конструкций осуществляется отдельным монтажным потоком после монтажа каркаса всего здания или его части. Нанесение раствора и наклейка герметизирующей прокладки на верхнюю горизонтальную грань производится непосредственно перед укладкой вышележащей панели, а в вертикальные стыки – с люлек по окончании монтажа панелей на делянке.
Монтаж конструкций должен, как правило, производиться непосредственно с транспортных средств или стендов укрупнения.
