- •Курсовой проект
- •1. Состав расчетно-пояснительной записки
- •1. Состав расчетно-пояснительной записки
- •2. Исходные данные
- •Характеристика условий разработки грунта. (таблица_1)
- •3. Введение
- •4. План фундамента, разрезы траншеи с фундаментом
- •Разрез 2 - 2
- •5. Спецификация сборных железобетонных конструкций
- •6. Определение объемов земленных работ
- •7. Подбор комплекта машин для производства земляных работ
- •1. Выбор экскаватора
- •2. Определение количества автосамосвалов
- •8. Подбор средств водоотлива и понижение уровня грунтовых вод
- •9. Ведомость объемов работ (таблица_3)
- •10. Калькуляциязатрат труда и заработной платы (табл_4)
- •11. Календарный план производственных работ
- •График движения рабочих сил
- •12. Определение технико-экономических показателей
- •13. Требования к качеству и приемке работ.
- •14. Мероприятия по технике безопасности
- •15.Список литературы
11. Календарный план производственных работ
График движения рабочих сил

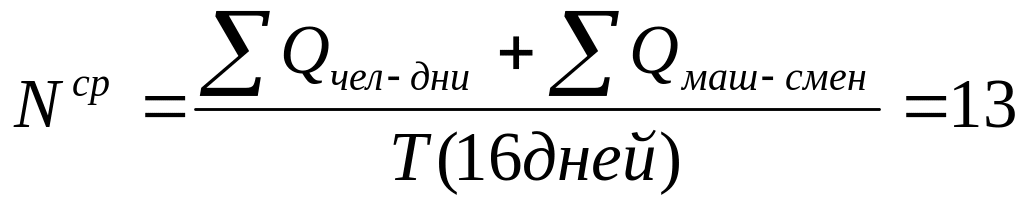

12. Определение технико-экономических показателей
-
N
Показатели
Ед. изм.
Кол-во
1.
Продолжительность
дни
16
2.
Трудоемкость
Чел-дн/Маш-см
175/34
3.
Стоимость
тг
-
13. Требования к качеству и приемке работ.
При производстве земляных работ осуществляют геологический и геотехнический контроль.Контроль качества земляных работ по составу выполненных операций определяется видом и назначением земляных сооружений. Он выполняется, как правило, в три этапа: входной (предварительный), пооперационный (в ходе производства работ) и заключительный (приемо-сдаточный).
Входной контроль при производстве земляных работ включает проверку технической документации, определяющей высотное и плановое положение возводимых земляных сооружений, данные геологических изысканий и испытаний грунтов, акты выноса в натуру основных элементов и закрепление их на местности.
Пооперационный контроль выполняется в полном соответствии с проектом производства работ. При отрывке траншей и котлованов контролируются их геометрические размеры с учетом условий размещения в них элементов сооружений или инженерных сетей, уклоны дна и их направление, крутизна откосов, способы крепления стенок, другие мероприятия, обеспечивающие осуществление или укрепление слабых грунтов.
При отсыпке насыпей контролируется: тип и влажность грунта, из которого отсыпается насыпь; гидрологические условия основания, на которое отсыпается насыпь; последовательность отсыпки слоев насыпи; способ уплотнения и допустимая толщина слоев; увлажнение (осушение) отсыпаемого грунта заданной (нормативной) в пределах каждого слоя; предельно допустимая крупность камней в отсыпном грунте и процентное содержание и др.
Заключительный контроль предусматривает проверку исполнения технической документации.Предъявляемая при сдаче работ техническая документация должна содержать: ведомости постоянных реперов; акты геодезической разбивки земляных сооружений; рабочие чертежи сооружений с внесенными в процессе производства работ и согласованные с проектной организацией и заказчиком изменениями.
При возведении линейно-протяженных земляных сооружений, особенно насыпей и выемок дорог, заключительный этап контроля и сдача-приемка на законченном строительством участке.Сдача-приемка работ проводится на основании: проверки наличия технической документации; выборочной проверки качества выполнения работы и геометрических размеров земляных сооружений; актов приемки скрытых видов работ.
Контроль качества монтажного процесса
Качество монтажа строительных конструкций, в конечном счете здания и сооружения, зависит от качества проектных решений, строительной продукции, ее технологичности и точности установки конструкции в проектное положение, качества сопряжений и их заделки.Повышение уровня монтажной технологичности изделий, их узлов и сопряжений позволяет резко повысить точность монтажа строительных конструкций. Точность монтажа в свою очередь способствует сокращению трудоемкости, машиноемкости, продолжительности и стоимости строительства и повышению долговечности и надежности зданий и сооружений.Качество строительных работ зависит от правильности разбивки здания и сооружения в осях в плане и по высоте, обеспечение проектных отметок и подземных и надземных частей, соблюдения предельных допускаемых отклонений при монтаже конструкции. Допускаемые отклонения регламентируются соответствующими главами СНиП’а по геодезическим работам в строительстве.
