- •Курсовой проект
- •1. Состав расчетно-пояснительной записки
- •1. Состав расчетно-пояснительной записки
- •2. Исходные данные
- •Характеристика условий разработки грунта. (таблица_1)
- •3. Введение
- •4. План фундамента, разрезы траншеи с фундаментом
- •Разрез 2 - 2
- •5. Спецификация сборных железобетонных конструкций
- •6. Определение объемов земленных работ
- •7. Подбор комплекта машин для производства земляных работ
- •1. Выбор экскаватора
- •2. Определение количества автосамосвалов
- •8. Подбор средств водоотлива и понижение уровня грунтовых вод
- •9. Ведомость объемов работ (таблица_3)
- •10. Калькуляциязатрат труда и заработной платы (табл_4)
- •11. Календарный план производственных работ
- •График движения рабочих сил
- •12. Определение технико-экономических показателей
- •13. Требования к качеству и приемке работ.
- •14. Мероприятия по технике безопасности
- •15.Список литературы
2. Определение количества автосамосвалов
В качестве комплектующих машин для вывоза лишнего грунта и обеспечения совместной работы с экскаватором выбираем автосамосвалы. Грузоподъемность и марку назначают в зависимости от объема экскаватора и от дальности перевозки грунта.
Выбираем автосамосвал КрАЗ-222(ЯАЗ-210Е)
Технические характеристики
Грузоподъемность |
10 т |
Емкость кузова |
8 м3 |
Максимальная скорость |
45 км/ч |

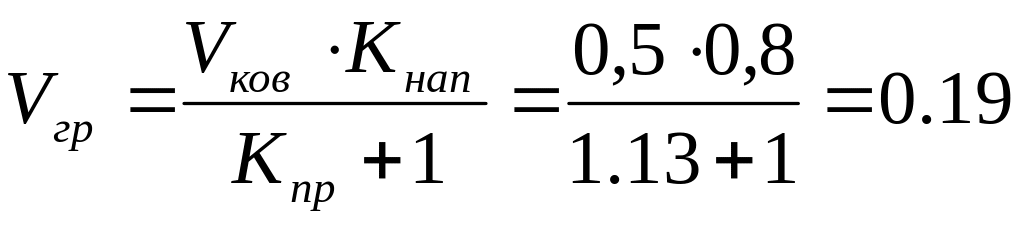

– Объем грунта в полном теле в ковше экскаватора
м3
Vков – принятый объем ковша
Kнап – коэффициент наполнения ковша (для обратной лопаты – от 0,8-1,0)
Кпр – коэффициент первичного разрыхления
– масса грунта в ковше экскаватора
Q=Vгр∙ρ=0.19*1.6=0.304т.
ρ – средняя плотность грунта

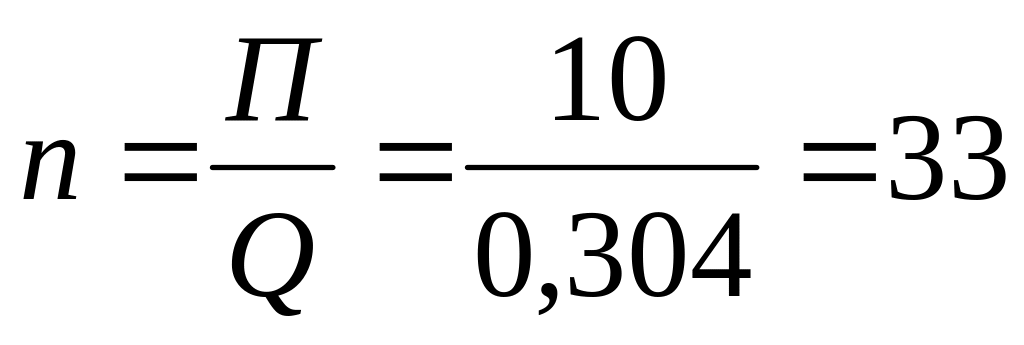

– количество ковша загружаемого в кузов автосамосвала
шт.
П – грузоподъемность автосамосвала
– объем грунта в плоском теле загружаемого в кузов
V=Vгр∙n=0,304∙33=10,03 м3
– определение продолжительности одного цикла работы автосамосвала
L – расстояние транспортировки грунта
tn – время погрузки грунта
tp – время разгрузки грунта – от 1-2 мин
tт – время маневрирования перед погрузкой и разгрузкой – от 2-3 мин.
Vг – средняя скорость автосамосвала в загруженном состоянии – 18км/ч
Vп – средняя скорость в пораженном состоянии – 30км/ч

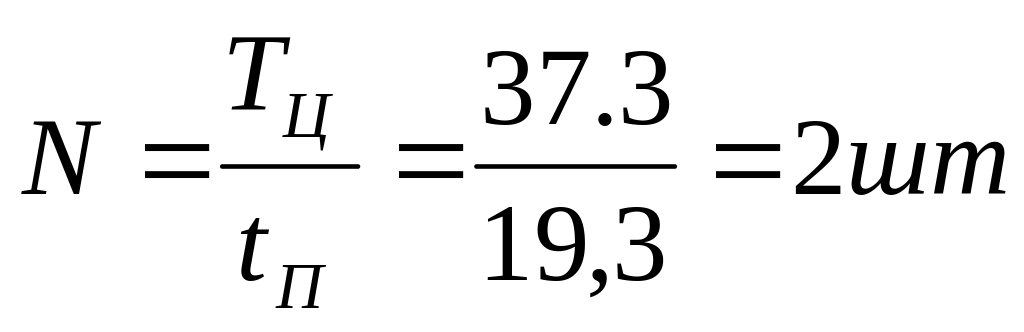

– требуемое количество автосамосвалов
8. Подбор средств водоотлива и понижение уровня грунтовых вод
Водопонижение с помощью иглофильтровых установок
Определяем приток воды к замкнутым установкам для траншеи
=
2*8*2 = 32 м3/ч
-
коэффициент изменения вод (от 1-3м)
К – коэффициент фильтрации (1 - 10 м/сут)
S – глубина необходимого понижения уровня вод (-2.000)

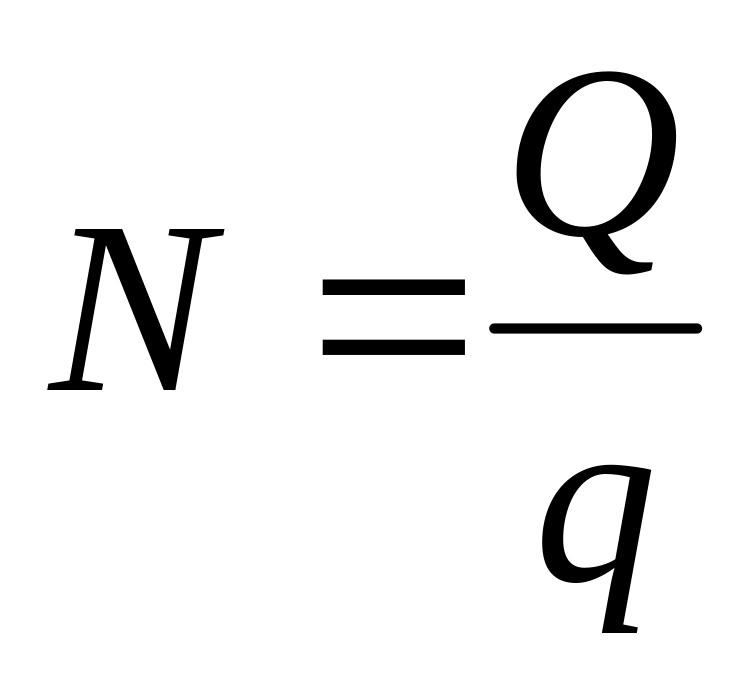

Количество иглофильтров
=
32/1.9 =16 шт.
= пропускная
способность одного иглофильтра;
= 1.9 м³/ч

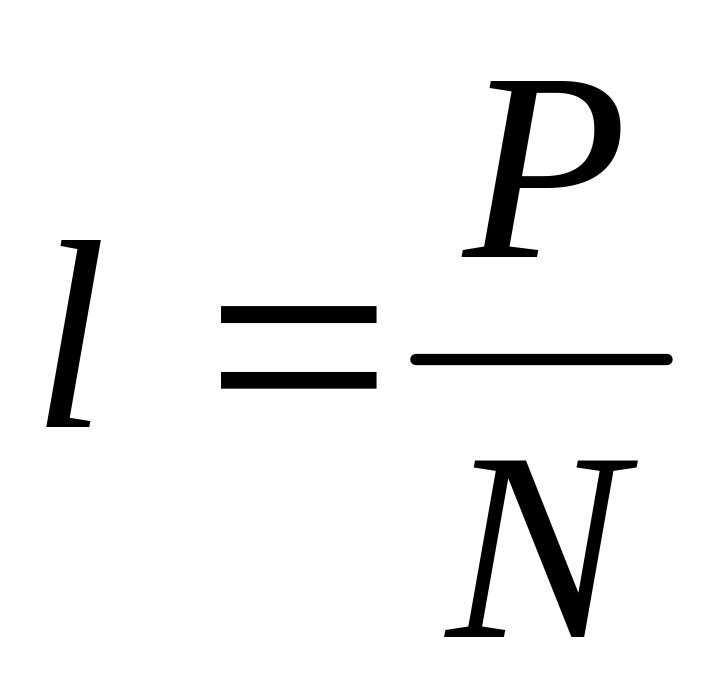

Определение шага иглофильтра
=
288/16=18 м
Р – периметр котлована, м.
N – кол-во иглофильтров
иглофильтры устанавливаются с одной стороны траншеи, по всему периметру
9. Ведомость объемов работ (таблица_3)
№ |
наименование |
V работ |
Примичание или формула подсчета |
|
Ед.изм |
Кол-во |
|||
1 |
Устройство временного ограждения |
м |
448 |
|
2 |
Срезка растительного слоя бульдозером |
1000м² |
7.54 |
Fсрез |
3 |
Разработка траншеи экскаватором обратной лопаты - в отвал - в транспорт |
100м3 |
21.98 19.86 |
Vоб.з Vизл.гр |
4 |
Разработка недобора грунта вручную |
1м3 |
418 |
Vнедобор |
5 |
Устройство искусственного основания из щебня |
1м3 |
418 |
Vнедобор |
6 |
Монтаж фундамента стаканного типа |
шт. |
46 |
|
7 |
Монтаж фундаментных балок |
шт. |
12 |
|
8 |
Гидроизоляция строительных конструкций |
1м2 |
288 |
|
9 |
Обратная засыпка пазух траншеи |
100м3 |
19,9 |
Vоб.з |
10 |
Уплотнение грунта катком |
1000м2 |
66.2 |
Fуп |
11 |
Окончательная планировка территории |
1000м3 |
7.54 |
Fсрез |
