- •Понятие проекта и его определение
- •Понятие цели проекта
- •Понятие инвестиции, их виды и классификация
- •Стадии (фазы) осуществления инвестиционного проекта
- •6. Оценка экономической эффективности технического проекта
- •6.1.Определение условного объема продаж и ожидаемой прибыли от производства сварных изделий (конструкций).
- •6.2 Расчет объема безубыточности и запаса финансовой прочности проекта
- •6.3 Расчет показателей экономической эффективности проекта
- •4 Оценка социальных последствий проекта
Стадии (фазы) осуществления инвестиционного проекта
Общее представление о стадийном осуществлении проекта даёт «Схема жизненного цикла инвестиционного проекта». Инвестиционный проект имеет три основные фазы развития: прединвестиционную, инвестиционную и эксплуатационную (функциональную). Суммарная продолжительность этих стадий составляет жизненный цикл инвестиционного проекта. В связи с тем, что временной фактор играет важную роль в оценке инвестиционного проекта, целесообразно представить весь цикл проекта в виде графика (рис. 1.1)

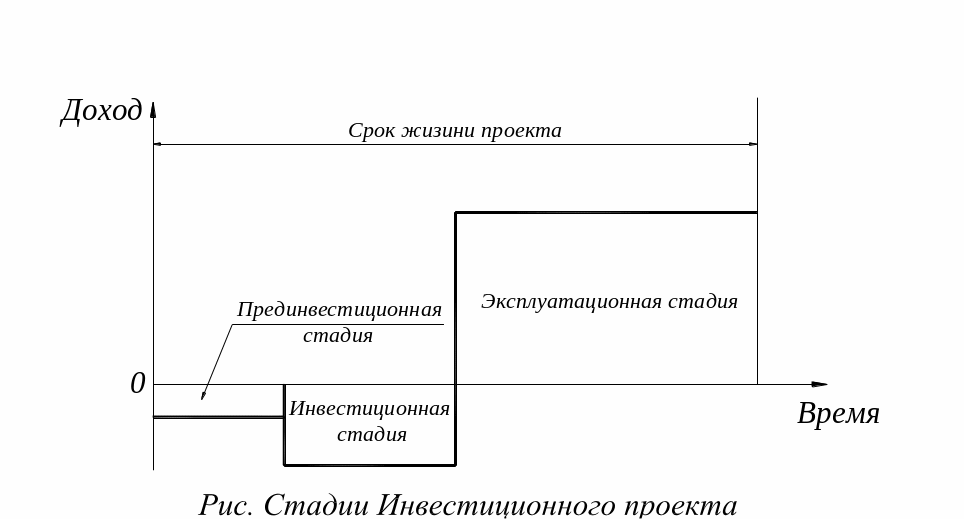

Рис. 1.1 Стадии инвестиционного проекта
Прединвестиционная фаза включает в себя весьма широкий комплекс работ, предшествующих непосредственному инвестированию. На этой стадии на основе комплексных маркетинговых исследований формируется конечные цели проекта и определяются способы их достижения. Проводится укрупнённое технико-экономическое обоснование проекта, определяется номенклатура продукции и мощность предприятия. Даётся оценка основного и оборотного капитала, изучаются источники и условия финансирования проекта, определяются денежные поступления, проводится финансово-экономическая оценка эффективности инвестиций.
Все перечисленные составляющие прединвестиционной стадии в мировой практике принято ранжировать по трём уровням: исследование возможностей, подготовительные (предпроектные) исследования, технико-экономические исследования.
Различие между указанными уровнями достаточно условно. Стоимость проведения прединвестиционной фазы исследований в общей сумме капитальных вложений составляет от 0,8% для крупных проектов и до 5% при небольших объёмах инвестиций по данным ЮНИДО. Основные информационные блоки прединвестиционного исследования в соответствии с международным опытом следующие [2]:
цели проекта, его ориентация и экономическое окружение, юридическое обеспечение;
маркетинговая информация (возможность сбыта, конкурентная среда, перспективная программа продаж и номенклатура продукции, ценовая палитика);
материальные затраты;
место (район) размещения с учётом технологических, климатических, социальных и иных факторов;
проектно-конструкторская часть (выбор технологии, спецификация оборудования и условия её поставки, объёмы строительства, конструкторская документация и т.п.);
организация предприятия и накладные расходы (управление, сбыт и распределение продукции и т.п.);
кадры (потребность, обеспеченность, график работы, условия оплаты, необходимость обучения);
график осуществления проекта (сроки строительства, монтаж и пуско-наладочных работ);
коммерческая (финансовая и экономическая) эффективность проекта.
Инвестиционная фаза включает в себя разработку технического проекта и рабочей документации, а также мероприятия по выполнению работ, предусмотренных техническим проектом. Принципиальной особенностью инвестиционной стадии развития проекта является выполнение работ, требующих больших затрат и носящих необратимый характер. Вместе с детальным (рабочим) проектированием и поставками оборудования проводится строительство, связанное с закупкой строительных материалов, изделий и конструкций, наймом рабочих, арендой строительного оборудования, выполнением строительных, монтажных и пусконаладочных работ, сдачи-приёмки готовых объектов в эксплуатацию.
Итогом данной стадии является формирование постоянных активов предприятия: зданий, сооружений, передаточных устройств рабочих машин и оборудования. Осуществление передачи прав промышленной собственности заказчику проекта от исполнителя работ (генерального подрядчика), подготовка эксплуатационного персонала. Сдача объекта в гарантийную эксплуатацию и его обслуживание в гарантийный период.
Эксплуатационная фаза охватывает приёмку предприятия (объекта) в постоянную эксплуатацию, разработку бизнес-плана, организацию производственного (эксплуатационного) процесса, управление качеством продукции (сертификация продукции), а также мероприятия по сбыту продукции и её сервисному обслуживанию. Текущий мониторинг экономических показателей проекта.
Очевидно, что продолжительность этой стадии прямо связана с величиной получаемого дохода и уровнем компенсации всех видов затрат инвестиционного проекта. Очевидно и то, что эксплуатационная стадия, строго говоря, «пересекаемая» с инвестиционной: непосредственно производственная деятельность может осуществляется в условиях продолжающихся инвестиций.
Эффективная реализация замысла проекта возможна при строгом согласовании всех стадий, работ и ресурсов. Объективным условием успеха является управление процессом выполнения инвестиционного проекта, представляющее собой определение, установление, регулирование и развитие связей между элементами проекта, обеспечивающих достижение поставленных перед проектом целей, а также в реальном распределении инвести5.4. Технико-экономические показатели эффективности проекта.
Снижение трудоемкости сварочных работ.

∆tотн
=
*
100% (42)
,

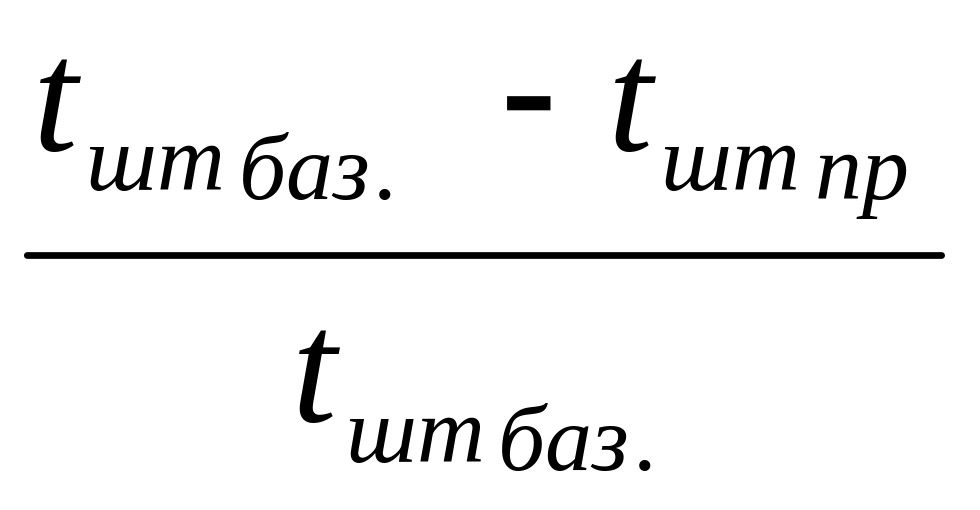

(43)
где t шт. баз. - норма штучного времени на сварочные операции по базовому варианту технологического процесса, мин.,
t шт. пр. - норма штучного времени на сварочные операции по проектируемому варианту технологического процесса, мин.,
Рост производительности труда.
∆Пт =
*

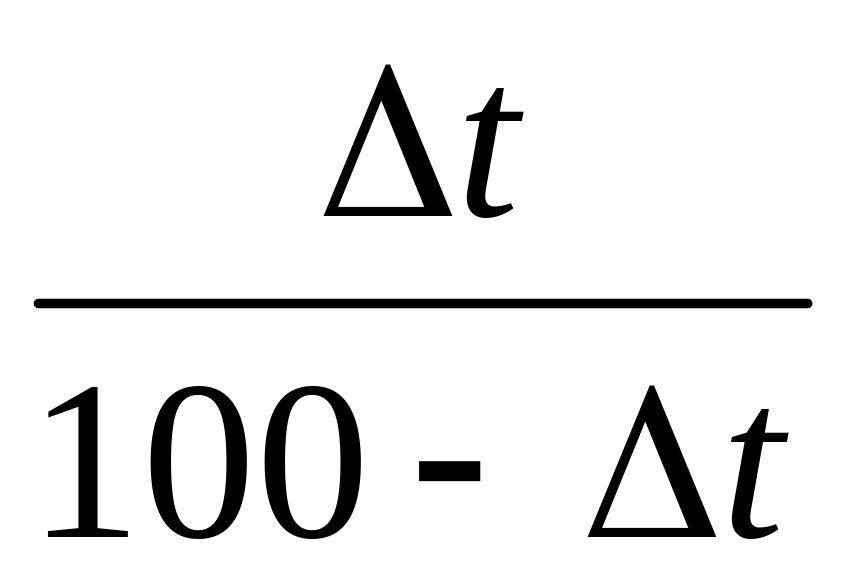

100%, (44)
где
-
снижение трудоемкости сварочных
работ, % .
Снижение технологической себестоимости.

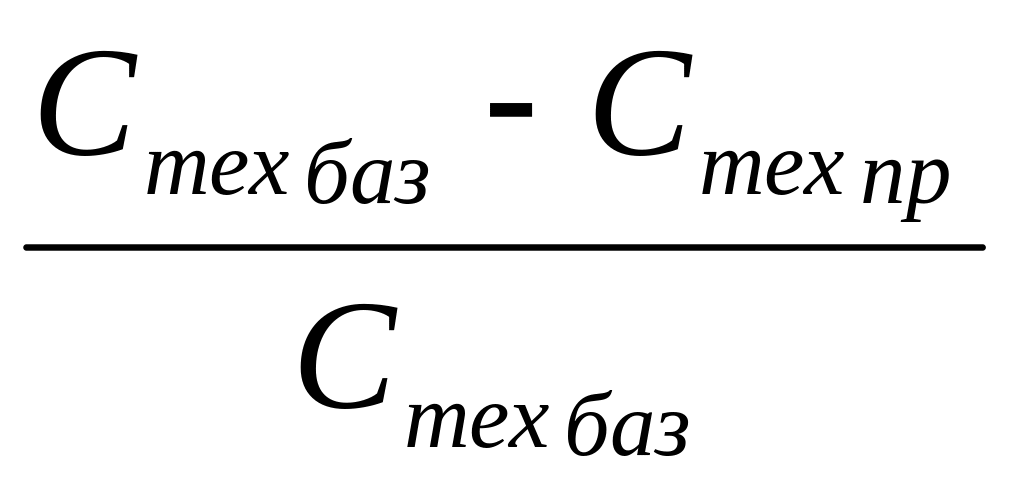

∆Стех =
*
100%, (45)
где Cтех.баз. технологическая себестоимость изготовления по базовому варианту технологического процесса, руб.,
С тех.пр - технологическая себестоимость изготовления по проектируемому варианту технологического процесса, руб.
Экономия затрат от снижения технологической себестоимости в расчете на годовую производительность нового оборудования.
Эуг = Вгод.пр.*(Стех баз – Стех пр )(46),
где Стех баз - технологическая себестоимость изготовления по базовому варианту технологического процесса, руб.,
Стех пр. - технологическая себестоимость изготовления по проектируемому варианту технологического процесса, руб,.
Вгод.пр.- годовая производительность нового оборудования по проектируемому варианту.
Срок окупаемости капитальных вложений.

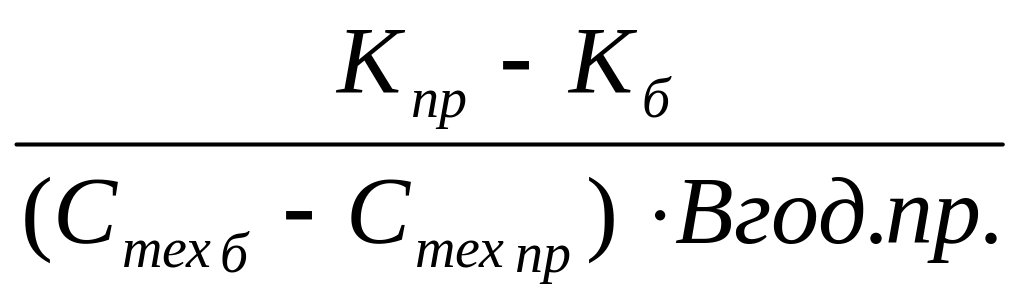

Т =
,
(47)
Где Стех.баз. - технологическая себестоимость изготовления по базовому варианту технологического процесса, руб.,
Стех.пр. - технологическая себестоимость изготовления по проектируемому варианту технологического процесса, руб.,
К баз. - капитальные вложения по базовому варианту, руб.,
К пр. - капитальные вложения по проектируемому варианту, руб.,
Вгод.пр.- годовая производительность нового оборудования по проектируемому варианту.
Срок окупаемости мероприятий в дипломном проекте не должен превышать 2,5-3 лет.
