2.2. Анализ трудоемкости то-2 по узлам и агрегатам

Таблица 12

Анализ трудоемкости ТО-2 по узлам и агрегатам ЗИЛ

Вид работ

Плановая трудоемкость

Фактическая трудоемкость, чел∙ч

Процент выполнения плана, %

Отклонение %

%

чел∙ч

1

2

3

4

5

6

1. Двигатель, включая системы охлаждения, отопления, смазки

8,3

535,7

541,9

101,2

1,2

2. Сцепление

0,6

38,7

31,2

80,6

-19,4

3. Коробка передач

7,6

490,5

483,9

98,7

-1,3

4. Карданная передача

0,5

32,3

35,0

108,4

8,4

5. Задний мост

0,6

38,7

42,9

110,9

10,9

6. Передняя ось и рулевое управление

13,6

877,7

895,4

102,0

2,0

7. Топливная система

15,8

1019,7

1003,9

98,5

-1,5

8. Холодная часть

10,9

703,5

710,1

100,9

0,9

9. Кабина, платформа

1,6

103,3

124,2

120,2

20,2

10. Система питания

16,0

1032,6

1030,1

99,8

-0,2

11. Электрооборудование и приборы

8,6

555,1

561,7

101,2

1,2

12. Общий осмотр

1,2

77,5

61,9

79,9

-20,1

13. Смазочные и очистительные работы

14,7

948,7

943,8

99,5

-0,5

Проведя анализ трудоемкости ТО-2 по узлам и агрегатам автомобиля ЗИЛ-133Г2, можно судить о том, что наибольшую фактическую трудоемкость составляет система питания 1030,1 чел∙ч, а наименьшую по сцеплению 31,2 чел∙ч. Так же можно сделать вывод, что наибольшее выполнение плана составили кабина, платформа (120,2%). Невыполнение плана произошло по сцеплению, коробке передач, топливной системе, системе питания, общему осмотру 80,6%, 98,7%, 98,5%, 99,8%, 79,9% соответственно.

Таблица 13

Анализ трудоемкости ТО-2 по узлам и агрегатам КамАЗ

Вид работ

Плановая трудоемкость

Фактическая трудоемкость, чел∙ч

Процент выполнения плана, %

Отклонение %

%

чел∙ч

1

2

3

4

5

6

1. Двигатель, включая системы охлаждения, отопления, смазки

8,6

491,9

506,4

102,9

2,9

2. Сцепление

0,6

34,3

41,0

119,5

19,5

3. Коробка передач

8,2

469,0

460,2

98,1

-1,9

4. Карданная передача

0,6

34,3

45,3

132,1

32,1

5. Задний мост

0,7

40,0

32,8

82,0

-8,0

6. Передняя ось и рулевое управление

11,4

652,1

666,0

102,1

2,1

7. Топливная система

16,0

915,2

953,8

104,2

4,2

8. Холодная часть

10,1

577,7

591,4

102,4

2,4

9. Кабина, платформа

2,3

131,6

130,6

99,2

-0,8

10. Система питания

16,0

915,2

1001,3

109,4

9,4

11. Электрооборудование и приборы

9,3

532,0

611,5

114,9

14,9

12. Общий осмотр

1,5

85,8

94,7

110,4

10,4

13. Смазочные и очистительные работы

14,7

840,8

888,0

105,6

5,6

Проведя анализ трудоемкости ТО-2 по узлам и агрегатам автомобиля КамАЗ-54112, можно судить о том, что наибольшую фактическую трудоемкость составляет система питания 1001,3 чел∙ч, а наименьшую задний мост 32,8 чел∙ч. Так же можно сделать вывод, что наибольшее выполнение плана составила карданная передача (132,1%). Невыполнение плана произошло по коробке передач, заднему мосту, кабине 98,1%, 98%, 99,2% соответственно.

Таблица 14

Анализ трудоемкости ТО-2 по узлам и агрегатам парка

Вид работ

Плановая трудоемкость

чел∙ч

Фактическая трудоемкость, чел∙ч

Процент выполнения плана, %

Отклонение %

1

2

3

4

5

1. Двигатель, включая системы охлаждения, отопления, смазки

1027,6

1048,3

102,0

2,0

2. Сцепление

73,0

72,2

98,9

-1,1

3. Коробка передач

959,5

944,1

98,4

-1,6

4. Карданная передача

66,6

80,3

120,6

20,6

5. Задний мост

78,7

75,7

96,2

-3,8

6. Передняя ось и рулевое управление

1529,8

1561,4

102,1

2,1

7. Топливная система

1934,9

1957,7

101,2

1,2

8. Холодная часть

1281,2

1301,5

101,6

1,6

9. Кабина, платформа

234,9

254,8

108,5

8,5

10. Система питания

1947,8

2031,4

104,3

4,3

11. Электрооборудование и приборы

1087,1

1173,2

107,9

7,9

12. Общий осмотр

163,3

156,6

95,9

-4,1

13. Смазочные и очистительные работы

1789,5

1831,8

102,4

2,4

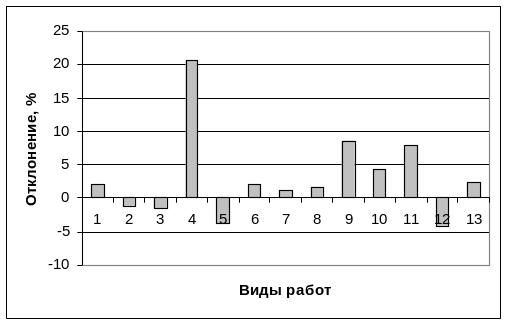

Проведя анализ трудоемкости ТО-2 по узлам и агрегатам парка, можно судить о том, что наибольшую фактическую трудоемкость составляет система питания 2031,4 чел∙ч, а наименьшую сцепление 72,2 чел∙ч. Так же можно сделать вывод, что наибольшее выполнение плана составила карданная передача (120,6%). Невыполнение плана произошло по сцеплению, коробке передач, заднему мосту, общему осмотру 98,9%, 98,4%, 96,2%, 95,9% соответственно.
