- •Курсовая работа
- •Содержание:
- •Введение
- •Характеристика района строительства
- •2.Расчёт климатических характеристик
- •Ленинградская область Ст. Будогощь
- •3. Показатели выработки сборочно-укладочного комплекса
- •Постоянные расчетные параметры.
- •4. Срок строительства линии. Ресурсы сборочно-укладочного комплекса.
- •Исходные данные и расчетные параметры.
- •Последовательность расчетов.
- •Ресурсы сборочно-укладочного комплекса.
- •5. Расчёт параметров звеносборочной базы.
- •6. Балластировка пути. Транспортные процессы
- •Постоянные расчетные параметры и исходные данные.
- •Потребность в балластных материалах.
- •7. Организация работ по сооружению земляного полотна
- •8. Организация строительства искусственных сооружений
- •Список используемой литературы:
5. Расчёт параметров звеносборочной базы.
Основной характеристикой звеносборочной базы является производительность, которая зависит с одной стороны от организации работ и применяемого комплекса машин и оборудования на звеносборочной базе, с другой стороны должна обеспечивать темп монтажа РШР, определяемый общей схемой строительства линии. Таким образом, производительность звеносборочной базы может играть двоякую роль: она может быть задана, исходя из темпа укладки пути, и может являться ограничением этого темпа.

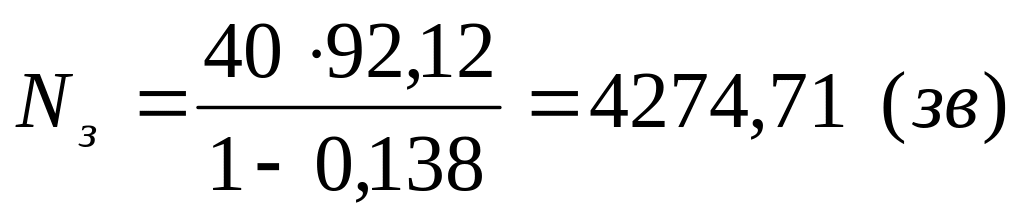

число укладываемых звеньев ( объем работ базы)
-
уточнённая длина участка линии, км.
=0,138
– коэффициент, учитывающий удлинение
линии за счёт станционных путей

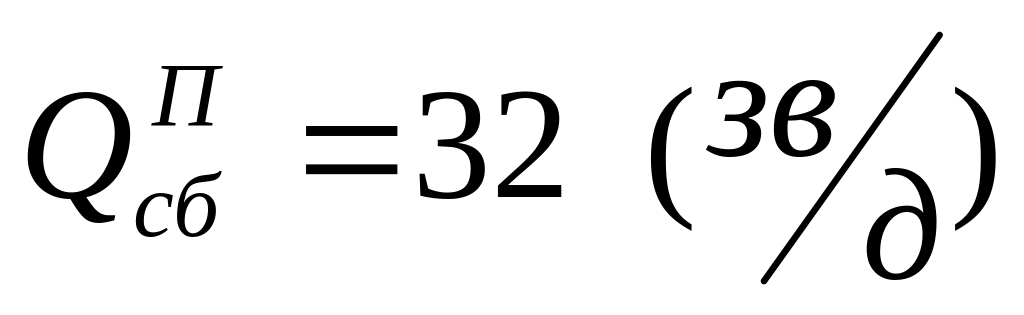

потребная производительность базы (суточная)
-
время сборки звеньев, дн.
-
удельное время монтажа РШР (мес/км)
-
среднее число дней работы комплекса в
месяц (
=18
дней)
объём склада
так как
,
то
протяженность склада
26 – длина штабеля звеньев с учётом прохода в метрах
-
число звеньев в штабеле
- число рядов в штабеле
По известному значению потребной
суточной производительности звеносборочной
базы (
)
подбираем агрегат по сборки звеньев,
выбор осуществляется путем сравнения
потребной производительности базы с
возможной для данного агрегата.
Одновременно подбираем режим работы
базы ( определяем коэффициент сменности).
Агрегат для сборки звеньев |
Суточная производительность зв/д. |
Коэффициент сменности |
ЗС-100 |
16(32) |
1(2) |
ППЗЛ-500 |
18(41-46) |
1(2) |
ППЗЛ-650 |
19-23(38-46) |
1(2) |
ЗЛХ-800 |
37-40(65-80) |
1(2) |
Так полученное значение
не лежит в этих интервалах, то принимаем
ближайшее наибольшее значение
(ЗС-100 при коэффициенте сменности
равном 2) и выполняем перерасчёт:
6. Балластировка пути. Транспортные процессы
Предназначается для определения по темпу, продиктованному возможностям сборочно-укладочного комплекса:
- потребного объема
послойной балластировки сообразно с
основными параметрами плана линии и
распределением объема по слоям;
- числа
вагонов для доставки балласта для
каждого этапа балластировки;
- массы
балластного
поезда, ведомого по строящейся линии
типичным локомотивом;
- средней скорости
движение балластных поездов по действующей
сети;
- средней скорости
балластного маршрута по действующей
сети и строящейся линии;
- времени
погрузки балластного поезда в песчаном
карьере или на щебеночном заводе;
- числа
балластных поездов, необходимых для
доставки балласта от его источников;
и оценки ограничений:
- по силе тяги локомотива, развиваемой на руководящем уклоне;
- по числу вагонов в поезде;
- по наличию числу
вагонов для перевозки балласта;
- по возможности погрузочных средств;
- по степени использования
подвижного состава в транспортных
процессах балластировки пути.
