1. Организация неритмичных потоков. Методика расчета неритмичных потоков матричным способом.

Число захваток – 4

Специализированным потоком охвачены работы:

- подземная часть здания

- надземная часть здания

- санитарно-технические работы

- отделочные работы

Работы ведутся в одну смену.

Исходные данные записыв в клеточную матрицу. Расчет сводится к нахождению такого совмещения выполняемых работ, при кот организационные перерывы в работе смежных бригад на захватках будут миним и в то же время должны обеспечивать беспрепятственное развитие частных потоков на всех захватках. Захватка, на кот следующий процесс начинается без всякой задержки при беспрепятственном развитии его на всех других захватках, определит место критического сближения 2х смежных частных потоков. Если уменьш или увелич это сближение, то в первом случ последующий процесс начнется раньше, чем будет закончен на данной захватке предыдущий процесс; во втором – неоправданно увеличится общий срок строительства.

В каждой паре смежных процессов сопоставляется время их выполнения в диагональных клетках при движении сверху вниз. Если все сроки правого столбца по диагонали будут больше или равны срокам левого, то расчет следует начинать сверху, а если меньше, то снизу.

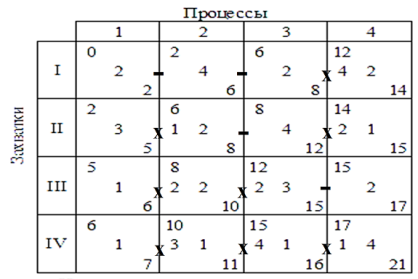

Расчет первого частного потока ведется всегда сверху вниз. Сравнивая продолжительности процессов в диагональн клетках первого и второго столбцов, имеем: 4>3, 2>1, 2>1. Сл-но, эти два процесса увязываются по первой захватке. То же получается для второго и третьего процессов (2=2, 4>2, 3>1). Сопоставляя третий и четвертый процессы, отмечаем, что сначала строки правого столбца меньше левого (2<4, 1<3), а затем больше (2>1). Тогда увязку следует производить по третьей захватке, где и будет место критического сближения. При большем числе захваток возможно неоднократное чередование значений «больше», «меньше». В таких случаях рекомендуется сначала выполнить предварительный расчет сверху вниз, начиная с первой захватки. Затем проводится анализ с целью определения захватки с наибольшим превышением окончания предшествующего процесса над началом последующего. Приняв данную захватку за место критического сближения частных потоков, нужно откорректировать расчет, ведя его вверх и вниз от выше указанной захватки.

4. Согласование, экспертиза и утверждение проектно-сметной документации. (Подробнее в вопросе №15).

Согласование проектно-сметной документации

Перед согласованием и экспертизой ГИП проверяет разработанную проектно-сметную документацию и удостоверяет записью ее полное соответствие СНиПу, инструкциям, государственным стандартам.

По СНиПу при проектировании в две стадии состав проекта должен иметь следующий вид:

1) общая пояснительная записка

2)генеральный план и транспорт

3)технологические решения

4)организация и условия труда работников

5)управление производством и предприятием, организация условий и охраны труда рабочих и служащих

6)архитектурно-строительные решения

7)инженерное оборудование, сети и системы

8)организация строительства

9)охрана окружающей среды

10)инженерно-технические мероприятия гражданской обороны

11)сметная документация

12)эффективность инвестиций.

Если проект утвержден, на его основании разрабатывается рабочая документация (РД): локальные сметы, ведомости объемов СМР, перечень необходимых материалов, ППР, спецификации оборудования и приборов. Согласование проекта – дело генпроектировщика.

Согласование с органами Госнадзора и другими организациями не производится, если при проектировании реконструкции и технического перевооружения не изменяются условия подвода коммуникаций, не нарушаются требования действующих СНиП, государственных стандартов и инструкций.

Готовый проект, а также сметы по рабочим чертежам рассматриваются и утверждаются генпроектировщиком, заказчиком и генподрядчиком. После рассмотрения и согласования генподрядчиком и субподрядными организациями раздела "Организация строительства", конструктивных решений и смет, материалы передаются на утверждение Заказчику.

Экспертиза проектно-сметной документации

Согласованная и утвержденная проектно-сметная документация передается на экспертизу в Главное управление государственной экспертизы (Главгосэкспертиза) России. Вместе с подчиненными территориальными органами государственной вневедомственной экспертизы, экспертными подразделениями отраслевых министерств, ведомств и местных органов исполнительной власти Главгосэкспертиза оценивает качество разработки проектно-сметной документации, необходимость и экономическую целесообразность, экологическую и санитарно-эпидемиологическую безопасность проектируемого объекта и другие вопросы, подлежащие проработке при проектировании.

После государственной экспертизы проектно-сметная документация передается на утверждение в соответствующие инстанции в зависимости от значимости объекта (Правительство РФ, муниципальные и местные органы исполнительной власти, администрация предприятий).
