4 .1.1. Расчет сетевой модели.

Расчет производим секторным способом.

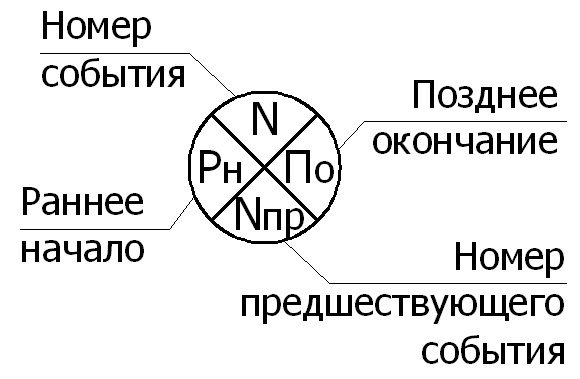

При секторном способе расчет выполняется в кружках событий сетевой модели, при этом события делятся на 4 сектора. Рассчитываются ранние начала, поздние окончания и два резерва времени: общий и частный.

Расчет раннего начала :

РНij =РОhi+thi

PH2-3=РО1-2+t1-2=1+5=6

Расчет поздних окончаний:

ПОij=ПОjk- tjk

ПО2-3= ПО3-4-t3-4=7-1=6

Общий резерв времени:

Rij=ПОjk-РНij-tij

R4-5= ПО5-6-РН4-5-t4-5=14-7-1=6

Частный резерв времени:

rij=РНjk-РНij-tij

r4-5=РН5-6-РН4-5-t4-5=8-7-1=0.

4 .1.2. Построение сетевого графика.

После расчета и преобразования сетевой модели строим сетевой график в масштабе времени.

4.2. Построение эпюр.

На основании данных сетевого графика строим эпюры:

1. Эпюра движения рабочих.

2. Эпюра трудозатрат.

4.3. Расчет тэп.

1.Срок реставрации по графику 72 рабочих дня.

2. Величина критического пути 53 рабочих дня.(Lкр)

3.Срок реконструкции по нормативу

Этот срок нужно проверить по «Нормам продолжительности капитального ремонта жилых и общественных зданий и объектов городского благоустройства».

Площадь ремонтируемого здания 71,68 м 2 по Таблице 1 «Комплексный капитальный ремонт», рекомендуемая продолжительность строительства 2,5месяцев =76 дн. календарных. Сравним этот показатель с тем, который рекомендуется в условиях местонахождения нашего здания:

Пересчитаем величину нашего критического пути в календарные дни:

53×1,36=72дн.

53×1,2=64дн.

4. Подсчитаем разницу в процентах между нормативной и проектной продолжительностью работ, она не должна превышать 40%, по формуле:

Т= ×100%

ΔТ= ×100%= 15% < 40%, условие выполняется.

5.Общая трудоемкость реконструкции 297 ч×дн.

5. Организация строительной площадки и схема стройгенплана.

Размеры строительной площадки мы определили исходя из сложившейся городской застройки. Ограждением строительной площадки используем уже существующее ограждение реконструируемого объекта. Временные дороги устраивать не требуется, так как вся площадка заасфальтирована. Площадку для хранения строительного мусора располагаем рядом с выездами.

Так как в ремонтируемом здании имеются помещения пригодные для эксплуатации, все бытовые и складские помещения располагаем внутри здания. На первом этаже используются существующие санузлы, размещены комната отдыха и принятия пищи и раздевалка. Также расположена прорабская, помещение для хранения инвентаря и помещение для хранения лакокрасочных материалов. В связи с этим нет необходимости возводить бытовой городок. Для реконструкции фасадов используем автовышку.

Используем существующие коммуникации (освещение, водопровод, канализацию).

Реконструкция ведется без прекращения функционирования объекта.

6 . Список используемой литературы:

1. Организация строительного производства/Т.Н. Цай, П.Г. Грабовый. – М.: Издательство АСВ, 1999.

2. Реконструкция и капитальный ремонт жилых и общественных зданий: Справочник производителя работ/В.Л. Вольфсон и др. – М.:Стройиздат,2003.

3. Организация строительного и ремонтного производства: Учебное пособие/И.А. Гамалей. – Новосибирск, 2002.

4. ЕНиР. Сборник Е6. Плотничные и столярные работы/Госстрой СССР. – М.: Прейскурантиздат, 1987.

5. ЕНиР. Сборник Е8. Отделочные покрытия строительных конструкций. Вып.2. Облицовка природным камнем/ Госстрой СССР. – М.: Прейскурантиздат,1987.

6. ЕНиР. Сборник Е20. Ремонтно-строительные работы. Вып.1. Здания и промышленные сооружения/Госстрой СССР. – М.:Стройиздат,1987.

7. Нормы продолжительности капитального ремонта жилых и общественных зданий и объектов городского благоустройства. – М.: Стройиздат,1982.
