Типы длительности в ms Project

В MS Project Вы можете описывать длительность задач двумя способами:

  1. Обычная длительность (используется по умолчанию). Для задач, которые должны выполняться только в рабочее время (по умолчанию это 8 часов каждый день за исключением выходных и праздников). Если задача с обычной длительностью 2 дня начинается в пятницу утром, то закончится она только в понедельник вечером. MS Project учтет выходные дни (субботу и воскресенье) при вычислении срока завершения этой задачи. При этом будет затрачено 16 часов рабочего времени.

  2. Продленная длительность. Для задач, которые должны выполняться в любое время (как в рабочее, так и в нерабочее время). Если задача с продленной длительностью 2 дня начнется в пятницу утром, то закончится она утром в воскресенье. При этом выполнение задачи будет происходить все 24 часа в сутки и на задачу уйдет 48 часов непрерывного времени. Продленные длительности удобно использовать для описания процессов, которые не могут быть приостановлены после того, как начнутся.

Оцененная длительность задачи (Предварительная оценка длительности)

Когда Вы создаете задачу и сразу не вводите ее длительность, то длительность задачи будет отмечена вопросительным знаком. Это означает, что MS Project пометил длительность этой задачи как оцененную. Оцененные длительности не накладывают никаких ограничений на расчет расписания (графика) проекта, они только служат напоминанием. Вопросительный знак пропадает после того, как Вы укажете новое значение длительности задачи.

Как указать длительность задачи

Для того чтобы указать длительность задачи.

  1. В представлении Диаграмма Ганта дважды щелкните мышкой по задаче, для которой Вы хотите указать длительность. В результате появится окно Сведения о задаче

  2. В поле Длительность укажите требуемую длительность задачи. Для указания продленной длительности (см. ниже) перед единицей времени введите букву а (русскую). Единицы времени, которые можно использовать при указании длительности:

    Для обычной длительности

    Для продленной длительности

    Единица времени

    м (мин)

    ам (амин)

    Минута

    ч (час)

    ач (ачас)

    Час

    д (день)

    ад (адень)

    День

    н (нед, неделя)

    ан (анед, анеделя)

    Неделя

    мес (мес, месяц)

    амес (амес, амесяц)

    Месяц

  3. Нажмите OK

Указывать длительность можно с пробелом между числом и обозначением 2 д и можно без пробела 2д

Примечание

Для указания длительности задачи существует еще два способа:

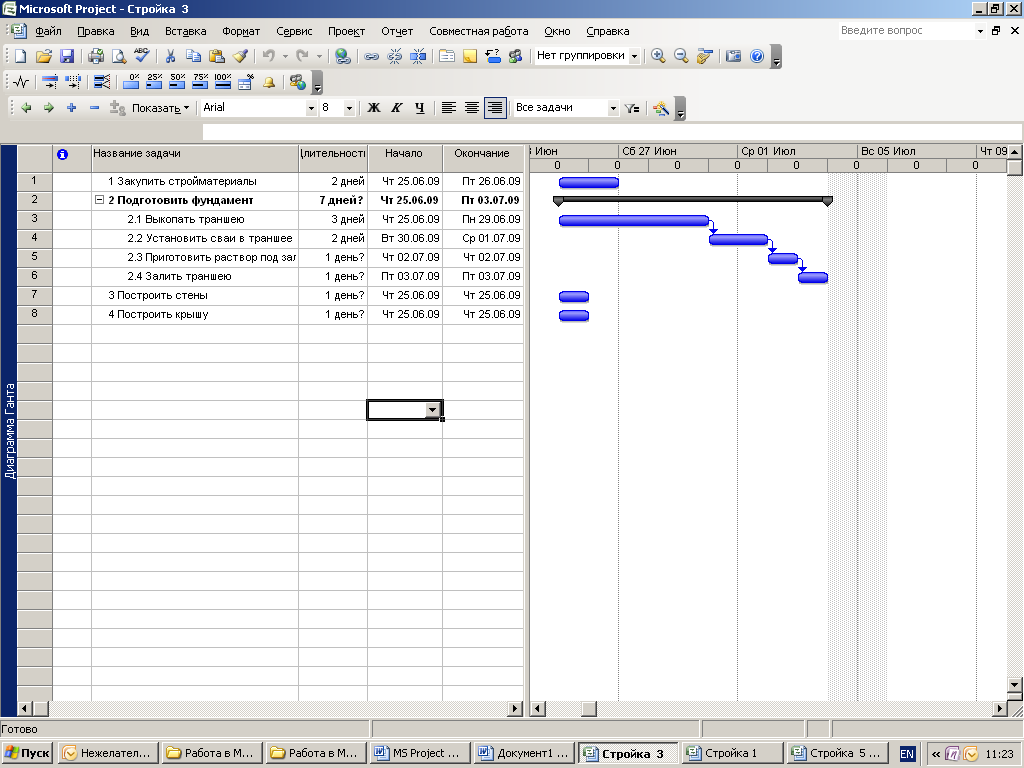

  1. В представлении Диаграмма Ганта найдите задачу, для которой Вы хотите указать длительность. Укажите длительность в столбце Длительность.

  2. Длительность можно также указать при помощи мыши. Для этого на графической части представления Диаграмма Ганта мышью укажите на конец прямоугольника задачи (при этом он должен изменить свою форму) . Нажмите левую кнопку мыши и перетаскивайте конец прямоугольника до тех пор, пока длительность задачи не достигнет требуемой величины.

Примечание

Для задач, объединенных в фазы, указывайте длительность только для подзадач низшего уровня. Длительность подфаз и фаз MS Project рассчитает сам.

Вы можете самостоятельно пометить длительность задачи как оцененную, если введете вопросительный знак после длительности задачи.

В файле Стройка 1 укажите следующие длительности задач
