- •Кафедра Менеджмента и Маркетинга
- •Факультет Информационных Технологий и Информационного Менеджмента
- •Пермь 2009
- •Основные понятия ms Project
- •Ресурсы
- •Назначения
- •Основные элементы пользовательского интерфейса ms Project
- •Представления
- •Как указать дату начала или завершения проекта
- •Ввод описания проекта
- •Настройка календаря
- •Настройка календаря в ms Project
- •Как создать свой базовый календарь
- •Лабораторная работа 1: Создание нового проекта
- •Задание 1. Создание нового проекта
- •Задание 2. Описание проекта
- •Задание 3. Настройка календаря.
- •2.2 Работа со списком задач Разбиение проекта на задачи, фазы и вехи
- •Создание задачи
- •Вставка новой задачи в существующий список задач
- •Удаление задач
- •Создание фаз
- •Нумерация задач и фаз
- •Раскрытие и сокрытие структуры фазы
- •Длительность задач
- •Общие параметры календаря
- •Типы длительности в ms Project
- •Как указать длительность задачи
- •Использование календарей задач
- •Создание повторяющейся задачи
- •Добавление вспомогательной информации к задаче
- •Лабораторная работа 2: Ввод и упорядочивание списка задач
- •Задание 1.
- •Задание 2.
- •Задание 3.
- •. Связывание задач и наложение ограничений на время выполнения задачи
- •Типы связей между задачами
- •Как связать задачи
- •На панели инструментов нажмите кнопку Связать задачи или выполнить команды Правка - Связать задачи
- •По умолчанию ms Project создает связи типа Окончание-начало (он). Этот порядок можно изменить впоследствии.
- •Перекрытия и запаздывания между связанными задачами
- •Для чего нужны ограничения на время выполнения задачи?
- •Как наложить ограничение на время выполнения задачи
- •Как разрешить конфликт ограничений?
- •Указание крайних сроков для задач
- •2.4 Ресурсы Типы ресурсов
- •Работа со списком ресурсов
- •Для файла Стройка 3 создадим Список ресурсов
- •Настройка рабочего графика ресурсов
- •Лабораторная работа 4: Ввод списка ресурсов
- •Задание 1.
- •Задание 2.
- •Выделяемое количество ресурсов
- •Работа с назначениями Назначение ресурсов задачам
- •Удаление назначения
- •Замена ресурса в назначении
- •Просмотр назначений
- •Влияние назначений на расчет расписания проекта
- •Чтобы изменить тип задачи:
- •Лабораторная работа 5: Работа с назначениями
- •Задание 1.
- •Задание 2.
- •Затраты на материальные ресурсы, определяемые ценой ресурса
- •Единовременные платежи за использование ресурсов
- •Назначение затрат на ресурс
- •Чтобы указать таблицу затрат для назначения:
- •Фиксированные затраты на задачи
- •Метод накопления стоимости проекта
- •Для ввода параметров можно также пользоваться представлением Лист ресурсов
- •Лабораторная работа 6: Работа с затратами
- •Задание 1.
- •Задание 2.
- •Задание 3.
- •3.2 Оптимизация по срокам Критический путь
- •Отображение критического пути
- •Выравнивание ресурсов
- •Выравнивание ресурсов с помощью ms Project
- •Затраты на задачу
- •Затраты на ресурс
- •Сохранение базового плана
- •Задание 3.
- •5.2 Контроль расписания проекта Показатели прогресса выполнения задачи
- •Ввод в расписание фактических данных
- •Фактическая и оставшаяся длительность
- •Степень завершения задачи
- •Фактические и оставшиеся трудозатраты
- •Процент завершения по трудозатратам
- •Задание текущей или отчетной даты проекта
- •Отображение линий прогресса на диаграмме
- •Задание 2.
- •Задание 3.
- •Ввод данных о распределении фактической работы ресурсов по времени
- •Различия между запланированной и фактической работой
- •Лабораторная работа 14: Контроль работы ресурсов
- •Ввод данных о ежедневных фактических затратах по задаче
- •Анализ затрат Освоенный объем
- •Отображение показателей метода освоенного объема
- •Изменение высоты прямоугольников задач на диаграмме Ганта
- •Изменение внешнего вида линий связи
- •Отображение дополнительной информации на диаграмме Ганта
- •Форматирование временной шкалы
- •Форматирование линий сетки
- •Форматирование диаграмм Ганта при помощи мастера
- •Сортировка информации в представлении
- •Ручной способ консолидации проектов
- •Полуавтоматический способ консолидации проектов
- •Организация консолидированных проектов
- •Связывание задач в разных проектах
- •Рабочие пространства
- •Создание самостоятельного пула ресурсов.
- •Лабораторная работа 17: Совместное использование ресурсов.
- •Практические рекомендации
- •Обзоры по проекту.
- •Информация о задачах
- •Информация об использовании ресурсов
- •Информация о затратах
- •Информация о прогрессе по проекту
- •Настройка параметров печати
- •Колонтитулы и легенды
- •Настройка страниц
- •Разрывы страницы
Затраты на материальные ресурсы, определяемые ценой ресурса
MS Project вычисляет стоимость использования ресурса на основе цены и количества материального ресурса, необходимого для выполнения задачи. Напомним, что количество материального ресурса может зависеть от длительности задачи, если ресурс имеет переменную норму потребления.
Единовременные платежи за использование ресурсов
Этот тип затрат можно использовать как дополнение к затратам, основанным на тарифах или цене. Например, за доставку стройматериалов может потребоваться заплатить дополнительно, независимо от стоимости стройматериалов, рассчитанной на основе их цены. Единовременные платежи не зависят от объема запланированной работы, они должны учитываться только при каждом новом назначении ресурса на задачу. Объем единовременных платежей зависит от типа ресурса. Для материальных ресурсов объем этих платежей не зависит от количества ресурсов, а для трудовых ресурсов единовременные платежи могут зависеть от выделяемого количества ресурсов. Например, если для выполнения задачи могут потребоваться три каменщика, а единовременные затраты на использование одного каменщика составляют 500р., то единовременные затраты на использование троих каменщиков составят 500р. 3 = 1500р. С другой стороны, если единовременные затраты на использование (скажем, плата за доставку) материального ресурса цемент составляют 500р., то эти 500р. будут платой за использование любого количества цемента, даже если это будет 10 тонн цемента.
Назначение затрат на ресурс
Для назначения затрат на ресурс:
Перейдите в представление Использование ресурсов
Выберите ресурс, которому Вы хотите назначить тариф или величину единовременного платежа.
Выполните команду Проект – Сведения о ресурсе, или сделайте два щелчка мышью по ресурсу. Откроется окно Сведения о ресурсе, перейдите на закладку Затраты
Введите информацию в поля Стандартная ставка, Ставка сверхурочных (для материальных ресурсов это поле недоступно) и Затраты на использование (Величина единовременного платежа за использование ресурса)
Для того чтобы сократить время, требуемое для ввода информации, можно задать значения тарифов по умолчанию. Для этого:
В меню Сервис, выберите Параметры
Перейдите на закладку Общие
Заполните поле Стандартная ставка по умолчанию
Заполните поле Ставка сверхурочных работ по умолчанию
Таблицы норм затрат
Таблица норм затрат – это набор ставок или цен ресурса, а также размеров единовременных платежей за использование ресурса. Таблицы норм затрат ресурса можно использовать для того, чтобы описывать изменения ставок и единовременных платежей по ходу выполнения проекта. Например, с использованием таблиц норм затрат можно описать постепенное увеличение заработной платы сотрудников по мере завершения проекта. Всего можете описать до 25 изменений ставок и единовременных платежей за использование ресурса с указанием времени проведения изменения. MS Project будет применять новые ставки при достижении срока очередного изменения.
Вы можете использовать до пяти таблиц норм затрат для одного ресурса. Практическое значение этой возможности в том, что таким образом Вы можете использовать разные способы оплаты труда для разных типов работы. Таблицы норм затрат связываются с назначениями.

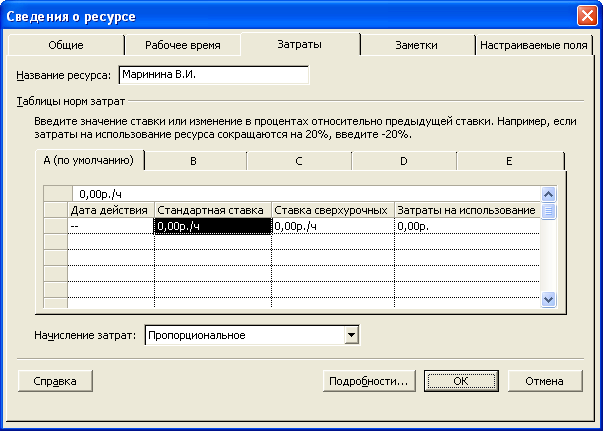

Чтобы создать таблицу норм затрат:
Перейдите в представление Использование ресурсов
Выберите ресурс, для которого надо создать таблицу затрат
На панели инструментов нажмите на кнопку Сведения о ресурсе
В окне Сведения о ресурсе перейдите на закладку Затраты.
Выберите таблицу при помощи закладок A–E. Таблица A является таблицей по умолчанию. Если Вы не укажете специально, какую таблицу норм затрат использовать для конкретной задачи, MS Project будет использовать таблицу A.
В полях Стандартная ставка, Ставка сверхурочных и Затраты на использование укажите соответствующие значения. В поле Дата действия Вы должны указать дату, с которой изменения вступают в силу.
Нажмите на кнопку OK
