- •Кафедра Менеджмента и Маркетинга
- •Факультет Информационных Технологий и Информационного Менеджмента
- •Пермь 2009
- •Основные понятия ms Project
- •Ресурсы
- •Назначения
- •Основные элементы пользовательского интерфейса ms Project
- •Представления
- •Как указать дату начала или завершения проекта
- •Ввод описания проекта
- •Настройка календаря
- •Настройка календаря в ms Project
- •Как создать свой базовый календарь
- •Лабораторная работа 1: Создание нового проекта
- •Задание 1. Создание нового проекта
- •Задание 2. Описание проекта
- •Задание 3. Настройка календаря.
- •2.2 Работа со списком задач Разбиение проекта на задачи, фазы и вехи
- •Создание задачи
- •Вставка новой задачи в существующий список задач
- •Удаление задач
- •Создание фаз
- •Нумерация задач и фаз
- •Раскрытие и сокрытие структуры фазы
- •Длительность задач
- •Общие параметры календаря
- •Типы длительности в ms Project
- •Как указать длительность задачи
- •Использование календарей задач
- •Создание повторяющейся задачи
- •Добавление вспомогательной информации к задаче
- •Лабораторная работа 2: Ввод и упорядочивание списка задач
- •Задание 1.
- •Задание 2.
- •Задание 3.
- •. Связывание задач и наложение ограничений на время выполнения задачи
- •Типы связей между задачами
- •Как связать задачи
- •На панели инструментов нажмите кнопку Связать задачи или выполнить команды Правка - Связать задачи
- •По умолчанию ms Project создает связи типа Окончание-начало (он). Этот порядок можно изменить впоследствии.
- •Перекрытия и запаздывания между связанными задачами
- •Для чего нужны ограничения на время выполнения задачи?
- •Как наложить ограничение на время выполнения задачи
- •Как разрешить конфликт ограничений?
- •Указание крайних сроков для задач
- •2.4 Ресурсы Типы ресурсов
- •Работа со списком ресурсов
- •Для файла Стройка 3 создадим Список ресурсов
- •Настройка рабочего графика ресурсов
- •Лабораторная работа 4: Ввод списка ресурсов
- •Задание 1.
- •Задание 2.
- •Выделяемое количество ресурсов
- •Работа с назначениями Назначение ресурсов задачам
- •Удаление назначения
- •Замена ресурса в назначении
- •Просмотр назначений
- •Влияние назначений на расчет расписания проекта
- •Чтобы изменить тип задачи:
- •Лабораторная работа 5: Работа с назначениями
- •Задание 1.
- •Задание 2.
- •Затраты на материальные ресурсы, определяемые ценой ресурса
- •Единовременные платежи за использование ресурсов
- •Назначение затрат на ресурс
- •Чтобы указать таблицу затрат для назначения:
- •Фиксированные затраты на задачи
- •Метод накопления стоимости проекта
- •Для ввода параметров можно также пользоваться представлением Лист ресурсов
- •Лабораторная работа 6: Работа с затратами
- •Задание 1.
- •Задание 2.
- •Задание 3.
- •3.2 Оптимизация по срокам Критический путь
- •Отображение критического пути
- •Выравнивание ресурсов
- •Выравнивание ресурсов с помощью ms Project
- •Затраты на задачу
- •Затраты на ресурс
- •Сохранение базового плана
- •Задание 3.
- •5.2 Контроль расписания проекта Показатели прогресса выполнения задачи
- •Ввод в расписание фактических данных
- •Фактическая и оставшаяся длительность
- •Степень завершения задачи
- •Фактические и оставшиеся трудозатраты
- •Процент завершения по трудозатратам
- •Задание текущей или отчетной даты проекта
- •Отображение линий прогресса на диаграмме
- •Задание 2.
- •Задание 3.
- •Ввод данных о распределении фактической работы ресурсов по времени
- •Различия между запланированной и фактической работой
- •Лабораторная работа 14: Контроль работы ресурсов
- •Ввод данных о ежедневных фактических затратах по задаче
- •Анализ затрат Освоенный объем
- •Отображение показателей метода освоенного объема
- •Изменение высоты прямоугольников задач на диаграмме Ганта
- •Изменение внешнего вида линий связи
- •Отображение дополнительной информации на диаграмме Ганта
- •Форматирование временной шкалы
- •Форматирование линий сетки
- •Форматирование диаграмм Ганта при помощи мастера
- •Сортировка информации в представлении
- •Ручной способ консолидации проектов
- •Полуавтоматический способ консолидации проектов
- •Организация консолидированных проектов
- •Связывание задач в разных проектах
- •Рабочие пространства
- •Создание самостоятельного пула ресурсов.
- •Лабораторная работа 17: Совместное использование ресурсов.
- •Практические рекомендации
- •Обзоры по проекту.
- •Информация о задачах
- •Информация об использовании ресурсов
- •Информация о затратах
- •Информация о прогрессе по проекту
- •Настройка параметров печати
- •Колонтитулы и легенды
- •Настройка страниц
- •Разрывы страницы
2.4 Ресурсы Типы ресурсов
Выделяются три типа ресурсов:
трудовые ресурсы
материальные ресурсы
затраты
Трудовые ресурсы – это люди и оборудование, которые выполняют работу, необходимую для завершения задач проекта. Трудовые ресурсы потребляют время (в часах или в днях) для выполнения задач. Трудовые ресурсы характеризуется максимальным количеством единиц ресурса (Макс. единиц), доступным для одновременного использования в проекте. Под количеством единиц ресурса понимается количество рабочего времени ресурса. Например, если в проекте будет задействован один программист, то для соответствующего ресурса максимальное количество единиц ресурса будет равняться 100%, в случае с двумя программистами максимальное количество единиц ресурса будет равняться 200% и т.п. Если же будет задействован только один программист, который сможет уделить проекту только половину своего рабочего времени, то для такого ресурса максимальное количество единиц ресурса будет равняться 50%.
Материальные ресурсы – это различные материалы, комплектующие и другие предметы потребления, используемые для выполнения задач проекта. При использовании материальных ресурсов в проекте затрачивается не рабочее время ресурса, а сам ресурс. Материальные ресурсы характеризуются единицей измерения количества ресурса (Единицы измерения материалов), например, шт., м3 и т.п. Для материального ресурса нельзя указать его максимальное количество.
Затраты – различные затраты, обычно фиксированные, например: субподрядчики, командировочные расходы, аренда площадей и т.п.
Работа со списком ресурсов
Некоторые задачи требуют более одного ресурса. Для большего удобства при назначении ресурсов на такие задачи, можно создавать группы ресурсов. Объединение ресурсов также делает более удобным составление отчетов.
Группа ресурсов может представлять собой любую комбинацию отдельных ресурсов и совокупностей ресурсов и обычно используется для классификации ресурсов в целях контроля и отчетности, при необходимости отобразить, отсортировать или отфильтровать ресурсы по группе.
Группа ресурсов также может представлять собой отдел компании. Создать группу ресурсов можно, указывая имя группы в поле Группа в таблице ввода списка ресурсов.
Откройте файл Стройка 3
Чтобы создать список ресурсов:
Перейдите в представление Лист ресурсов (Вид - Лист ресурсов)
В меню Вид укажите на Таблица и затем выберите Ввод
В поле Название ресурса введите имя ресурса
Если Вы хотите включить ресурс в группу, укажите имя группы в поле Группа. Если Вы хотите добавить несколько ресурсов в одну и ту же группу, укажите одно и то же имя группы для нескольких ресурсов.
Если необходимо, укажите число доступных единиц ресурса в поле Макс. единиц
Введите информацию в остальные поля по мере необходимости

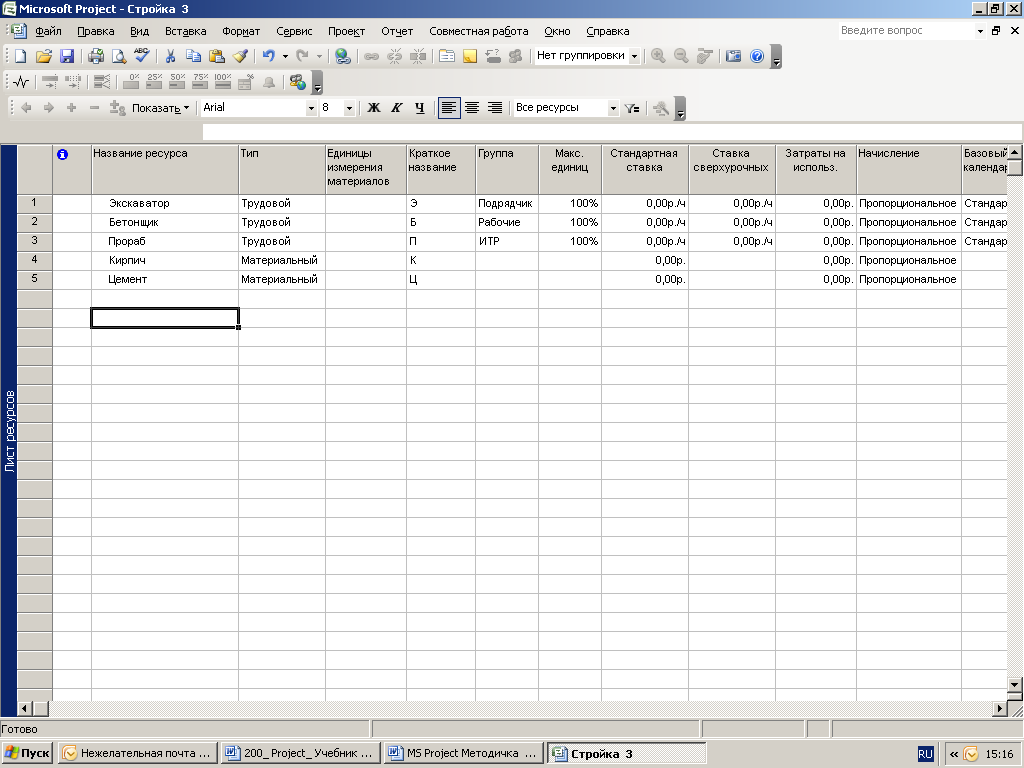

Для файла Стройка 3 создадим Список ресурсов
Сохраним файл Стройка под именем Стройка 4
Настройка рабочего графика ресурсов
Обычно рабочий график ресурса определяется базовым календарем проекта, если ресурс имеет нестандартный рабочий график, то нужно создать индивидуальный календарь для этого ресурса.
В меню Сервис выберите Изменить рабочее время.
В окне Для календаря выберите ресурс для которого будет изменен календарь.
В календаре выберите дни, которые будут изменены.
Если есть некоторая группа ресурсов с одинаковым нестандартным временем работы, то для них можно использовать дополнительный базовый календарь.
Выберите Создать… и введите имя для нового календаря. Нажмите Создать новый базовый календарь, чтобы сделать новый календарь или используйте кнопку Сделать копию календаря, чтобы создать новый календарь на основе выбранного. Затем созданный календарь можно использовать для нужных ресурсов.
