Как наложить ограничение на время выполнения задачи

Для того чтобы наложить ограничение на задачу:

  1. В столбце Название Задачи выберите нужную задачу

  2. На панели инструментов нажмите Сведения о задаче

  3. Выберите вкладку Дополнительно

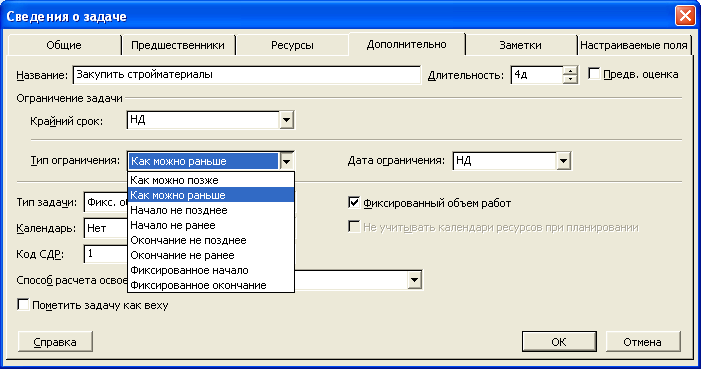

  4. В поле Тип ограничения выберите нужный тип. Если выбран тип не Как можно раньше и не Как можно позже, то можете указать дату с помощью календаря в поле Дата ограничения

Если вы впишете дату начала задачи в окне Диаграмма Ганта или сдвинете задачу с помощью мыши, то MS Project автоматически устанавливает тип задачи Начало не ранее. Если указать дату окончания, то будет назначен тип Окончание не ранее.

Как просмотреть ограничения, наложенные на задачу

  1. Перейдите в представление Диаграмма Ганта

  2. В меню Вид выберите Таблица, и дальше выберите Другие таблицы....

  3. Из списка таблиц выберите Даты ограничений

  4. Нажмите Применить

Как разрешить конфликт ограничений?

Задача с жестким ограничением может вызвать появление ряда проблем. Например: Задачи-предшественники не могут закончиться, пока не начнется выполнение задачи с жестким ограничением. Это может привести к перегрузке ресурсов.

О возникновении конфликтов Вас может предупредить Мастер Планирования).

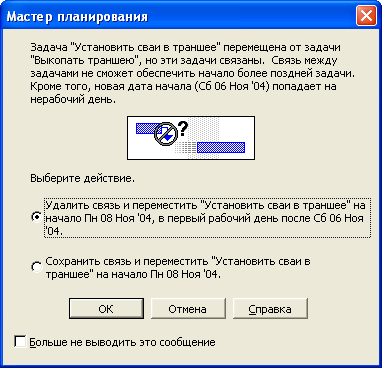

Если Мастер Планирования включен, он показывает сообщения, когда Вы накладываете ограничение, которое приводит или может привести к конфликту планирования. Сообщение описывает конфликтную ситуацию и предлагает несколько вариантов решения проблемы. Выберите подходящий Вам вариант.

Мастер планирования помогает Вам избежать конфликтов ограничений. Если в Вашем плане имеются задачи с жесткими ограничениями, то лучше использовать Мастер планирования.

Как включить Мастер Планирования, если он выключен:

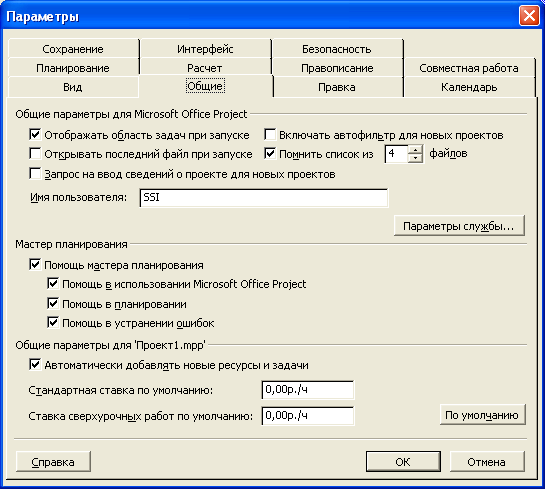

  1. В меню Сервис выберите Параметры

  2. Выберите закладку Общие

  3. В группе Мастер планирования отметьте флажки Помощь в использовании MS Office Project, Помощь в планировании, Помощь в устранении ошибок

  4. Нажмите OK

Указание крайних сроков для задач

MS Project предоставляет Вам возможность указать крайний срок завершения задачи. Вы можете использовать крайние сроки для сопоставления планируемого срока завершения задачи со сроками, определяемыми MS Project. Если график проекта будет рассчитан таким образом, что дата завершения задачи окажется позже, чем крайний срок завершения задачи, MS Project отобразит специальный значок на Диаграмме Ганта.

Отличия крайних сроков от ограничений:

  1. Ограничения могут не позволить менять сроки выполнения задачи и влияют на процесс расчета графика проекта.

  2. Крайние сроки не мешают менять сроки выполнения задач, играют роль напоминаний при расчете графика проекта и не влияют на его расчет.

Для того чтобы указать крайний срок для задачи:

  1. В списке задач выберите задачу, для которой Вы хотите указать крайний срок

  2. Дважды щелкните мышкой по задаче или нажмите на кнопку Сведения о задаче. Появится окно Сведения о задаче

  3. Перейдите на закладку Дополнительно

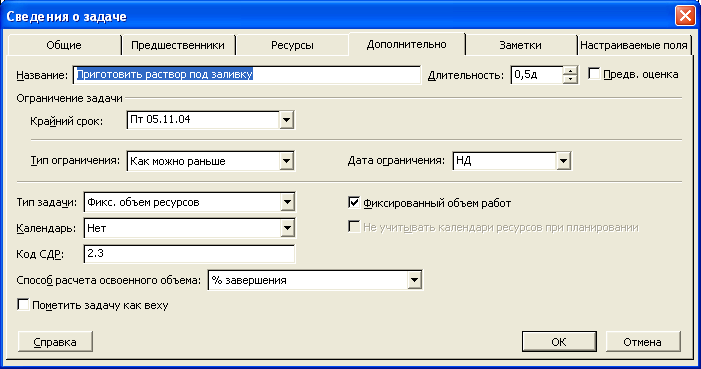

  4. В поле Крайний срок укажите крайний срок для задачи.

  5. Нажмите на кнопку OK

Лабораторная работа 3: Связи между задачами

Откройте файл Учебный Проект 2

Задание 1

Установите связи Окончание-Начало (ОН) между следующими задачами:

1.1 – 1.6

2.1 – 2.4

3.1 и 3.2

3.1 и 3.3

4.1 – 4.4

5.1 – 5.3

6.1 – 6.5

7.1 – 7.4

8.1 – 8.2

9 и 10

9 и 11

Установите связи Окончание-Начало (ОН) между следующими фазами:

1 и 2

1 и 3

2.4 и 8

4 и 6

5 и 6

6 и 9

7 и 9

8 и 9

Задание 2

На задачу 9 «Конференция» установите ограничение Фиксированное начало и установите дату ограничения __________________

Задание 3

Для связи между задачами 9 «Конференция» и 11 «Анализ отзывов и анкет участников» укажите значение сдвига «–1д».

Для связи между задачами 5 «Договор об аренде презентационного оборудования» и 6 «Установка презентационного оборудования» установите сдвиг 10д.

Задание 4.

Установите крайние сроки для следующих задач

Код задачи

Название задачи

Крайний срок

8.1

Бронирование мест в гостинице

8.2

Оповещение иногородних участников о месте проживания

Сохраните файл под именем Учебный Проект 3
