29.Вертикальная планировка территории. Методика проектирования рельефа иск покрытия. Типовые поперечные профили иск покрытий. Способы подсчета земляных работ.

Вертикальная планировка — это комплекс проектных и строительных ме­роприятий, направленных на организацию рельефа озеленяемой территории, его частичное или полное преобразование согласно требованиям и правилам ландшафтно-планировочного решения. Основными задачами вертикальной планировки озеленяемых территорий являются:

• обеспечение отвода излишков поверхностных вод (дождевых, паводко­вых, талых) путем устройства специальных сооружений;

• создание условий для удобного движения пешеходов и транспорта по дорогам, садово-парковым дорожкам, аллеям, а также для пребывания, от­дыха, игр на площадках;

• создание пластически выразительных форм рельефа в соответствии с за­мыслом проектировщика, т.е. максимальное приспособление существующего рельефа путем устройства специальных сооружений;

• создание благоприятных условий для произрастания существующей цен­ной растительности, устранение явлений почвенной эрозии;

• укрепление склонов, крутых берегов водоемов путем устройства специ­альных сооружений;

• устройство специальных сооружений — лестниц, подпорных стенок, от­косов, террас (на пересеченной местности).

Создание объекта ландшафтной архитектуры осуществляется в определенной последовательности. Весь процесс создания объекта подразделяется на

взаимосвязанные этапы:

. первоначальный этап, связанный с организацией и началом строительства объекта;

• этап подготовки территории объекта;

• этап проведения инженерно-строительных работ;

• этап озеленительных работ;

• этап работ по содержанию, ремонту и эксплуатации объекта. Организационные работы включают в себя изучение документации, состава

и содержания проекта, смет, составление замечаний к проекту, заключение договоров с заказчиками и подрядными организациями.

Подготовительные работы инженерного характера включают в себя отвод территорий согласно проекту, очистку территорий от мусора и отходов про­изводства, организацию рельефа в соответствии с проектом, устройство раз­личного типа вспомогательных сооружений и коммуникаций. Подготовительные работы для проведения озеленительных работ включа­ют в себя подготовку территории, растительных земель, субстратов, вспомо­гательных материалов для посадок деревьев и кустарников, устройство газо­нов и цветников, подготовку посадочных материалов.

Инженерно-строительные работы включают в себя устройство дорог, площадок различного назначения, лотков, дренажей, колодцев, водоемов, МАФ и оборудования.

Озеленительные работы включают в себя посадки деревьев, кустарников, лиан и их содержание, устройство газонов и цветников различного тип содержание, ремонт.

Работы организационного характера связаны с разработкой и реализацией проекта производства работ и завершением строительства объекта, прием­кой-сдачей его в эксплуатацию, составлением паспорта на объект, инвентаризацией и охраной объекта.

Способы подсчета объемов земляных работ.

1.Способ квадратов

2.Способ вертикальных профилей

3.Способ горизонтальных профилей

4.Полевой способ

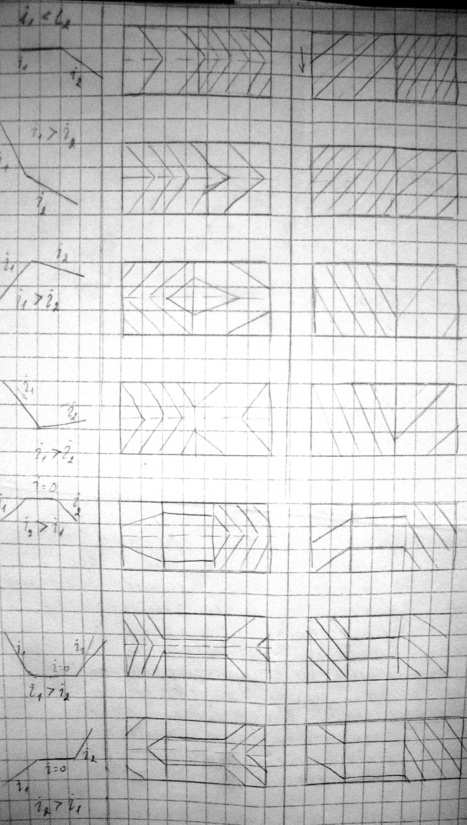

Способ квадратов. Массивы насыпи и выемки разбивают на квадраты по линиям нивелировочной сетки. В пределах одного квадрата грунт ограничен вертик секущими плоскостями, а сверху и снизу черной и проектной поверхностью. Объем грунта может быть определен по площади квадрата и величинам рабочих отметок в вершинах квадрата. Общий объем массива вычисляют как сумму объемов квадратов. Объем полного квадрата = (сумма высот по углам квадрата/4)×площадь квадрата.

Объем неполного квадрата =( высота в 1 углу квадрата/3)×площадь неполного квадрата

Способ вертикальных профилей. 1. Подсчет площади поперечного сечения в характерных точках (по формуле треугольника = 1/2×В/4×h правой или левой бровки и трапеции = В/4(2ho + hпр×hлев))

2. объем насыпи или выемки = длина участка, заключенного между 2мя профилями × полусумму площадей ограничивающих этот участок вертик профилей.

Способ горизонтальных профилей. Гориз профиль –площадь, заключенная между одноименными черными и красными горизонталями. Общий объем земляных работ определяют суммированием отдельных частных объемов, заключенных между горизонтальными профилями. Объем между 2мя профилями определяется как полусумма площадей, умноженная на высоту сечения горизонталей.
