4.2.4. Расчёт потоков и продолжительности бетонных работ.

Схема производства железобетонных работ.

Целью является увязать между собой по месту и времени все процессы.

1) Количество частных потоков n определяется количеством увязываемых между собой работ:

1 поток. Установка опалубки

2 поток. Установка арматуры

3 поток. Укладка и уплотнение бетонной смеси.

4 поток. Распалубливание.

5 поток. Устройство гидроизоляции.

n = 5 – число частных потоков.

2) Количество захваток рассчитывается как частное от деления общего объема бетонной смеси, укладываемой в фундаменты, на сменную интенсивность бетонирования принимаемую по заданию 83м3.

m = 491,3/83 = 5,92 - принимаем 6 захваток.

(100+5)/6=18 – количество фундаментов на одной захватке.

3) Расчет ритмов работы бригад специализированного потока tбрj.

За основу расчета принимаем ритм работы бригады по укладке и уплотнения бетонной смеси – ведущего процесса.

1 поток. Устройство щитовой опалубки.

Трудоемкость:

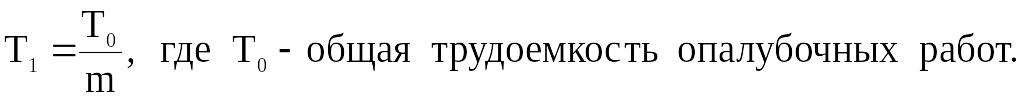

Т1 = 93,77/6 = 15,63 чел./см.

1

согласно ЕниР

плотник 4разряда

1 плотник 2разряда

Принимаем 4 звена по 2 человека (всего 8 человек) t1 = 15,63/8 = 1,95 смены.

Режим работы плотников 2 смены.

2 поток. Установка арматуры.

Трудоемкость:

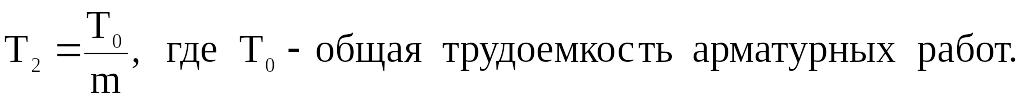

Т2 =19,35/6 = 3,23 чел.см.

согласно ЕНиР

1 арматурщик 4разряда

1 арматурщик 2разряда

Принимаем 1 звено из 2 человек t2 =3,23/2 = 1,62 смены.

Режим работы арматурщиков 2 смены.

3 поток. Укладка и уплотнение бетонной смеси.

Трудоемкость: , где То-общая трудоемкость бетонных работ;

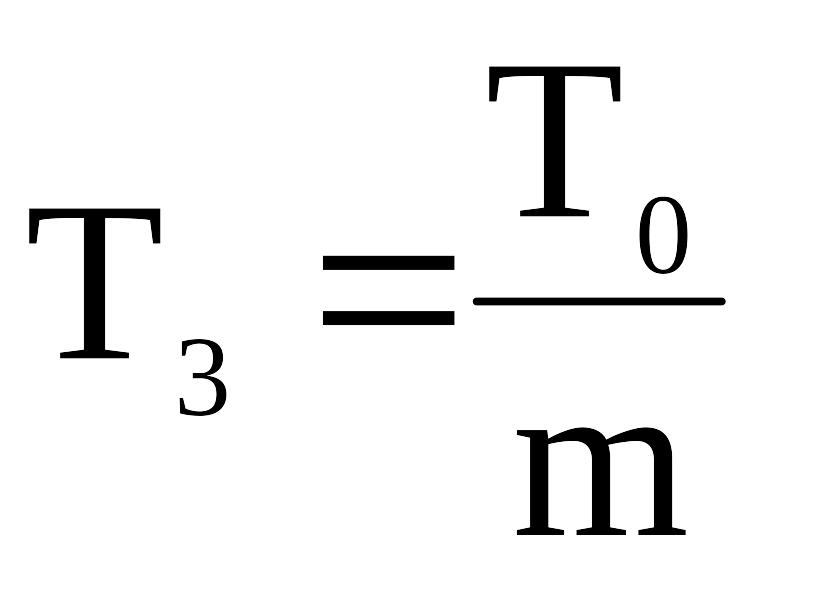

Т3 =20,84/6 = 3,47 чел.см.

1

согласно ЕниР

бетонщик 4разряда

1 бетонщик 2разряда

Принимаем 1 звено из 2 человек t3 = 3,47/2 = 1,74 смены.

Режим работы бетонщиков – 2 смены.

4 поток. Распалубливание.

Трудоемкость:

Т4 =23,07/6 = 3,85 чел.см.

2 плотника 2 разряда – согласно ЕниР.

Принимаем 1 звено из 2 человек t4 = 3,85/2 = 1,9смены.

Режим работы плотников 2 смены.

5 поток. Устройство гидроизоляции.

Трудоемкость:

Т5 =16,15/6 = 2,69 чел.см.

1

согласно ЕниР

гидроизолировщик 3разряда

2 гидроизолировщика 2разряда

Принимаем 1 звено из 3 человек. (3 человека) t5 = 2,69/3 = 0,9 см.

Режим работы гидроизолировщиков 1 смена.

4) Ритм специализированного потока принимается равным ритму последней бригады, т.е. tш = tбр∙ n; tш =1∙ 5=5смен.

5) Продолжительность технологических перерывов, вызванных твердением бетона, должна обеспечивать прочность фундаментов при распалубливании не менее 30 – 50% от проектной.

Продолжительность технологических перерывов определяем из условия ведения бетонных работ в летнее время при t = 200C, бетон на портландцементе марки 400. (Приложение 14 МУ). Срок твердения бетона 2-ое суток для набора прочности 43%.

6) Организационный перерыв между двумя смежными потоками возникает, когда ритм бригады последующего частного потока меньше ритма предыдущего.

Продолжительность такого перерыва для первой захватки находят по выражению.

t01 = (tj - tп) × (m – 1), где

t01 - продолжительность первого организационного перерыва, сут. (смена)

tj - ритм работы предыдущей бригады, смена

tп - ритм работы последующей бригады, смена

t01 = (tj - tп) × (m – 1)=(2-2) × (6-1)=0 смен

t02 = (tj - tп) × (m – 1)=(2-2) × (6-1)=0 смен

t03 = (tj - tп) × (m – 1)=(2-2) × (6-1)=0 смен

t04 = (tj - tп) × (m – 1)=(2-1) × (6-1)=5 смен

7) Общая продолжительность выполнения ж.-б. работ Т0 поточным методом, рассчитывается по формуле:

tбрj - ритм работы j бригады

tm –продолжительность технологических перерывов на захватке (tm=2 см.)

tр –продолжительность организационных перерывов на захватке (tр = 5см.)

tш – ритм специализированного потока (tш = 5 см.)

Σ tбрj = 2+2+2+2+1 = 9 (см).

Т0 = 9 + 2 + 5 +(6-1)×5 = 41 (смен).
