- •1. Исходные данные – задание на курсовое проектирование.
- •Геодезическая привязка здания по площадке.
- •3.Технологическая карта на земляные работы
- •3.1.Область применения
- •3.2.Организация и технология строительного процесса.
- •3.2.1. Подсчет объемов земляных работ
- •3.2.2. Выбор и исследование технологической взаимосвязи машин для комплексной механизации работ и технико-экономическое обоснование вариантов.
- •3.2.3.Выбор и обоснование схемы организации и технологии строительного процесса производства земляных работ.
- •3.2.4.Техника безопасности при производстве земляных работ
- •3.2.5.Калькуляция затрат труда и машинного времени по тех. Карте.
- •4.Технологическая карта на возведение монолитных железобетонных фундаментов под колонны каркаса.
- •4.1.Область применения.
- •4.2.Организация и технология строительного процесса.
- •4.2.1.Подсчет объемов опалубочных, арматурных, бетонных работ и гидроизоляции фундаментов.
- •4.2.2.Выбор и обоснование средств транспортирования, подачи и уплотнения бетонной смеси.
- •4.2.3.Обоснование и выбор крана.
- •4.2.4. Расчёт потоков и продолжительности бетонных работ.
- •4.2.5.Техника безопасности при производстве бетонных работ.
- •4.2.6. Оборудование и инструменты.
- •4.2.7.Калькуляция затрат труда и машинного времени по тех. Карте
- •4.2.9. Календарный план производства земляных и бетонных работ.
- •5. Технико-экономические показатели земляных и бетонных работ.
- •6. Мероприятия по охране труда и экологии
- •6.1. Охрана труда при производстве земляных работ.
- •6.2. Охрана труда при производстве бетонных работ.
- •6.3. Мероприятия по экологии
- •7. Список использованной литературы
4.2.9. Календарный план производства земляных и бетонных работ.
Календарный план производства работ является документом, в котором увязываются все технологические процессы техкарты по срокам выполнения и технологической зависимостью друг от друга. Календарное планирование осуществляется на основе затрат труда и машинного времени на проектируемые техпроцессы.
Календарный план состоит из расчётной и графической частей. Расчётная часть представляет собой табличную форму, а в графической части показывают деление времени строительства на месяцы, дни и две смены и взаимоувязанный график работы машин и механизмов. Расчётную часть таблицы заполняют исходя из учёта общего срока производства работ. Работы на календарном графике по дням показывают одной линией. Работы, выполняемые в две смены,- двумя параллельными линиями.
Современная организация строительных работ предусматривает их выполнение совмещённым методом, что приводит к значительному уменьшению сроков строительства.
Календарный план выполнен на листе ватмана (см. графическая часть).
Графы 1-8 плана производства работ полностью соответствуют графам 1-8 калькуляции трудовых затрат. Потребное количество машин и механизмов зависит от объема и характера строительно-монтажных работ и сроков их выполнения. Число рабочих в смену и состав бригады определяем в соответствии с трудоёмкостью и продолжительностью работ. При расчёте состава бригады исходим из того, что переход с одной захватки на другую не должен вызывать изменений в численном и квалификационном составе бригады. С учётом этого обстоятельства устанавливаем наиболее рациональную структуру совмещения профессий в бригаде.
Для того чтобы численный состав бригады соответствовал производительности ведущей машины, необходимо за основу расчёта принять срок определяемый исходя из расчётного времени работы машины или данных производственного опыта.

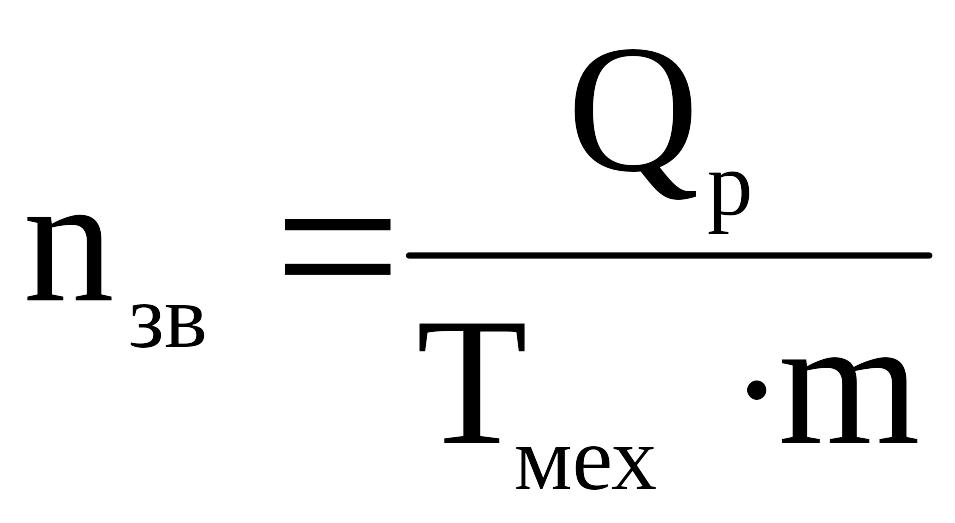

Количественный состав каждого звена nзв определяют на основе затрат труда на работах, порученных звену- Qp и продолжительности выполнения ведущего процесса Tмех по формуле:
m- число смен в сутки.

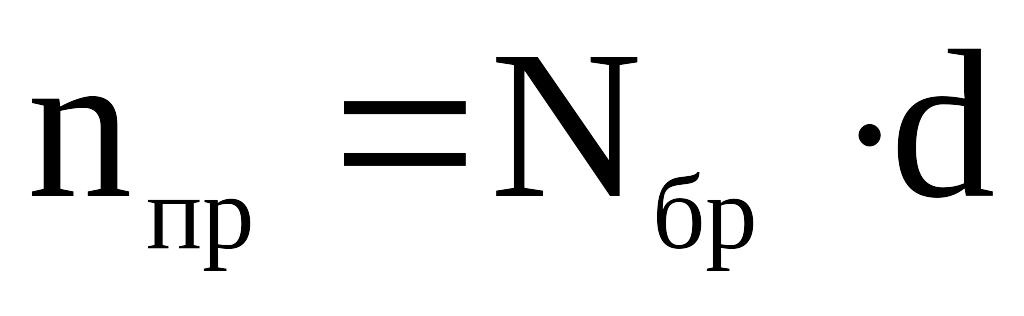

Затраты труда по профессиям и разрядам берут из калькуляции и численность рабочих по профессиям и разрядам:
где Nбр- численность рабочих в бригаде
d-удельный вес затрат по профессиям и разрядам в общей трудоёмкости работ.
Количество смен в соответствии с заданием: земляные-2; бетонные-1.
Для определения продолжительности работы сначала находим длительность механизированных работ, ритм выполнения работ, которые определяют всё построение графика, а потом вычисляем продолжительность ручных работ.
Продолжительность механизированных работ:
Продолжительность работ, выполняемых вручную:
Предельное число рабочих на захватке определяется делением фронта работ на делянке, размер которых равен сменной производительности звена или отдельного рабочего. Произведение числа делянок на состав звеньев даёт максимальную численность бригады на захватке.
5. Технико-экономические показатели земляных и бетонных работ.
При расчете ТЭП земляных и бетонных работ необходимо сравнить 2 варианта:
1 Вариант - расчет стоимости машино-смены каждого вида машин по данным СНиП 4.03.91 «Сборник сметных норм и расценок на эксплуатацию строительных машин». (руб.) - См.см;
2 Вариант - расчет стоимости машино-смены каждого вида машин по планово-расчетной себестоимости (маш.-см.) - Спрм.см.
Технико-экономические показатели земляных работ.
1) Нормативные затраты труда рабочих при выполнении земляных работ рассчитываются на 100 м3 по формуле:
Зтр = Тн / Vоо = 56,45 / 131,014 = 0,43 чел.см./м3, где
Тн = 56,45 чел.-см. – общая трудоемкость; принимается по итоговым данным графы 7 из калькуляции затрат труда и времени использования машин при земляных работах;
Vоо - общий объем экскавации грунта( Vоо = 13101,43м3).
2) Нормативное время работы машин при выполнении земляных работ рассчитываются по формуле:
Змаш = Мн / Vоо = 58,84 / 131,014 = 0,45 маш.см./м3, где
Мн = 58,84 маш.-см. - общая машиноемкость; принимается по итоговым данным графы 8 из калькуляции затрат труда и времени использования машин при земляных работах;
Vоо - общий объем экскавации грунта( Vоо = 13101,43м3).
1 Вариант.
3.1) Стоимость машино-смены каждого вида машин по данным СНиП 4.03.91 «Сборник сметных норм и расценок на эксплуатацию строительных машин»:
|
|
а) Экскаватор одноковшовый дизельный на пневмоколесном ходу с Vк=0,8 м3 ЭО-4321: См.см =15,99∙8=127,92 ( руб.) |
|
б) Бульдозер ДЗ – 28 мощностью 118кВт (160 л.с.): См.см =9,11∙8=72,88 (руб.) в) Самоходный гладкий пневмоколесный каток ДУ – 10А, с массой катка 16 т: |
|
См.см =9,49∙8=75,92 (руб). |
|

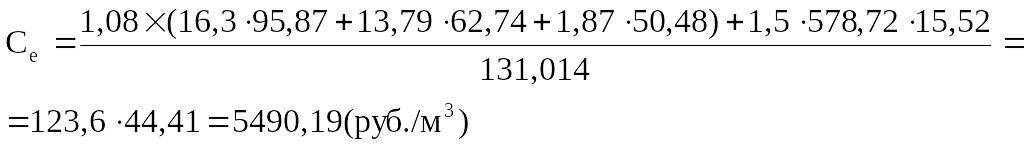

3.2) Расчет себестоимости:
,
где
Nм.см – количество машино-смен работы каждого вида машин; принимается по графе 8 калькуляции затрат труда и времени использования машин при земляных работах;
См.см - стоимость машино-смены каждого вида машин, руб;
Зп – плата рабочих, участвующих в выполнении ручных процессов, примем из гр. 10 калькуляции затрат труда и времени использования машин при земляных работах (Зп = 578,72 р.)
1,08 и 1,5 – коэффициенты учета накладных расходов соответственно, механизированных и ручных процессов.
15,52 - переводной индекс для заработной платы;
44,41 – переводной индекс для СМР.
2 Вариант.
планово-расчетной себестоимости.
|
|
||
а) Экскаватор одноковшовый дизельный на пневмоколесном ходу с Vк=1 м3 ЭО-4321: Спрм.см =0,41∙8/16,3+3,63∙8/409+11,95∙8=95,87 ( руб.) |
|
||
б) Бульдозер ДЗ – 25 мощностью 132кВт (180 л.с.): Спрм.см =0,25∙8/13,79+1,04∙8/225+7,82∙8=62,74 (руб.) в) Самоходный гладкий пневмоколесный каток ДУ – 10А, с массой катка 1,5 т: |
|
||
Спрм.см =0,35∙8/1,87+3,03∙8/338+6,11∙8=50,48 (руб) |
|
|
|
4.2) Расчет себестоимости: ,
15,52 - переводной индекс для заработной платы; 44,41 – переводной индекс для СМР. |
|
Вывод: сравнивая два варианта расчета ТЭП земляных работ, приходим к выводу, что стоимость работ по планово-расчетной себестоимости меньше, чем по данным СНиП, разница которых не должна превышать 5-10%, что является допустимым.
Технико-экономические показатели бетонных работ.
1) Нормативные затраты труда рабочих при выполнении бетонных работ рассчитываются на 100 м³ по формуле:
Зтр = Тн / Vб = 179,94 / 491,3= 0,37 (чел.см./м3),
где Тн – общая трудоемкость Тн =179,94 чел.-см., принимается по итоговым данным графы 7 из калькуляции затрат труда и времени использования машин при бетонных работах;
V - объем бетонных работ ( Vб = 491,3 м3).
2) Нормативное время работы машин при выполнении бетонных работ рассчитываются по формуле:
Змаш = Мн / Vб = 0,61 / 491,3 = 0,0012 (маш.см./м3), где
Мн - общая машиноемкость Мн =0,61 маш.-см., принимается по итоговым данным графы 8 из калькуляции затрат труда и времени использования машин при бетонных работах;
Vб - объем бетонных работ ( Vб = 491,3 м3).
1 Вариант.
3.1) Стоимость машино-смены каждого вида машин по данным СНиП 4.03.91 «Сборник сметных норм и расценок на эксплуатацию строительных машин»:
|
|
а) Кран на гусеничном ходуДЭК-251: См.см =11,15∙8=89,2 ( руб.) Принимаем единовременные затраты в размере 1,25 руб., тогда См.см =(11,15+1,25)∙8=99,2(руб.) |
|
б) Бадья емкостью 1 м3: См.см =0,08∙8=0,64 (руб.) Принимаем единовременные затраты в размере 0,02 руб., тогда См.см =(0,08+0,02)∙8=0,8 (руб.)
в) Автосамосвал ГАЗ-53Б: |
|
См.см =6,23∙8=49,84 (руб).
г) Вибратор глубинный: См.см =2,49∙8=19,92 (руб).
|
|

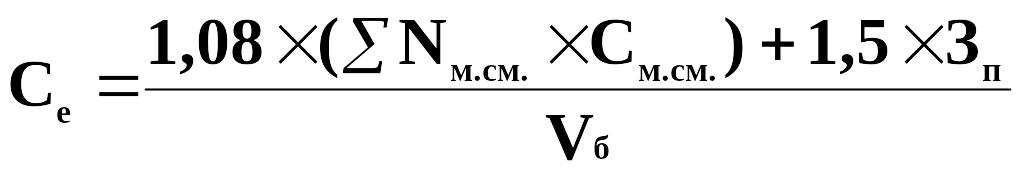

3.2) Расчет себестоимости:
,
где
Nм.см – количество машино-смен работы каждого вида машин; принимается по графе 8 калькуляции затрат труда и времени использования машин при бетонных работах;
См.см - стоимость машино-смены каждого вида машин, руб;
Зп – плата рабочих, участвующих в выполнении ручных процессов, примем из гр. 10 калькуляции затрат труда и времени использования машин при земляных работах (Зп = 1008,11 р.)
Vб - объем бетонных работ.
1,08 и 1,5 – коэффициенты учета накладных расходов соответственно, механизированных и ручных процессов.
Ce=[1,08x(14,42*99,2+14,42*0,64+14,42*49,84+14,42*19,92)+1,5*1008,11*15,52]/491,3=53,14*44,41=2360,16(руб/м³)
15,52 - переводной индекс для заработной платы;
44,41 – переводной индекс для СМР.
2 Вариант.
4.1) Стоимость машино-смены каждого вида машин по планово-расчетной себестоимости.
|
|
||
а) Кран на гусеничном ходу СКГ-25: Спрм.см =1,25∙8/14,42+1,94∙8/212+7,96∙8=64,44 ( руб.) |
|
||
б) Бадья емкостью 1 м3: Спрм.см =0,02∙8/14,42+0,06∙8+0,02∙8=0,65 (руб.) в) Автосамосвал МаЗ-503: |
|
||
Спрм.см =0,23∙8/14,42+0,8∙8/256+5,2∙8=41,75 (руб) г) Вибратор глубинный: Спрм.см =0,09∙8/14,42+0,42∙8/247+1,98∙8=15,54 (руб)
|
|
|
|
4.2) Расчет себестоимости:
Ce=[1,08x(14,42*64,44+14,42*0,65+14,42*41,75+14,42*15,54)+1,5*1008,11*15,52] /491,3=51,65*44,41=2293,69(руб/м³)
15,52 - переводной индекс для заработной платы; 44,41 – переводной индекс для СМР. |
|
Вывод: сравнивая два варианта расчета ТЭП бетонных работ, приходим к выводу, что стоимость работ по планово-расчетной себестоимости меньше, чем по данным СНиП, разница которых не должна превышать 5-10%, что является допустимым.
Данные расчета ТЭП сводим в таблицу.
№п/п |
Наименование работ |
Ед. измер. |
Количество |
Земляные работы |
|||
1. |
Общий объем экскавации грунта |
м3 |
Vоо =13101,43 |
2. |
Общая трудоемкость |
чел.-см. |
Тн =56,45 |
3. |
Общая машиноемкость |
маш.-см. |
Мн =58,84 |
4. |
Нормативные затраты труда |
чел.-см./ м3 |
Зтр = 0,43 |
5. |
Нормативное время работы машин |
маш.-см./ м3 |
Змаш = 0,45 |
6. |
Себестоимость на 100 м3 грунта |
руб. |
1 вар. 5745,32 |
2 вар. 5490,19 |
|||
Железобетонные работы |
|||
1. |
Общий объем бетонной смеси |
м3 |
Vб = 491,3 |
2. |
Общая трудоемкость |
чел.-см. |
Тн =179,94 |
3. |
Общая машиноемкость |
маш.-см. |
Мн =0,61 |
4. |
Нормативные затраты труда |
чел.-см./ м3 |
Зтр = 0,37 |
5. |
Нормативное время работы машин |
маш.-см./ м3 |
Змаш = 0,0012 |
6. |
Себестоимость на 1 м3 бетона |
руб. |
1 вар. 2360,16 |
2 вар. 2293,69 |
