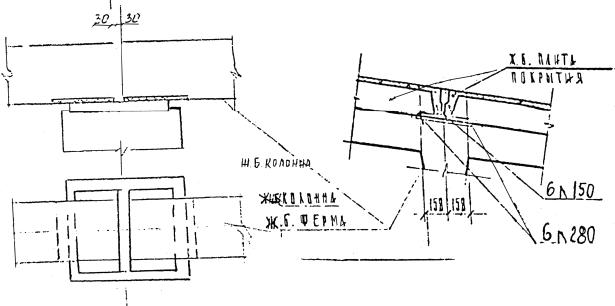

Узлы сопряжения по альбому серии 1.463.1-3/87 выпуск 1-1



стропильной фермы с крайней колонной

подкрановой балки с колонной



стропильных ферм на среднюю колонну

плит покрытия с фермой

График производства работ

Наименование работ

Ед.

измерения

Объем

Трудоемкость,

Состав звена

Рабочие смены

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

25

26

27

28

на един.

чел.-ч

на весь объем

























































чел.-ч

чел.-дн.

Установка колонн массой

до 8 т

шт.

22

4,9

107,8

18,5

Монтажники ж.б.к.

5разр.-1

4разр.-1

3разр.-2

2разр.-1









Технологический перерыв для набора прочности бетона











































до 15т

-"-

11

7

77

23,1

































































Установка подкрановых балок

-"-

40

6,5

260

32,5

-"-



































































Установка стропильных ферм

-"-

22

9,5

209

26,1

-"-





















































Укладка плит покрытия

-"-

160

1,2

192

24

-"-





















































Электросварка







136

17

Электросварщик

5 разр. - 1























































































Работа крана







169,2

21,2

Машинист крана

5разр. - 1



































































































Итого: 1151,2/114 чел.-дн.





















































Примечания:

1. В графике не учтены работы: по транспортировке, выгрузке и раскладке конструкций; по бетонированию стыков; по установке металлических: связей.

2. Нормы времени приняты по ЕНиР, сб.4. Монтаж сборных ж.б. конструкций. Выпуск 1. Здания и промышленные сооружения.
