40.Монтажные работы на продольных склонах при строительстве трубопроводов в горах.

Подготовительные работы включают в себя:

1)Обследование трассы

2)Расчистка

3)Устройство подъездных дорог

При обследовании трассы уточняют

А)оползневые участки, их конфигурацию, размеры и состояние

Б)варианты транспортировки труб и материалов

В) участки, пересекаемые селевыми потоками

Г)Возможность перемещения техники по крутым подьемам, спускам, косогорам

Д)Характеристика лесокустарникового покрова

При строительстве трубопроводов на горных участках с углом α и более устраиваются полки со специальными выездами и выездами. На углах α<18 полки устраиваются в виде полуполки, полунасыпи.

Роторные экскаваторы могут применяться при движении сверху вниз при наличии грунтов 1-4 категории.

На уклонах больше 15 градусов устраиваются перемычки из мешков с песком или из закрепленного грунта ,реже бетонированием.

На продольных уклонах >36 градусов, можно использовать канатно-скреперные установки траншей ,или использовать 2 бульдозера.

При наличии скальных пород производяться буровзрывные работы, а при наличии трещиноватых пород может применяться предварительное рыхление.

Транспортировка труб и секций на уклонах ,равных 15 градусов выполняется трубовозами на полном ходу.

При этом рассчитывается вертикальная и горизонтальная вписываемость трубовоза в характеристики дороги. На горных участках с небольшими уклонами используються секции 24 м,а в большинстве случаев используются одиночные трубы .На уклонах больше 15 грудусов применяется гусеничная техника(трубоукладчики).На участках>20 транспортировку выполняют по объездным или специально сооружаемым трубопроводам: применяют дежурные трактора на более опасных участках.

Монтаж труб в нитку выполняются, как правило, после разработки траншей. На участках, сложенных чередующимися подъемами и спус­ками крутизной меньше αпр, целесообразно последовательное наращивание трубопровода. На участках с α>αпр возможны два основных варианта — монтаж снизу вверх и сверху вниз. Особенностью сварочно-монтажных работ в таких условиях является необходимость закрепления (анкеровки) трубоуклад­чиков и других машин, работающих на уклоне, от самопроиз­вольного сползания вниз. Особенно это важно, если грунт влаж­ный или тем более насыщен водой. Закреплять трубоукладчики можно с помощью тросов за другие трубоукладчики или трак­торы, расположенные наверху уклона. На практике при очень большой крутизне уклона применяют способ, позволяющий со­брать трубопровод, не работая на самом уклоне.

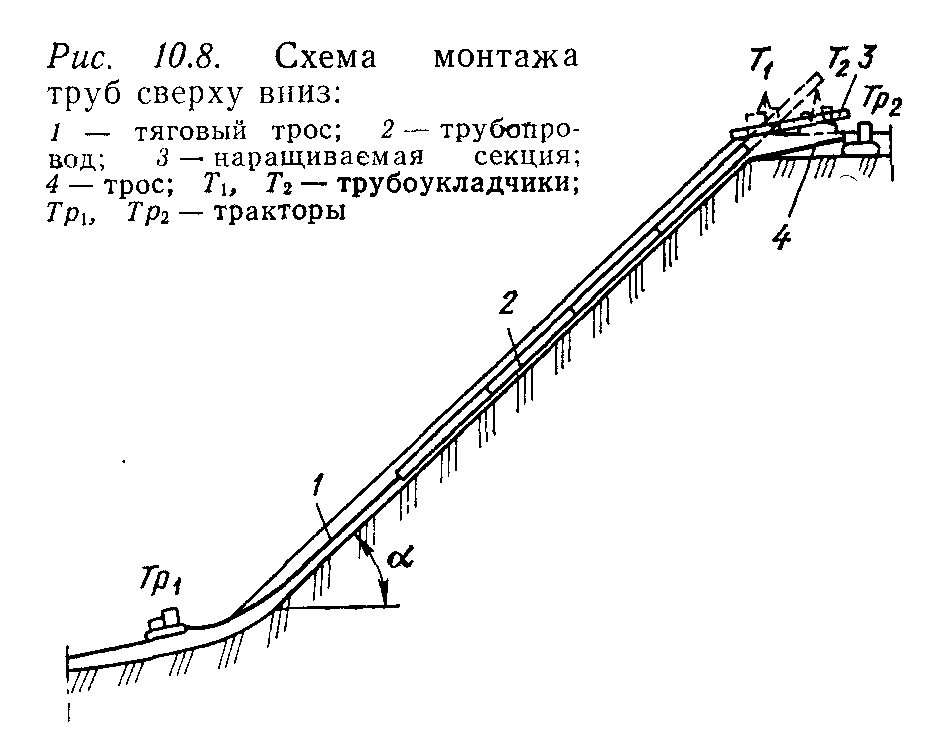

Секция из двух — четырех труб или отдельные трубы достав­ляют наверх уклона на подготовленную площадку. Первую сек­цию одним или двумя трубоукладчиками ti и Т2 опускают в траншею в начале уклона и закрепляют тросами: от трак­тора Tpi тросом / и от трактора Трч тросом 4. Трактор Tpit необходимый только на уклонах, где трубы удерживаются от сползания силами трения, протаскивает наращиваемый трубо­провод вниз, a Tpz удерживает его от самопроизвольного спол­зания во время стыковки каждой последующей секции. После спуска первой секции к ее верхнему концу пристыковывают сле­дующую секцию, которая удерживается трубоукладчиками ti и Т2. Заварив секционный стык, протаскивают обе секции; за­тем пристыковывают третью секцию и т. д., протаскивая каж­дый раз трубопровод на длину секции. Таким образом уклады­вают весь участок трубопровода на уклоне.
