Пример: работа «в» зависит от выполнения работ «а» и «б». Работа «г» зависит только от выполнения работы «а» (рис. 5.4):

Рисунок 5.4

В качестве примера построим сетевой график по созданию вибростенда (рис. 5.5). Перечень событий и работ приведен в таблице 5.1.

Данный сетевой график имеет три пути:

1: 1 – 2 – 3 – 5 – 7 – 8 – 9 = 7+2+3+6+5+4 =27 нд.

Таблица 5.1 – Перечень событий и работ

События

Работы

1. Решение о проектировании нового стенда

2. ТУ на стенд разработаны

3. Общая компоновка стенда готова

4. Заказ принят на изготовление приобретаемых на стороне узлов и ТУ на узлы согласованы

5. Отливка для стола готова

6. Проект механизма передачи вибраций готов

7. Стол и механизм для передачи вибраций готовы

8. Механизм передачи вибраций смонтирован и покупные узлы получены

9. Стенд испытан и готов к эксплуатации

1-2 Разработка ТУ на стенд

2-3 Проектирование общей компоновки стенда

3-4 Оформление и размещение заказа на покупные узлы

3-5 Отливка заготовки для стола стенда

3-6 Проектирование механизма передачи вибраций

5-7 Механическая обработка стола

6-7 Изготовление механизма передачи вибраций

4-8 Приемка покупных узлов

7-8 Монтаж механизма передачи вибраций в столе стенда

8-9 Общая сборка и испытание стенда

5

6

3

7

2

2

7

3

1

10

8

5

4

8

6

9

3

2

4

Рисунок 5.5 – Сетевой график создания вибростенда

2: 1 – 2 – 3 – 6 – 7 – 8 – 9 = 7+2+10+8+5+4 =36 нд. – критический путь.

3: 1 – 2 – 3 – 4 – 8 – 9 = 7+2+3+2+4 =18 нд.

В данном графике девять событий и три пути от начального до завершающего события. Второй путь является критическим, т.е. наиболее продолжительным.

5.3 Временные параметры сети и их расчет

Основными временными параметрами сетевой модели являются:

а) ранние и поздние сроки наступления событий;

б) резервы времени пути, событий и работ.

Расчет рабочих параметров сети со сравнительно небольшим количеством событий может выполняться непосредственно на самом графике по многосекторному способу расчета. Например, при четырехсекторном способе расчета каждый кружок события делятся двумя диаметрами на четыре сектора.

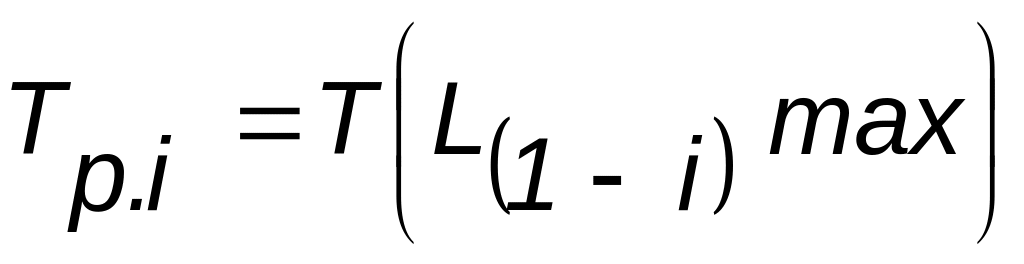

Ранний срок наступления события (Тр.i) – это срок, необходимый для выполнения всех работ, предшествующих данному событию. Он равен наибольшей продолжительности из предшествующих событию путей:

код события

поздний срок наступления

события

ранний срок

наступления события

резерв времени события

.
