- •Расчёт годового объёма работ, ввода основных фондов и незавершенного строительства при сооружении набора объектов Введение
- •1. Методика расчетов
- •1.1. Построение модели сооружения набора объектов
- •Расчет значений продолжительности строительства и цены объекта
- •1.2. Расчет значений показателей
- •Формулы расчёта показателей строительства объектов
- •3. Построение результирующих графиков и выводы
- •2. Структура пояснительной записки
- •Оценка эффективности концентрации строительных машин
- •Моделирование потока требований на выполнение механизированных работ на объектах, принадлежащих разным хозъединицам
- •Исходные данные для расчётов
- •Стоимостные показатели
2. Структура пояснительной записки
Краткая пояснительная записка должна содержать:
- исходные данные для расчетов с указанием номера варианта случайных чисел;
- таблицы расчетов значений продолжительности строительства и сметной стоимости;
- графики строительства набора объектов в пределах пяти лет для средней фактической и средней нормативной продолжительности строительства;
- сводки результатов расчетов за каждый расчетный год в пределах пяти лет на основе графиков строительства набора объектов;
- парные графики сравнения уровня показателей и выводы;
- после выводов следует фамилия, инициалы студента и его подпись.
3. Исходные данные для расчетов
В расчетах принимаются характеристики объектов и показатели объемов работ, приведенные в таблице 4.
Таблица 4
Оценка эффективности концентрации строительных машин
Основные положения методики
Цель задания - оценка эффективности концентрации строительных машин от уровня - строительные организации- до уровня - ремонтно-прокатная база. Для оценки эффективности концентрации машин используются следующие показатели: количество машин, уровень использования по времени в пределах года, приведенные затраты на выполнение данного объема работ.
Последовательность выполнения расчетов:
- моделирование потока требований на выполнение механизированных работ на объектах, принадлежащих разным хозъединицам;
- расчет времени работы на объектах;
- построение графиков потребности машин по отдельным хозъединицам и по тресту в целом;
- расчет количества машин и использования их по времени в пределах года при разном уровне концентрации;
- расчет стоимостных показателей при разном уровне концентрации;
- анализ результатов расчетов и выводы.
В результате расчетов по заданно должен быть представлен наряду с расчетами следующий графический материал:
- график реализации потока требований;
- график потребности машин;
- график изменения количества машин и их использования по времени при разном уровне концентрации.
Моделирование потока требований на выполнение механизированных работ на объектах, принадлежащих разным хозъединицам
На основе отчётных
данных установлено, что в среднем за
год в каждой строительной организации
треста вновь начинается
объектов,
для выполнения работ на которых требуются
определённые машины.

Рассматривается поток требований на выполнение данных механизированных работ по каждой строительной организации. Интенсивность каждого такого потока требований составит:

где – число вновь начинаемых объектов по каждой
строительной организации;
–
число смен работы в
году.

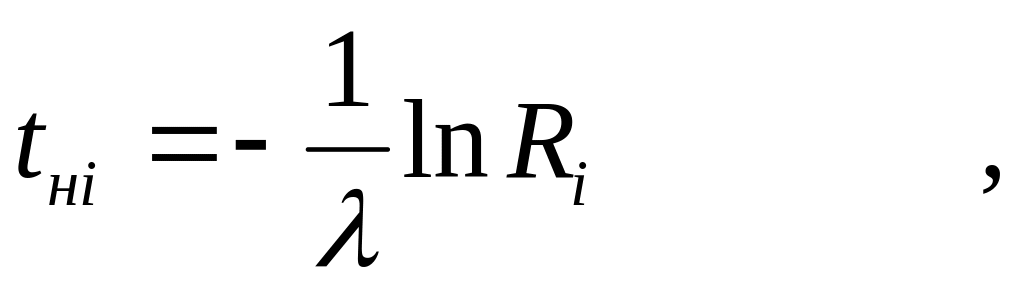

Статистическая обработка интервалов времени между моментами поступления требований на обслуживание показывает, что они распределены по показательному закону. Поэтому для расчёта моментов начал работы на объектах по каждой хозъединице используется формула:
где
–
случайные числа, равномерно распреде-лённые
в интервале (0,1) (приложение 2).

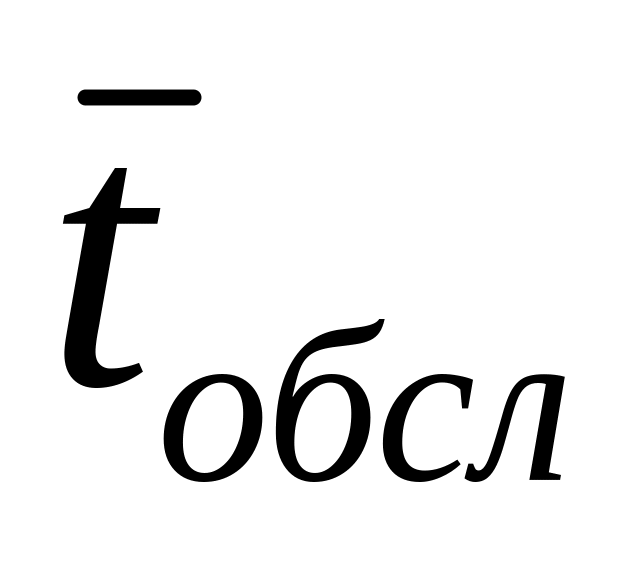

Каждому моменту начала обслуживания приписывается определённая длительность обслуживания (работы на объекте) tобсл.

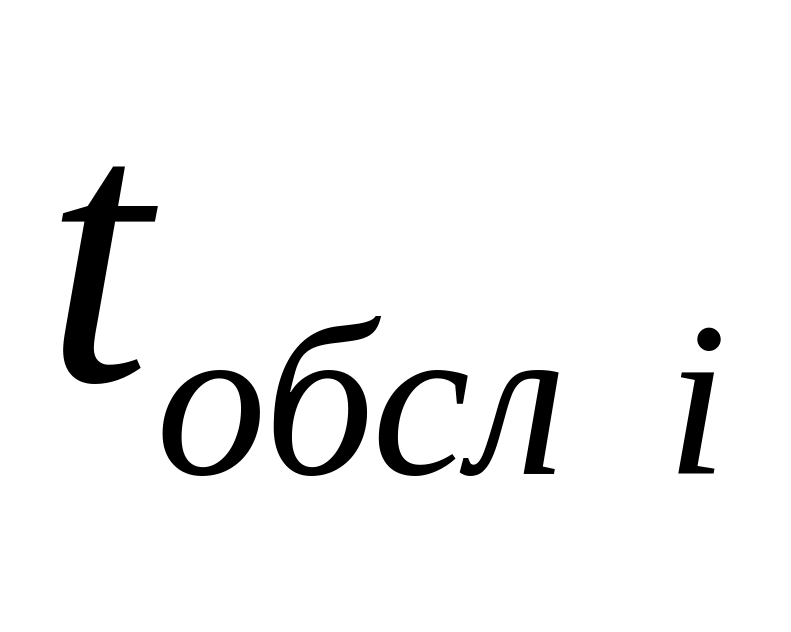

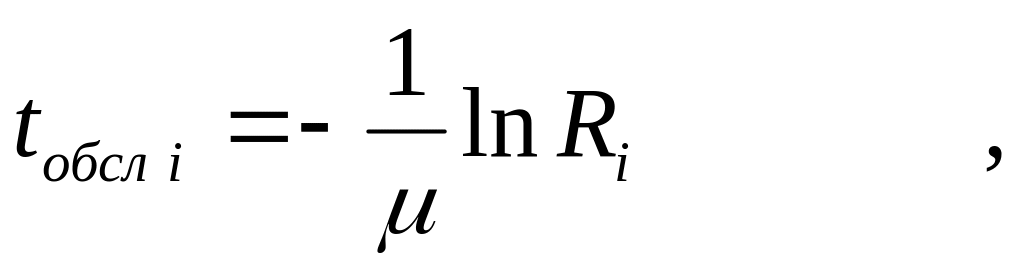

При показательном законе распределения, значения tобсл рассчитываются по формуле:
где

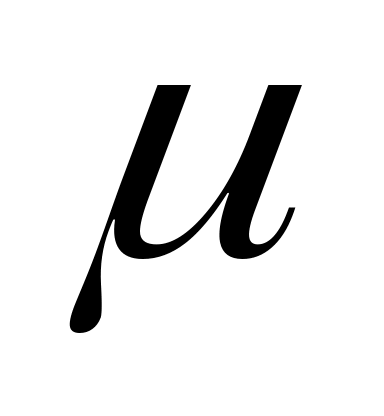

- параметр, численно равный (1 /
=
1/150);
– случайные числа, равномерно распределённые в интервале (0,1).
Расчёт значений
и
производится в таблице 5.
Таблица 5
Таблица расчета значений и
Хозъеди- ница |
№ |
Начало |
|
|
|
||
Продолжи-тельность |
|||||||
1
|
1-1 |
tн |
0,32 |
95 |
- |
||
tобсл |
0,12 |
- |
318 |
||||
: |
: |
: |
: |
: |
: |
||
8 |
1-1 |
tн |
0,56 |
48 |
- |
||
tобсл |
0,78 |
- |
37 |
||||
: |
: |
: |
: |
: |
|||
4-3 |
tн |
0,63 |
39 |
_ |
|||
tобсл |
0,19 |
_ |
249 |
На основе
моментов начал работы и длительностей
обслуживания строятся линейные
графики, представляющие модель
обслуживания объектов каждой хозединицы
машинами (Рис. 4). Графики строятся в

масштабе 0
-
Tг
смен
на два года по каждой хозьединице.
Это требование вытекает из
необходимости
иметь на начало второго года переходящие
объекты в разной степени готовности.
Для построения графиков принимаются
значения длительностей обслуживания,

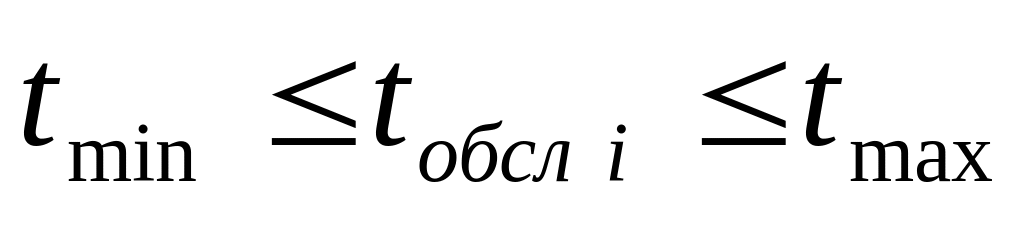

отвечающие условию:
Для дальнейших расчетов принимается часть графика, соответствующая второму году. На основе части графика, соответствующего второму году, строятся графики потребности машин по отдельным хозъединицам (Рис. 5). Графики по отдельным хозъединицам строятся в масштабе по оси "X", принятому при моделировании потока требований. Построение графиков потребности машин осуществляется путем проекции точек начала и окончания работы на объекте на ломанную, характеризующую в масштабе количество машин, выполняющих работы на объектах данной хозъединицы в каждый момент времени. При построении этих графиков масштаб по оси "У" рекомендуется 1 машина - 1,0 см или 0,5 см. После построения графиков потребности по каждой хозъединице в отдельности, разрабатывается график потребности при "объединении хозъединиц", т.e. при закреплении машин на уровне треста (Рис. 6).

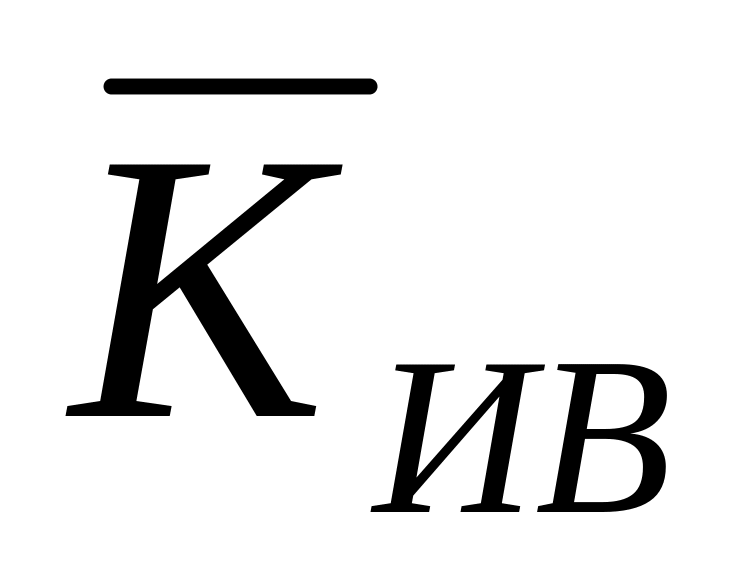

Расчет количества машин и их использования по времени в пределах года осуществляется в следующей последовательности.

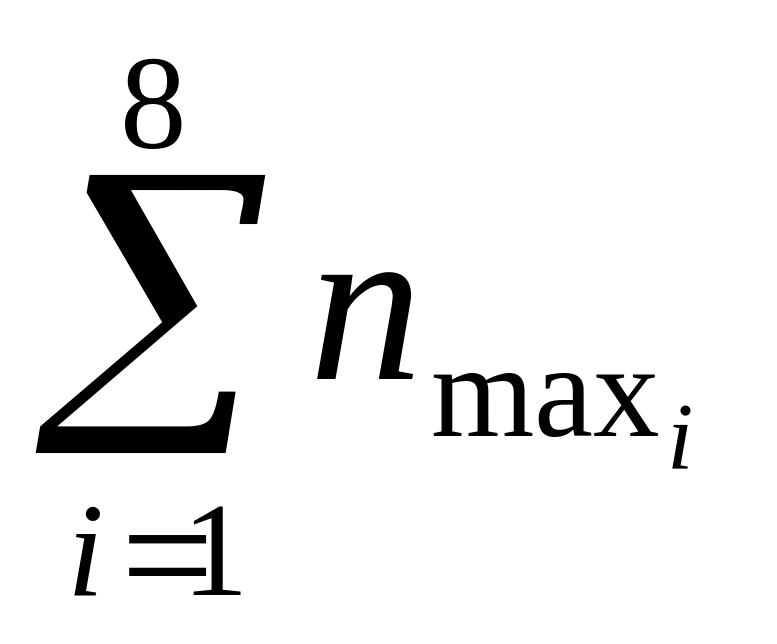

Количество машин, необходимое для выполнения данного объема работ при их закреплении на уровне строительных организаций, определяется как сумма
наибольшего количества машин по каждой хозъединице, определяемого по соответствующему графику. Аналогично определяется суммарная потребность машин по тресту в целом.

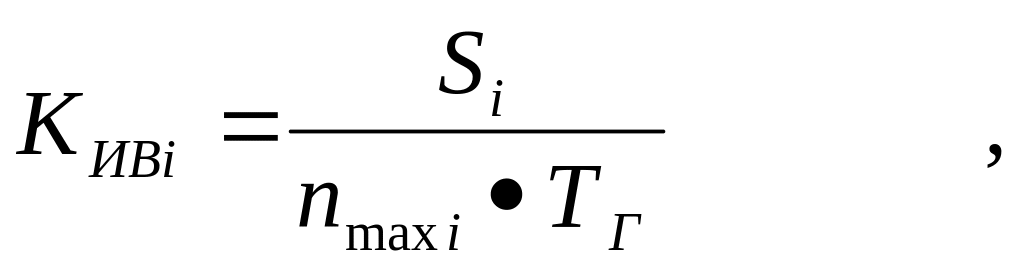

Коэффициент использования по времени в пределах года рассчитывается на основе графиков потребности машин при соответствующем уровне закрепления по формуле:
где
– площадь, заключённая между осью Х и
ломаной, характеризующей потребность
машин в пределах года. Площадь
рассчитывается в машиносменах на основе
графика потребности. Значение
указывается на соответствующих графиках
потребности.
– площадь, соответствующая
числу машиносмен максимального для
данного графика количества машин при
их работе в течение года.

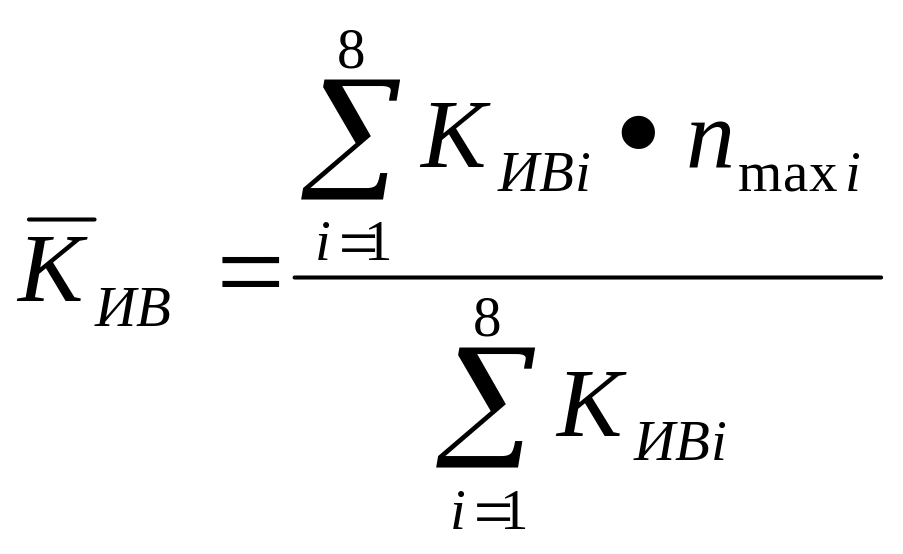

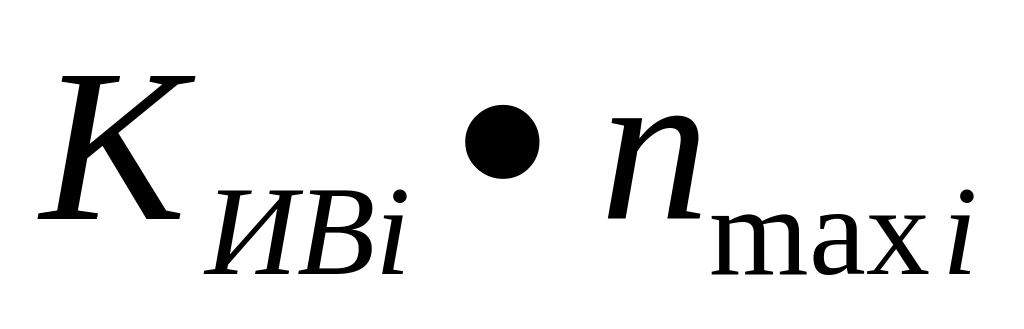

Среднее значение
коэффициента использования по времени
для данной совокупности графиков
рассчитывается как средневзвешенное
по наибольшему числу машин. Например,
среднее значение коэффициента
при закреплении машин на уровне хозъединиц
будет определяться по выражению:
Результаты расчетов числа машин и коэффициентов использования по времени в пределах года при разном уровне закрепления оформляются в таблице 6 и 7 и представляются в виде графика.
Таблица 6
Расчёт коэффициентов использования по времени для хозъединиц
№ строительной организации |
|
|
Tг |
|
|
1 |
827 |
4 |
330 |
0,63 |
2,51 |
2 |
580 |
4 |
330 |
0,44 |
1,76 |
: |
: |
: |
: |
: |
: |
8 |
762 |
3 |
330 |
0,77 |
2,31 |
Сумма |
6758 |
30 |
- |
- |
20,48 |
Таблица 7
Расчёт коэффициентов использования по времени для треста
Наименование организации |
|
|
Tг |
|
Трест |
6758 |
26 |
330 |
0,79 |
Расчёт стоимостных показателей выполняется в следующей последовательности в таблице 8.
Основой для расчётов стоимостных показателей являются графики потока требований для второго года, графики потребности машин и стоимостные данные.
Затраты на монтаж определяются как произведение числа монтажей на стоимость одного монтажа. Число монтажей по каждой хозъединице принимается равным количеству точек начала обслуживания. Аналогично рассчитываются затраты на демонтаж. Их количество определяется по графику второго года как число точек окончания обслуживания (в пределах второго года).
Количество погрузок принимается равным количеству демонтажей, а разгрузок – монтажей. Затраты на перевозку рассчитываются по количеству монтажей и расстоянию перевозки. Годовые расходы определяются как произведение числа машин на их величину в расчёте на одну машину.

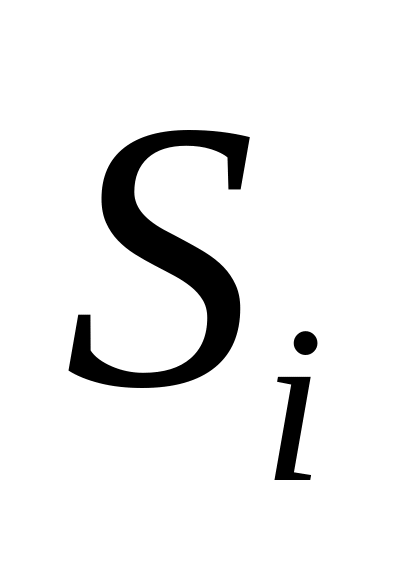

Текущие расходы рассчитываются по числу машиносмен, определённых по графику-эпюре (значение Si).
Капитальные вложения в парк машин определяются по их числу и инвентарно-расчётной цене одной машины.

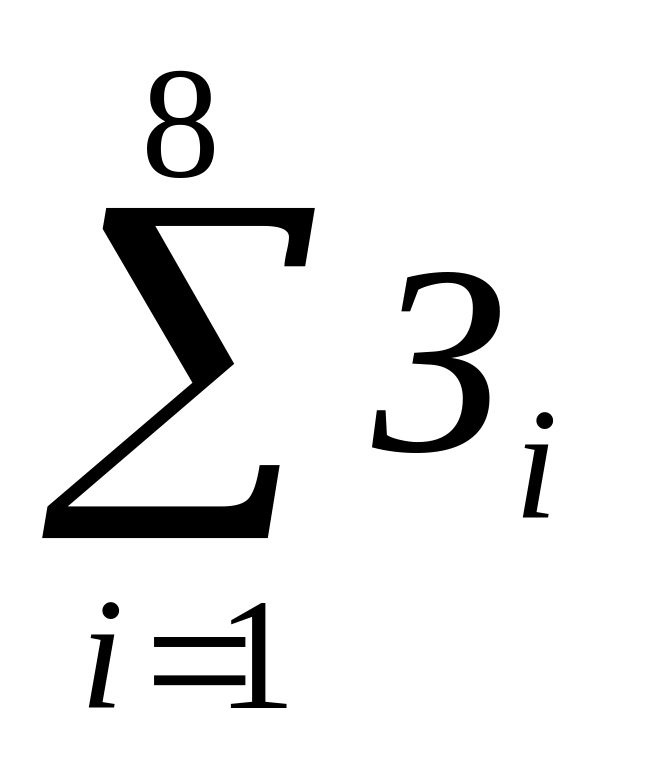

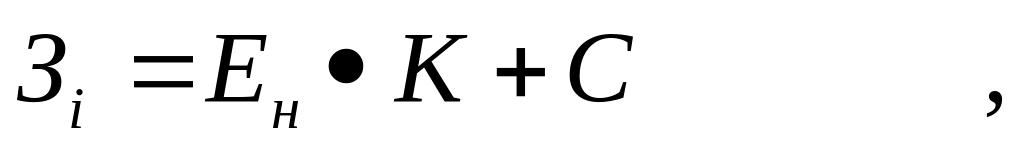

Годовые приведённые затраты определяются по формуле, при Ен = 0,12 :
где С – суммарные эксплуатационные расходы;
К – капитальные вложения в парк машин.
После окончания расчета стоимостных показателей строится график изменения эксплуатационных расходов, капитальных вложений и приведенных затрат по парку машин в зависимости от уровня их концентрации.
Выводы по результатам расчетов должны состоять в оценке уровня изменения основных показателей количества машин, использования их по времени в пределах года, стоимостных показателей при закреплении машин на уровне треста по сравнению с закреплением за строительными организациями.

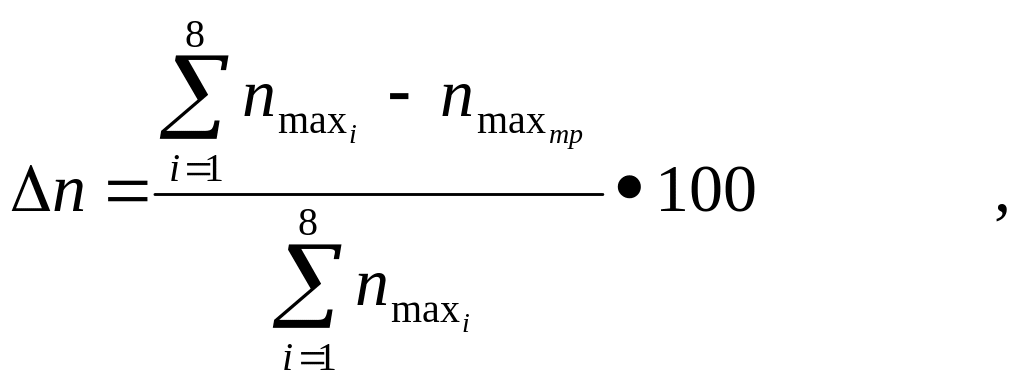

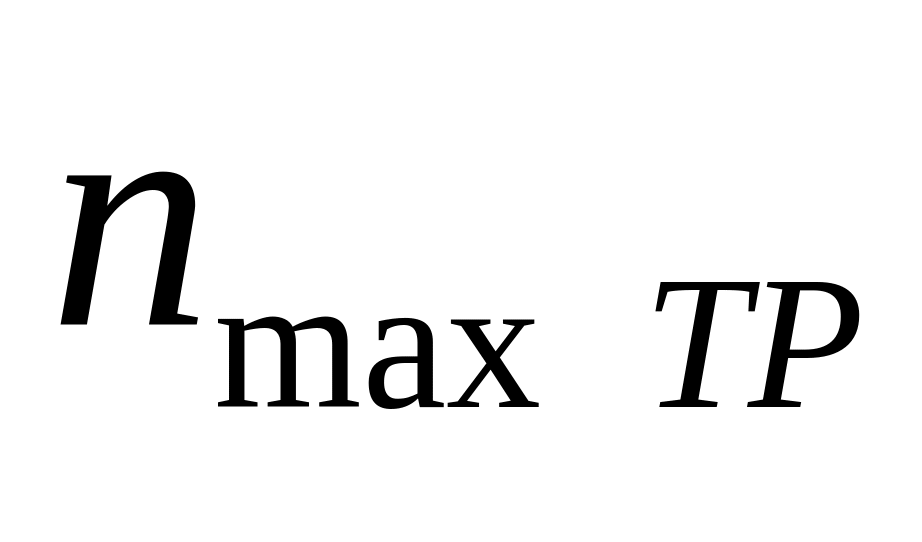

Расчет снижения потребности машин производится по формуле:

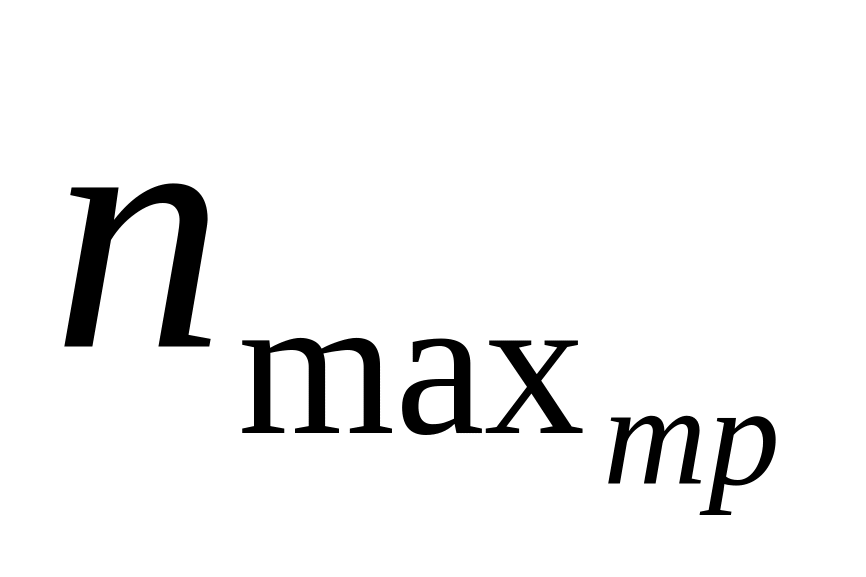

где
–
сумма максимальных значений количества
машин по отдельным хозъединицам по

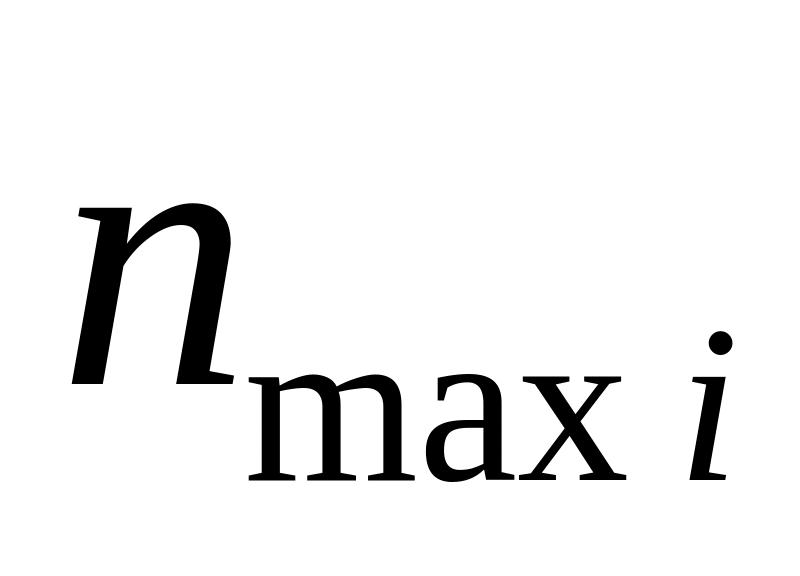

графикам потребности машин;
–
наибольшее значение потребности машин
при их закреплении на уровне треста.

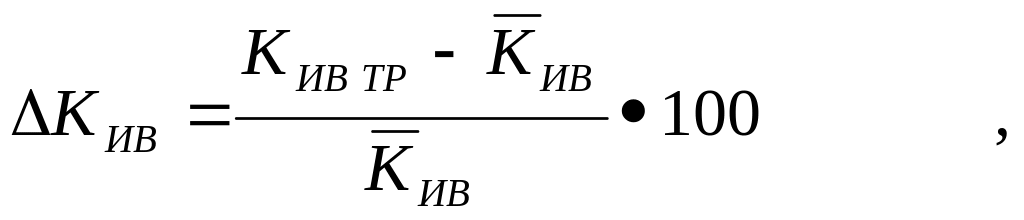

Расчёт улучшения использования машин по времени:

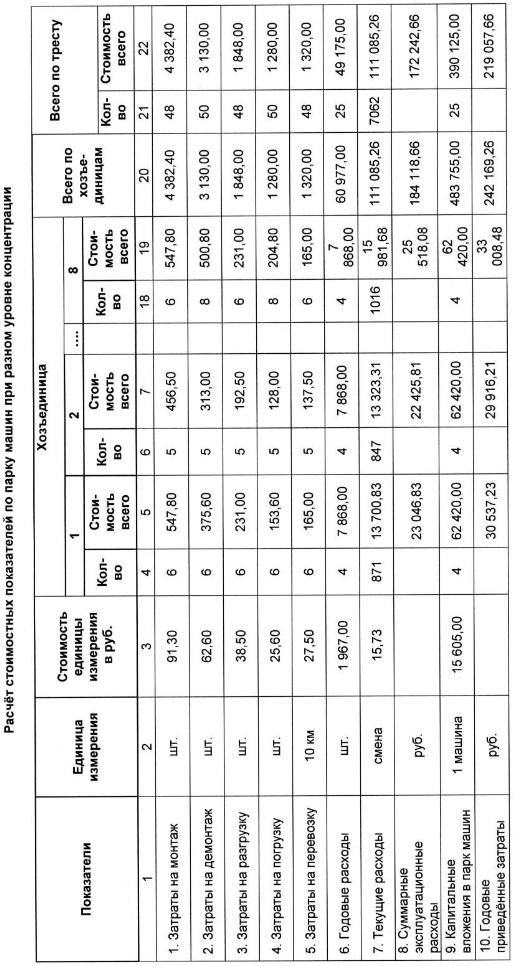

Таблица 8 |

где
– коэффициент использования машин по
времени при закреплении на уровне
треста;
– средневзвешенный коэффициент
использования машин по времени при
закреплении их на уровне строительных
организаций.

Аналогично оценивается уровень снижения приведённых затрат по отношению к затратам при закреплении машин за строительными организациями.

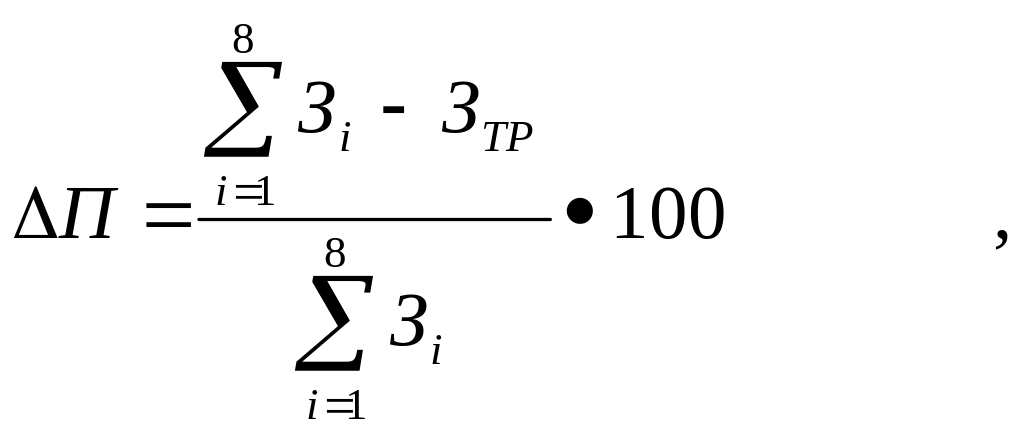

где
–
сумма приведённых затрат по хозъединицам;
–
приведённые затраты
на уровне треста.
