РАСЧЕТ ГОДОВОГО ОБЪЕМА РАБОТ,

ВВОДА ОСНОВНЫХ ФОНДОВ

И НЕЗАВЕРШЕННОГО СТРОИТЕЛЬСТВА ПРИ СООРУЖЕНИИ НАБОРА ОБЪЕКТОВ.

ОЦЕНКА ЭФФЕКТИВНОСТИ КОНЦЕНТРАЦИИ

СТРОИТЕЛЬНЫХ МАШИН

Методические указания к практическим занятиям

и курсовой работе

по дисциплине

"ЭКОНОМИКА ОТРАСЛИ (СТРОИТЕЛЬСТВА)"

для студентов специальности "Экономика и управление на предприятии (строительство)"

Расчёт годового объёма работ, ввода основных фондов и незавершенного строительства при сооружении набора объектов Введение

Актуальной задачей капитального строительства является снижение незавершенного строительства при данном объеме инвестиций, направля­емых на сооружение соответствующих объектов.

Эта задача связана с оценкой эффективности сокращения продолжи­тельности строительства не отдельно взятого объекта (или стройки), а средней продолжительности строительства совокупности (набора) одновременно сооружаемых объектов, которая не может быть выполнена тради­ционными способами.

С этой целью Г. Е. Цыкановым была разработана методика оценки эффективности сокращения средней продолжительности строительства набора объектов, на основе которой составлены данные методического указания для условий строи­тельного предприятия. В строительных предприятиях рассматривае­мая задача решается при фиксированной производственной мощности (го­довом объеме работ) и наличии в производственной программе набора объектов (или строек) с разной договорной ценой.

1. Методика расчетов

Расчет на основе набора одновременно сооружаемых объектов показа­телей годового объема работ, ввода основных фондов и незавершенного строительства или производства осуществляется на основе модели соо­ружения набора объектов, (рис. 1).

Модель сооружения набора объектов строится отдельно для расчетов на основе средней фактической и средней нормативной продолжительнос­ти строительства на основе данных, приведенных в п.3, или задава­емых преподавателем.

1.1. Построение модели сооружения набора объектов

Построение модели осуществляется следующим образом. Рассчитывается число одновременно строящихся объектов, .

, (1)

где - годовой объем работ, тыс. руб. В моделях годовой объем работ в формуле (1) принимается одинаковым;

- средняя продолжительность строительства, соответственно, фактическая и нормативная, лет;

- средняя договорная цена строительства объекта, тыс. руб.; принима­ется одинаковой в формуле (1) для средней фактической и средней нор­мативной продолжительности строительства

Число цепочек (горизонтальных линий) на графике равно числу одно­временно сооружаемых объектов. График строится для периода в пять лет. В пределах последнего (пятого) года каждая из цепочек должна быть полностью заполнена. Отрезок продолжительности строительства каждого объекта рассчитывается с использованием метода статистических испыта­ний. Так, при нормальном законе распределения сроков строительства продолжительность строительства для каждого объекта рассчитывается по формулам (2,3,4).

(2)

где - средняя продолжительность строительства, лет;

- среднее квадратическое отклонение продолжительности строительства, лет;

- нормально распределенные случайные числа, принимаемые по специальным таблицам [5]. Значения этих чисел приведены в приложении 1 методических указаний.

Другие законы распределения и соответствующие им формулы статисти­ческого моделирования продолжительности строительства как случайных величин могут задаваться по усмотрению преподавателя.

Расчет продолжительности строительства объектов и соответствующих им значений договорной цены выполняется по форме табл. 1.

Число значений продолжительности строительства в графе 4 табл. 1 должно быть таким, чтобы все цепочки в модели в пределах пяти лет бы­ли заполнены. При этом в графу 4 записывают продолжительности строи­тельства, смоделированные по формуле (2), которые больше заданного минимального значения (или равны ему) и мень-

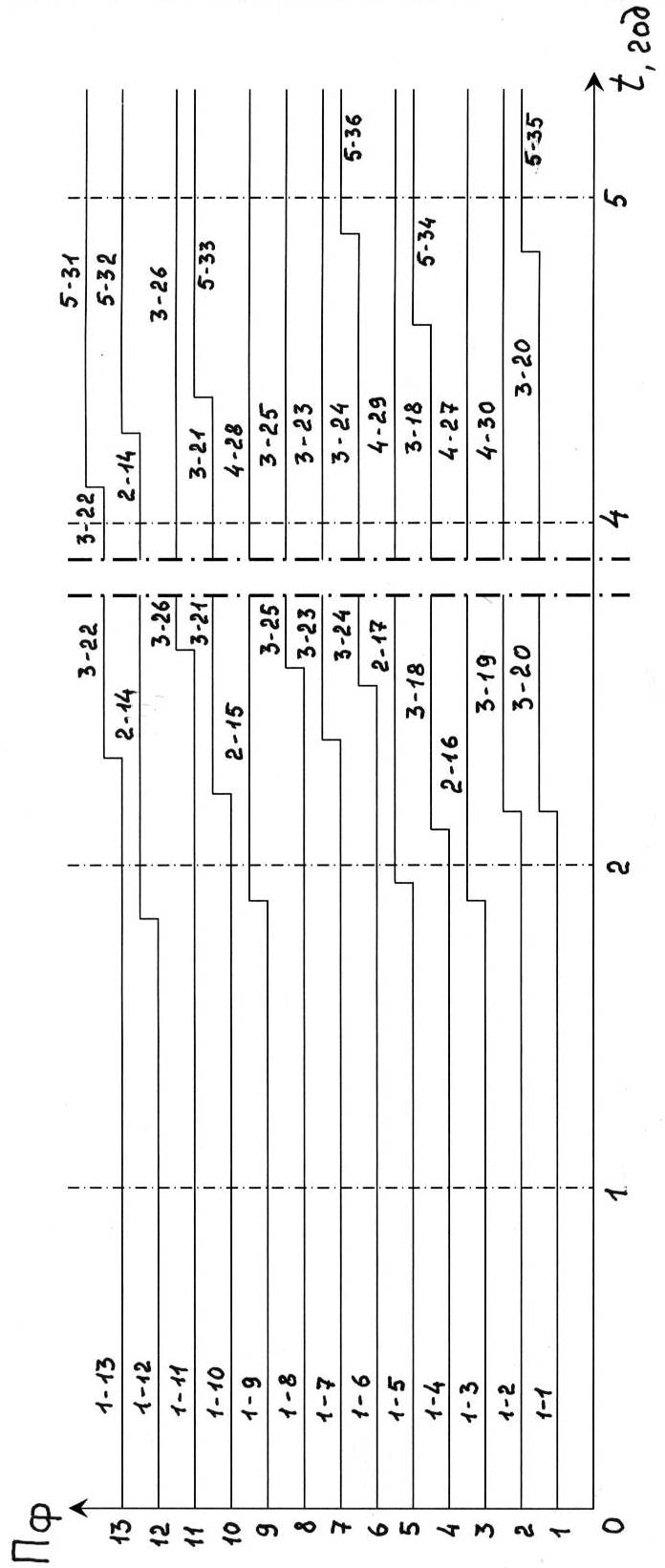

Рис. 1. Модель сооружения набора объектов

ше заданного максималь­ного (или равны ему) соответственно в расчетах для фактичес­ких и нормативных продолжительностей строительства.

Таблица 1
