- •Введение
- •1.2. Основные понятия и принципы эффективного управления организацией
- •Контрольные вопросы
- •2. Оценка эффективности управления
- •2.1. Показатели эффективности управления и подходы к их определению
- •2.2. Частные методики определения эффективности управления
- •2.3. Вспомогательные показатели эффективности системы управления
- •Вспомогательные показатели эффективности
- •Контрольные вопросы
- •3. Оценка экономической эффективности инвестиционных проектов
- •3.1. Основные показатели эффективности проекта
- •3.2. Влияние риска и неопределенности при оценке эффективности проекта
- •3.3. Использование показателей эффективности при выборе инвестиционных проектов
- •3.4. Методы выбора варианта инвестиционного проекта, основанные на теории принятия решений
- •Контрольные вопросы
- •4. Оценка эффективности развития системы управления персоналом
- •4.1. Оценка затрат организации на персонал и затрат, связанных с совершенствованием системы управления персоналом
- •4.2. Основные подходы к оценке эффективности системы управления персоналом
- •4.3. Оценка социальной эффективности системы управления персоналом
- •Социальные результаты совершенствования системы
- •Контрольные вопросы
- •Библиографический список
- •Структура частичных денежных потоков от отдельных видов деятельности
- •Инвестиционная деятельность
- •Методы расчета поправки на риск
- •Ориентировочная величина поправок на риск неполучения предусмотренных проектом доходов
- •Рекомендуемый размер премии за риск
- •Примеры расчетов эффективности мероприятий по совершенствованию системы управления организацией
- •Сводная таблица результатов экономического обоснования внедрения разработанной программы
- •Сравнительный анализ способов внедрения
- •Примеры расчетов эффективности инвестиционных проектов
- •Исходные данные для расчета эффективности
- •Расходы за пользование инфраструктурой по России
- •Экономическая эффективность участка пути
- •II. Критерий Вальда.
- •III. Критерий Сэвиджа.
- •IV. Критерий пессимизма-оптимизма Гурвица.
- •Примеры расчета эффективности проектов совершенствования системы управления персоналом
- •Данные для анализа эффективности системы оценки
- •Затраты на мотиваторы для сотрудников железнодорожной станции в 2008 г.
- •Тест «Климат в коллективе»
- •Оценка надежности управления по подразделениям организации
- •644099, Г. Омск, ул. П. Некрасова, 10
3.2. Влияние риска и неопределенности при оценке эффективности проекта
В расчетах эффективности проекта следует учитывать неопределенность и риск. Под неопределенностью понимается неполнота и неточность информации об условиях реализации проекта, а под риском – возможность возникновения таких условий, которые приведут к негативным последствиям для всех или отдельных участников проекта.
Для более полной характеристики представленных терминов целесообразно ввести понятия «ситуация риска» и «ситуация неопределенности». Ситуация риска качественно отличается от ситуации неопределенности. Ситуация неопределенности характеризуется тем, что вероятность наступления результатов решений или событий в принципе неустановима. Если существует возможность количественно и качественно определить степень вероятности того или иного варианта, то это и будет ситуация риска. Таким образом, ситуацию риска можно охарактеризовать как разновидность неопределенности, когда наступление событий вероятно и его вероятность может быть определена.
Влияние факторов риска и неопределенности приводит к тому, что содержание, состав инвестиционного проекта и методы оценки его эффективности существенно изменяются. Основным отличием проектов, разрабатываемых и оцениваемых с учетом неопределенности, является то, что условия их реализации и соответствующие затраты и результаты точно не известны. Поэтому приходится принимать во внимание весь спектр их возможных значений, а также степень возможности каждого из них.
В условиях неопределенности эффект проекта может быть большим, а может оказаться малым или даже отрицательным. К тому же каждый экономический субъект по-своему оценивает те или иные колебания расходов и доходов. Это требует введения специальных показателей, характеризующих нестабильность затрат и результатов проекта, разброс возможных значений эффектов.
Оценить устойчивость и эффективность проекта в условиях неопределенности и риска можно различными способами. Методика качественной оценки рисков проекта внешне представляется очень простой – описательной, но она должна привести аналитика-исследователя к количественному результату, к стоимостной оценке выявленных рисков, их негативных последствий и «стабилизационных» мероприятий. Таким образом, главная задача качественного подхода – выявить и идентифицировать возможные виды рисков, свойственных проекту; описать и дать стоимостную оценку всех возможных последствий гипотетической реализации выявленных рисков; предложить мероприятия по минимизации и / или компенсации этих последствий, рассчитав стоимостную оценку мероприятий.
Результаты качественного анализа служат важной исходной информацией для количественного анализа, который, в свою очередь, предполагает численное определение отдельных рисков и риска проекта (решения) в целом. На этапе количественного анализа устанавливаются численные значения вероятности наступления рисковых событий и их последствий, осуществляется количественная оценка степени (уровня) риска, определяется допустимый в данной конкретной обстановке уровень риска.
Риск – категория вероятностная, поэтому в процессе оценки неопределенности и вычисления степени риска используют вероятностные расчеты. На основе вероятностей рассчитывают стандартные характеристики риска: математическое ожидание, дисперсию, среднеквадратическое отклонение, коэффициент вариации.
Математическое ожидание (среднее ожидаемое значение, М) – средневзвешенное всех возможных результатов, где в качестве весов используются вероятности их достижения.
,
(3.15)
где xi – результат (событие или исход, например величина дохода); pi – вероятность получения результата xi.
Таким образом, математическое ожидание представляет собой обобщенную количественную характеристику ожидаемого результата.
Важной характеристикой, определяющей меру изменчивости возможного результата, является дисперсия (D) – средневзвешенное квадратов отклонений случайной величины от ее математического ожидания (т.е. отклонений действительных результатов от ожидаемых).
.
(3.16)

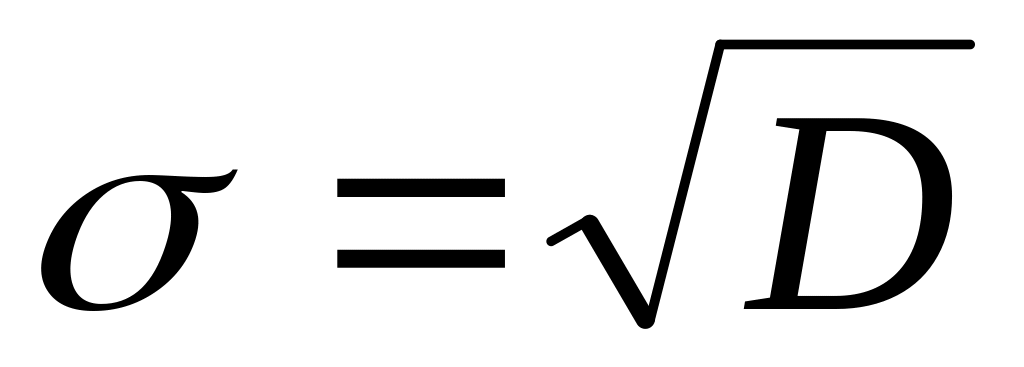

Очень близко с ним связано среднеквадратическое отклонение, определяемое из выражения
.
(3.17)
Среднеквадратическое отклонение показывает степень разброса возможных результатов и, следовательно, степень риска. При этом более рискованные инвестиции дают большее значение данной величины.
И дисперсия, и среднеквадратическое отклонение являются абсолютными мерами риска и измеряются в тех же физических единицах, что и варьирующий признак.

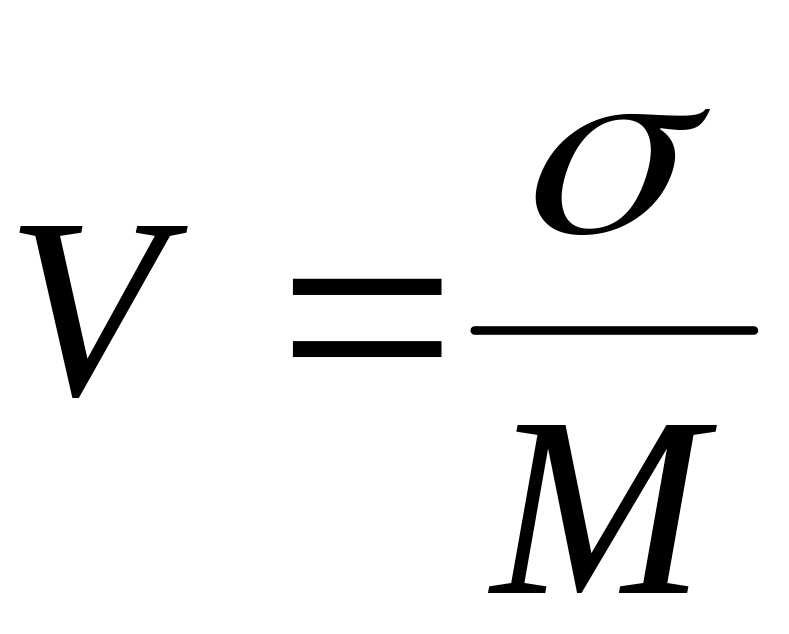

Для анализа меры изменчивости часто используют коэффициент вариации (V), который представляет собой отношение среднеквадратического отклонения к математическому ожиданию:
.
(3.18)
Коэффициент вариации – относительная величина, поэтому с его помощью можно сравнивать колеблемость признаков, выраженных в различных единицах измерения.
Описанные выше показатели являются исходной базой, применяемой для количественной оценки риска с использованием как статистических методов, так и других, использующих теорию вероятностей подходов.
Рассмотрим основные методы для оценки устойчивости и эффективности проекта в условиях неопределенности и риска (каждый следующий в списке метод является более точным, хотя и более трудоемким, и поэтому применение каждого из них делает ненужным применение предыдущих):
укрупненная оценка устойчивости;
расчет уровней безубыточности;
метод вариации параметров;
оценка ожидаемого эффекта проекта с учетом количественных характеристик неопределенности.
Укрупненная оценка устойчивости проекта.
При использовании этого метода в целях обеспечения устойчивости проекта рекомендуется:
использовать умеренно пессимистические прогнозы технико-экономических параметров проекта, цен, ставок налога, обменных курсов валют и иных параметров экономического окружения проекта, объема производства и цен на продукцию, сроков выполнения и стоимости отдельных видов работ и пр.;
предусматривать резервы средств на непредвиденные инвестиционные и операционные расходы, обусловленные возможными ошибками проектной организации, пересмотром решений в ходе строительства, непредвиденными задержками платежей за поставленную продукцию и пр.;
увеличивать норму дисконта на величину поправки на риск (способы определения поправки на риск приведены в прил. 2).
При соблюдении этих условий проект рекомендуется рассматривать как устойчивый в целом, если он имеет достаточно высокие значения интегральных показателей, в частности положительное значение ожидаемого ЧДД.
Для укрупненной оценки устойчивости проекта иногда могут использоваться показатели внутренней нормы коммерческой доходности и индекса доходности дисконтированных затрат. При этом инвестиционный проект считается устойчивым, если значение ВНД достаточно велико (не менее 25 – 30 %), значение нормы дисконта не превышает уровня для малых и средних рисков (до 15 %) и при этом не предполагается займов по реальным ставкам, превышающим ВНД, а индекс доходности дисконтированных затрат превышает 1,2.
Расчет границ безубыточности.
Степень устойчивости проекта по отношению к возможным изменениям условий реализации может быть охарактеризована показателями границ безубыточности и предельных значений таких параметров проекта, как объемы производства, цены производимой продукции и пр. Подобные показатели используются только для оценки влияния возможного изменения параметров проекта на его финансовую реализуемость и эффективность, но сами они не относятся к показателям эффективности инвестиционных проектов, и их вычисление не заменяет расчета интегральных показателей эффективности.
Используемый в международной практике анализ точки безубыточности (breakeven point analysis) – простейший способ, позволяющий грубо оценить риски проекта. Это один из элементов финансовой информации, используемой при оценке эффективности инвестиционных проектов.
Анализом безубыточности называется исследование взаимосвязи объема производства, себестоимости и прибыли при изменении этих показателей в процессе производства. Цель такого анализа – выявление сбалансированного соотношения между издержками, объемом производства и прибылями; а в конечном счете – нахождение объема реализации, необходимого для возмещения издержек.
Уровнем безубыточности (точкой безубыточности, УБ) называется отношение «безубыточного» объема продаж (производства) к проектному. Под «безубыточным» понимается объем продаж, при котором чистая прибыль становится равной нулю.
Проведение анализа безубыточности представляет собой моделирование реального процесса и базируется на следующих исходных предпосылках:
неизменность цен реализации, с одной стороны, и цен на потребляемые производственные ресурсы – с другой;
равенство объема производства объему продаж;
пропорциональность изменения объема выручки объему продаж;
независимость доходов от внереализационной деятельности и расходов по этой деятельности от объемов продаж;
разделение полных текущих издержек производства на условно-постоянные, не меняющиеся при изменение объема производства, и условно-переменные, изменяющиеся прямо пропорционально объемам производства;
существование единственной точки критического объема производства (что вытекает из вышеперечисленных условий);
постоянство ассортимента в случае выпуска нескольких изделий.
Описанная система предпосылок является достаточно жесткой, что не может не сказаться на точности результатов работы с моделью.
Анализ уровня безубыточности может иметь как графическую, так и аналитическую форму. В первом случае это график взаимосвязи между названными показателями (рис. 3.1), где объем реализации, необходимый для возмещения издержек, характеризуется особой точкой – точкой критического объема производства (точкой безубыточности). При таком объеме выпуска предприятие не получает ни прибыли, ни убытка, т.е. выручка от реализации продукции равна ее полной себестоимости (издержкам).
Аналитический подход предполагает расчет уровня безубыточности по следующей формуле:
,
(3.19)
где S – объем выручки предприятия; С – полные текущие издержки производства продукции; CV – условно-переменная часть полных текущих издержек производства; DC – доходы от внереализационной деятельности за вычетом расходов по этой деятельности.
Все цены и затраты следует учитывать без НДС.
Рис. 3.1. Графический подход к анализу уровня безубыточности
Обычно проект считается устойчивым, если в расчетах по проекту в целом уровень безубыточности не превышает 0,6 – 0,7 после освоения проектных мощностей. Близость уровня безубыточности к 1 (100 %), как правило, свидетельствует о недостаточной устойчивости проекта к колебаниям спроса на продукцию на данном шаге.
Если предположения о пропорциональности выручки или/и условно-переменных расходов объему продаж (производства) не выполняются, вместо использования формулы (3.19) следует определять уровень безубыточности вариантными расчетами (подбором) чистой прибыли при разных объемах производства.
Наряду с расчетами уровней безубыточности, для оценки устойчивости проекта можно оценивать границы безубыточности для других параметров проекта – предельных уровней цен на продукцию и основные виды сырья, предельной доли продаж без предоплаты, предельных долей компенсационной продукции и доли инвестора в прибыльной продукции (для проектов, реализуемых на основе соглашений о разделе продукции) и др. Для подобных расчетов необходимо учитывать влияние изменений соответствующего параметра на разные составляющие денежных поступлений и расходов. Близость проектных значений параметров к границам безубыточности может свидетельствовать о недостаточной устойчивости проекта.
Метод вариации параметров (или анализ чувствительности) заключается в исследовании изменений интегральных показателей эффективности проекта в зависимости от изменения отдельных параметров:
инвестиционных затрат (или их отдельных составляющих);
объемов производства;
издержек производства (или их отдельных составляющих);
процента за кредит;
индексов цен или индексов инфляции;
задержки платежей;
длительности расчетного периода и пр.
При классическом анализе чувствительности (уязвимости), применяемом к проекту, происходит последовательно-единичное изменение каждой переменной: только одна из переменных меняет значение на прогнозное число процентов, и на этой основе пересчитывается новая величина используемого критерия (например, NPV или IRR). Затем оценивается процентное изменение критерия по отношению к базисному случаю и рассчитывается показатель чувствительности, представляющий собой отношение процентного изменения критерия к изменению значения переменной на один процент (так называемая эластичность изменения показателя). Таким же образом исчисляются показатели чувствительности по каждой из остальных переменных.
На следующем шаге, используя результаты приведенных расчетов, осуществляют экспертное ранжирование переменных по степени важности (например, очень высокая, средняя, невысокая) и экспертную оценку прогнозируемости (предсказуемости) значений переменных (например, высокая, средняя, низкая). Далее эксперт может построить так называемую матрицу чувствительности, позволяющую выделить наиболее и наименее рискованные для проекта переменные (показатели).
Описанная методология проведения анализа чувствительности позволяет рекомендовать следующую достаточно формализованную конкретную процедуру (примерную схему) анализа чувствительности инвестиционного проекта, данные условные (табл. 3.2 – 3.4).
На основе результатов анализа каждый фактор займет соответствующее место в поле матрицы. Согласно экспертному разбиению чувствительности и предсказуемости по степеням матрица содержит девять элементов, которые можно распределить по зонам. Попадание фактора в определенную зону будет означать конкретную рекомендацию для принятия решения о дальнейшей работе с ним по анализу рисков.
Таблица 3.2
Определение рейтинга факторов проекта, проверяемых на риск
Переменная х |
Изменение х, % |
Изменение результирующего критерия, % |
Отношение процента изменений результирующего критерия к проценту изменений х |
Рейтинг |
Ставка процента |
2 |
5 |
2,5 |
3 |
Оборотный капитал |
1 |
2 |
2 |
4 |
Остаточная стоимость |
3 |
6 |
2 |
4 |
Переменные издержки |
5 |
15 |
3 |
2 |
Объем продаж |
2 |
8 |
4 |
1 |
Цена реализации |
6 |
9 |
1,5 |
5 |
Таблица 3.3
Показатели чувствительности и прогнозируемости переменных в проекте
Переменная х |
Чувствительность |
Возможность прогнозирования |
Объем продаж |
Высокая |
Низкая |
Переменные издержки |
Высокая |
Высокая |
Ставка процента |
Средняя |
Средняя |
Оборотный капитал |
Средняя |
Средняя |
Остаточная стоимость |
Низкая |
Высокая |
Цена реализации |
Низкая |
Низкая |
Таблица 3.4
Матрица чувствительности и предсказуемости
Предсказуемость переменной |
Чувствительность переменной |
||
высокая |
средняя |
низкая |
|
Низкая |
I |
I |
II |
Средняя |
I |
II |
III |
Высокая |
II |
III |
III |
Первая зона (I) – левый верхний угол матрицы – зона дальнейшего анализа попавших в нее факторов, так как к их изменению наиболее чувствительна NPV проекта и они наименее прогнозируемы. Вторая зона (II) совпадает с элементами побочной диагонали матрицы и требует пристального внимания к происходящим изменениям расположенных в ней факторов. Наконец, третья зона (III) правый нижний угол таблицы, – зона наибольшего благополучия: в ней находятся факторы, которые при всех прочих предположениях и расчетах являются наименее рискованными и не подлежат дальнейшему рассмотрению.
В соответствии с данными табл. 3.2 и 3.3 распределение факторов по зонам в нашем условном примере следующее: объем продаж необходимо подвергнуть дальнейшему исследованию на рискованность (зона I); переменные издержки, ставка процента, оборотный капитал и цена реализации требуют внимательного наблюдения в ходе реализации проекта (зона II), а остаточная стоимость при принятых экспертами-исследователями предпосылках не является для проекта рискованным фактором (зона III).
При отсутствии информации о возможных, с точки зрения участника проекта, пределах изменения значений указанных параметров рекомендуется провести вариантные расчеты реализуемости и эффективности проекта последовательно для следующих сценариев:
1) увеличение инвестиций. При этом стоимость работ, выполняемых российскими подрядчиками, и стоимость оборудования российской поставки увеличиваются на 20 %, стоимость работ и оборудования инофирм – на 10 %. Соответственно изменяются стоимость основных фондов и размеры амортизации в себестоимости;
2) увеличение на 20 % от проектного уровня производственных издержек и на 30 % удельных (на единицу продукции) прямых материальных затрат на производство и сбыт продукции. Соответственно изменяется стоимость запасов сырья, материалов, незавершенного производства и готовой продукции в составе оборотных средств;
3) уменьшение объема выручки до 80 % ее проектного значения;
4) увеличение на 100 % времени задержек платежей за продукцию, поставляемую без предоплаты;
5) увеличение процента за кредит на 40 % его проектного значения по кредитам в рублях и на 20 % по кредитам в СКВ.
Эти сценарии рекомендуется рассматривать на фоне неблагоприятного развития инфляции, задаваемой экспертно.
Если проект предусматривает страхование на случай изменения соответствующих параметров проекта, либо значения этих параметров фиксированы в подготовленных к заключению контрактах, соответствующие этим случаям сценарии не рассматриваются.
Проект считается устойчивым по отношению к возможным изменениям параметров, если при всех рассмотренных сценариях:
NPV положителен;
обеспечивается необходимый резерв финансовой реализуемости проекта.
Оценка устойчивости может производиться путем определения предельных значений параметров проекта, т. е. таких, при которых интегральный коммерческий эффект становится равным нулю. Для оценки предельных значений параметров, меняющихся по шагам расчета (цены продукции, основного технологического оборудования, объемы производства, объемы кредитных ресурсов, ставки наиболее существенных налогов и пр.), рекомендуется вычислять предельные интегральные уровни этих параметров, т.е. такие коэффициенты (постоянные для всех шагов расчета) к значениям этих параметров, при применении которых NPV проекта (или участника) становится нулевым.
Несмотря на все достоинства – теоретическую прозрачность, простоту расчетов, экономико-математическую естественность результатов и наглядность их толкования (именно эти критерии лежат в основе его широкой практической применимости), метод анализа чувствительности имеет существенные недостатки. Первый и основной – его однофакторность, т. е. ориентация на изменение только одного фактора проекта, что приводит к недоучету возможной связи между отдельными факторами или к недоучету их корреляции. Кроме того, по своей основе этот метод является экспертным, т. е. разные группы экспертов могут получить различные результаты.
Оценка ожидаемого эффекта проекта с учетом количественных характеристик неопределенности.
При наличии более детальной информации о различных сценариях реализации проекта, вероятностях их осуществления и о значениях основных технико-экономических показателей проекта при каждом из сценариев для оценки эффективности проекта может быть использован более точный метод – метод сценариев. Анализ сценариев позволяет отчасти исправить недостаток предыдущего метода, так как включает одновременное (параллельное) изменение факторов проекта, проверяемых на риск. По существу этот метод представляет собой развитие методики анализа чувствительности, заключающееся в одновременном непротиворечивом (реалистическом) изменении всей группы переменных проекта, проверяемых на риск.
В результате определяется воздействие одновременного изменения всех основных переменных проекта, характеризующих его денежные потоки, на критерии проектной эффективности. Важным преимуществом этого метода является тот факт, что отклонения параметров рассчитываются с учетом их взаимозависимостей (корреляции).
В качестве возможных вариантов целесообразно построить, как минимум, три сценария: пессимистический, оптимистический и наиболее вероятный (реалистический или средний). Пример расчета эффективности с учетом различных сценариев развития событий представлен в прил. 4, пример 2.
Построение пессимистического сценария связано с ухудшением значений переменных параметров до определенного разумного уровня по сравнению с базовым (реалистическим). На основании полученных значений факторов (цен на продукцию, объемов производства, капитальных вложений, текущих издержек, налоговых платежей и т. д.) рассчитываются значения критериев эффективности проекта (NPV, IRR и др.). Полученные значения критериев эффективности сравниваются с их базисными значениями, и формулируются необходимые рекомендации. В основе рекомендаций лежит обязательное условие: даже в оптимистическом варианте нет возможности оставить проект для дальнейшего рассмотрения, если рассчитанное значение находится за пределами его эффективности (например, NPV проекта отрицательно), и наоборот, при пессимистическом сценарии получение, например, положительного значения NPV позволяет говорить о приемлемости данного проекта.
Метод сценариев позволяет также непосредственно рассчитать обобщающий показатель эффективности проекта – ожидаемый интегральный эффект (ожидаемый NPV). При вероятностной неопределенности по каждому сценарию считается известной (заданной) вероятность его реализации. Вероятностное описание условий реализации проекта оправдано и применимо, когда эффективность проекта обусловлена, прежде всего, неопределенностью природно-климатических условий или процессов эксплуатации и износа основных средств. С определенной долей условности колебания цен на производимую продукцию потребляемые ресурсы могут описываться также в вероятностных терминах.
В случае когда имеется конечное количество сценариев и вероятности их заданы, ожидаемый интегральный эффект проекта рассчитывается по формуле математического ожидания:
,
(3.20)
где Эож – ожидаемый интегральный эффект проекта; Эk – интегральный эффект (ЧДД) при k-м сценарии; рk – вероятность реализации этого сценария.
При этом риск неэффективности проекта Рэ и средний ущерб от реализации проекта в случае его неэффективности Уэ определяются по формулам
;
,

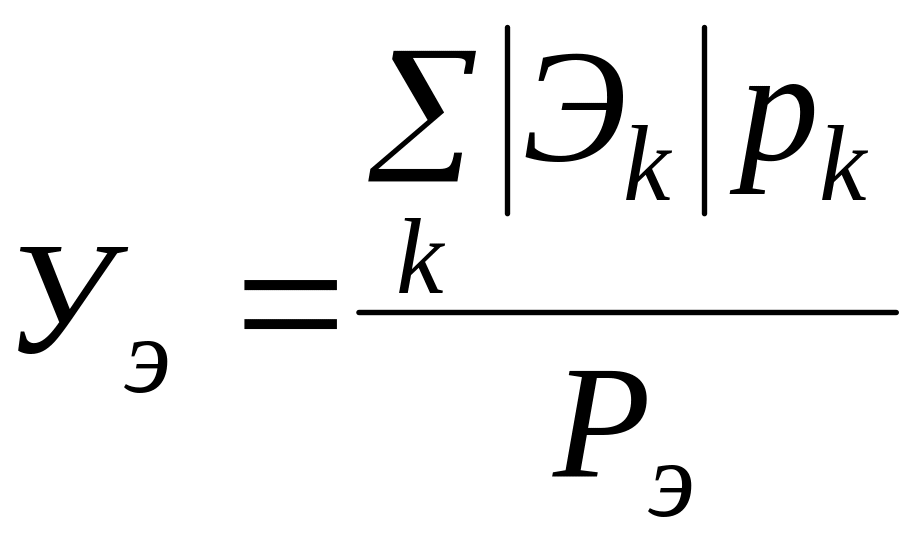

(3.21)
где суммирование ведется только по тем сценариям k, для которых интегральные эффекты (ЧДД) Эk отрицательны.
Интервальная неопределенность оценивается в случае, когда какая-либо информация о вероятностях сценариев отсутствует (известно, что они положительны и в сумме составляют 1), расчет ожидаемого интегрального эффекта производится по формуле
,
(3.22)
где Эmax и Эmin – наибольший и наименьший интегральные эффекты (ЧДД) по рассмотренным сценариям; λ – специальный норматив для учета неопределенностей эффекта, отражающий систему предпочтений соответствующего хозяйственного субъекта в условиях неопределенности.
Проведение анализа рисков проекта требует использование компьютерной техники и программных продуктов. Реализация и построение моделей сценарного подхода возможны, например, на основе электронных таблиц типа Excel, QPRO, Lotus-123, что помогает значительно упростить работу [10, 13, 18].
Помимо основных вышеприведенных методов оценки неопределенности и риска при определении эффективности проектов может быть использован метод аналогий.
Сущность метода аналогий состоит в анализе всех имеющихся данных об уже реализованных инвестиционных проектах, имеющих высокую степень сходства с оцениваемым. Это делается с целью расчета вероятностей возникновения потерь. Наибольшее применение метод аналогий находит при оценке риска часто повторяющихся проектов, например в строительстве.
Метод аналогий чаще всего используется в тех случаях, когда другие методы оценки риска неприемлемы, и связан с использованием базы данных о рисках аналогичных проектов. Хорошим подспорьем при анализе проектных рисков с помощью метода аналогий является оценка проектов после их завершения, практикуемая рядом известных банков, например Всемирным банком. Полученные в результате таких исследований данные обрабатываются для установления зависимостей в законченных проектах, это позволяет выявить потенциальный риск при реализации нового инвестиционного проекта.
Все методы, кроме первого, предусматривают разработку сценариев реализации проекта в наиболее вероятных или наиболее опасных для каких-либо участников условиях и оценку финансовых последствий осуществления таких сценариев. Это дает возможность при необходимости предусмотреть в проекте меры по предотвращению или перераспределению возникающих потерь.
При выявлении неустойчивости проекта рекомендуется внести необходимые коррективы в организационно-экономический механизм его реализации, в том числе:
изменить размеры и/или условия предоставления займов (например, предусмотреть более "свободный" график их погашения);
предусмотреть создание необходимых запасов, резервов денежных средств, отчислений в дополнительный фонд;
скорректировать условия взаиморасчетов между участниками проекта, в необходимых случаях предусмотреть хеджирование сделок или индексацию цен на поставляемые друг другу товары и услуги;
предусмотреть страхование участников проекта на те или иные страховые случаи.
В тех случаях, когда и при этих коррективах проект остается неустойчивым, его реализация признается нецелесообразной, если отсутствует дополнительная информация, достаточная для применения четвертого из перечисленных выше методов. В противном случае решение вопроса реализации проекта производится на основании этого метода без учета результатов всех предыдущих.
